祖父が育てた山の杉で仕上げた、総板張りの家~長浜市 K様邸
新築
カテゴリ|すべて
建築中レポート
- 1. 2025年12月02日
-

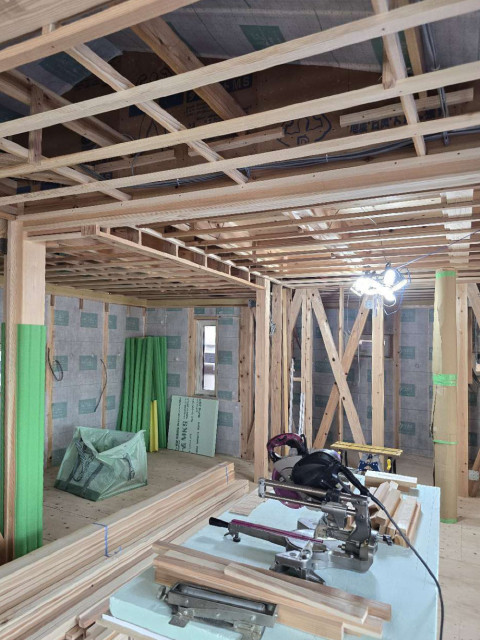

内部工事
ヒノキのフロア材を一枚一枚丁寧に施工していきます。
- 2. 2025年11月27日
-

煙突工事
薪ストーブの煙突を箱型のチムニーフラッシングで仕上げました。
- 3. 2025年11月02日
-

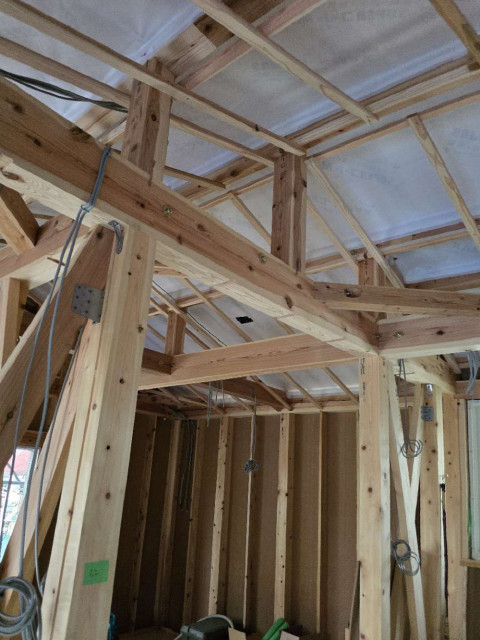

内部工事
内部では天井下地の施工を行っています。
- 4. 2025年10月21日
-

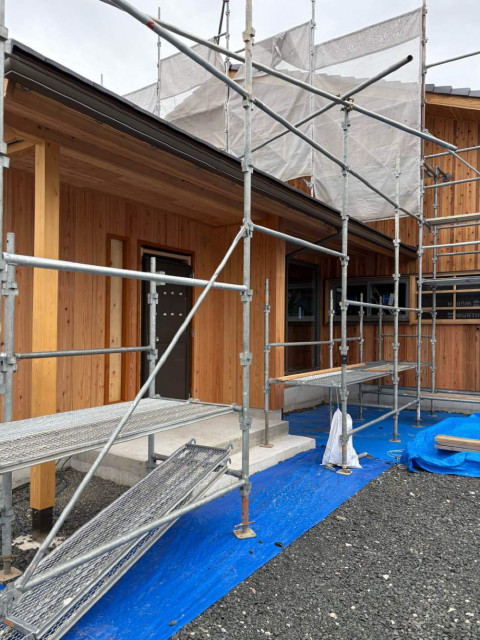

外壁工事
外壁の板張りがすすんでいます。外壁板はお施主様のお祖父様が育てられた杉の木からつくった板です。
- 5. 2025年09月27日
-
外壁工事
外壁下地の施工がすすんでいます。外壁板をタテ張りするため、タテ方向に下地材を施工して通気をとってから横方向に板張りのための下地材を施工します。
- 6. 2025年09月26日
-

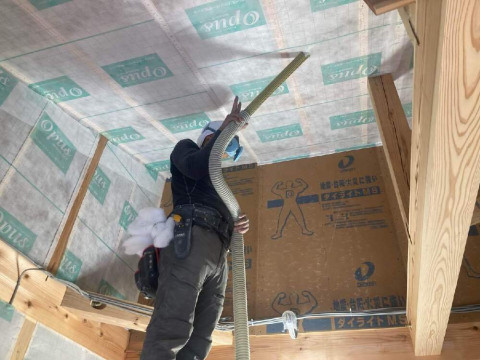

断熱工事
内部ではセルロースファイバーの施工を行っています。セルロースファイバーは新聞紙などを原料とした環境に優しい断熱材です。
- 7. 2025年09月26日
-

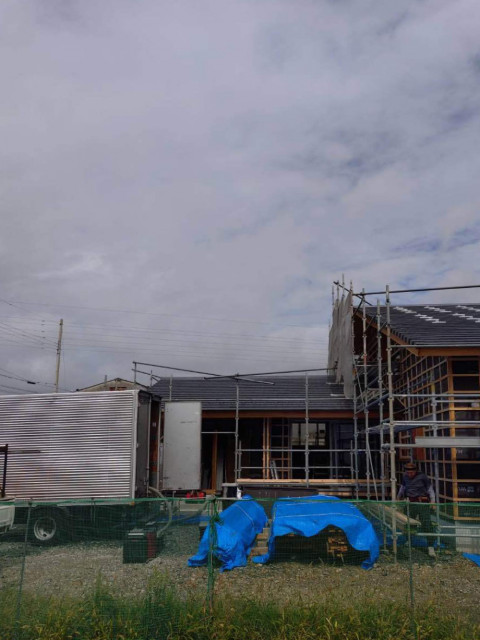

屋根工事
屋根の瓦葺きが完了しました。大屋根には太陽光パネルを設置するため、支持瓦を施工しています。
- 8. 2025年09月12日
-

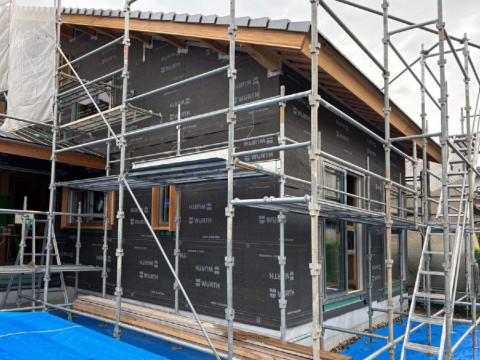

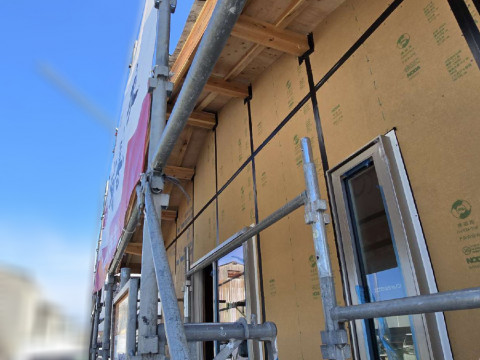

外壁工事
外壁の透湿防水シート張りを行いました。
- 9. 2025年09月11日
-
内部工事
セルロースファイバー施工前の木下地の施工を行っています。
- 10. 2025年09月03日
-
外壁工事
サッシの取り付けが完了しました。
- 11. 2025年09月02日
-
屋根工事
屋根工事がはじまりました。流水テープを施工してから瓦桟を施工していきます。
- 12. 2025年08月28日
-
上棟二日目完了
屋根の防水シートを張って二日間の上棟作業が完了しました。職人のみなさん、安全な作業をありがとうございました!
- 13. 2025年08月28日
-
上棟二日目
上棟二日目は下屋の作業をすすめます。屋根垂木を施工して構造用合板を張っていきます。
- 14. 2025年08月27日
-

上棟一日目完了
ブルーシートで養生をして上棟一日目の作業が完了しました。
- 15. 2025年08月27日
-

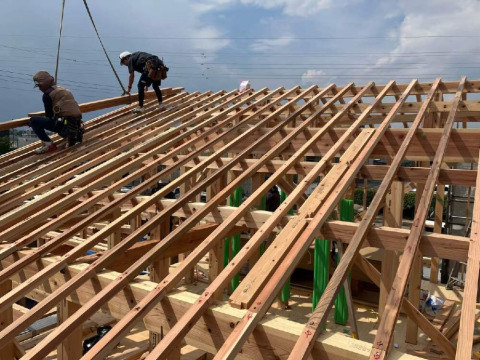

上棟がすすんでいます
屋根垂木の施工が終わると構造用合板を張り、屋根下地とします。
- 16. 2025年08月27日
-
上棟がすすんでいます
作業が順調にすすみ、お昼過ぎには大屋根の屋根垂木を流すところまですすみました。
- 17. 2025年08月27日
-
上棟がすすんでいます
2階の床組みが出来上がると構造用合板を張っていきます。
- 18. 2025年08月27日
-
上棟がすすんでいます
柱を立てると梁・桁で繋いでいきます。2階の床組みが出来上がっていきます。

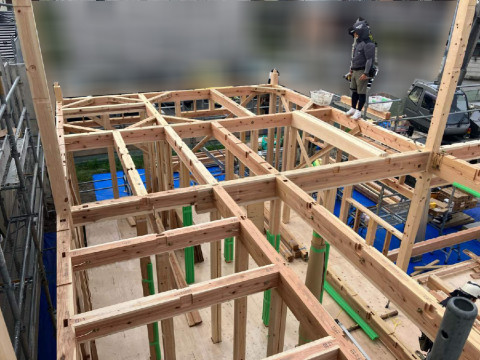

- 19. 2025年08月27日
-
上棟が始まりました
お施主様も見守ってくださる中、作業がすすんでいきます。
- 20. 2025年08月27日
-
上棟が始まりました
いよいよ上棟が始まりました。職人さんが手際よく柱を立てていきます。
- 21. 2025年08月20日
-

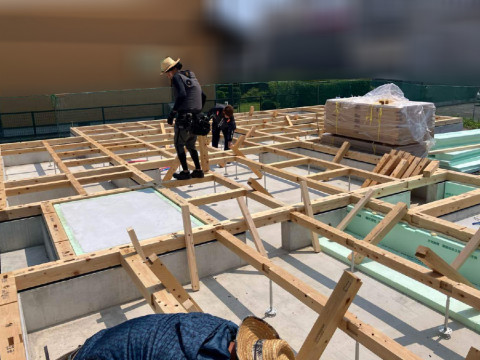

土台据え
床断熱工事が終わると構造用合板を敷き、釘でしっかりと留め付けます。ブルーシートで養生をして土台据えの作業完了です。
- 22. 2025年08月20日
-
土台据え

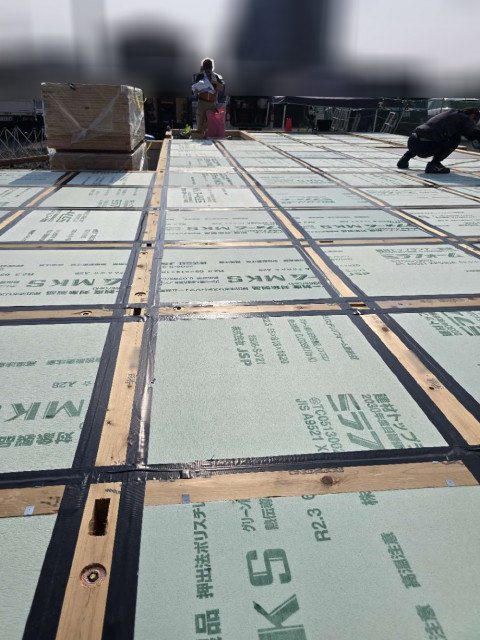

土台据えに合わせて床断熱工事をおこないます。大引と大引の間にボード系断熱材を入れ、気密を高めるために気密テープをしっかりと貼ります。
- 23. 2025年08月20日
-
土台据え
土台を基礎とアンカーボルトでしっかり固定すると、土台と土台の間に大引を入れ込んでいきます。
- 24. 2025年08月20日
-
土台据え
土台据えがはじまりました。土台に印字されている番手に従って所定の場所に配置していきます。(間配り/まくばり と言います)
- 25. 2025年08月08日
-
給排水設備工事
給水管や排水管などの仕込み配管をおこないました。
- 26. 2025年08月07日
-
基礎工事
建物を支える基礎が完成しました。
- 27. 2025年07月30日
-
基礎配筋検査
基礎配筋検査をおこない、次の工程へとすすみます。
- 28. 2025年07月30日
-
基礎工事
作業が順調にすすみ、基礎外周部の型枠組みと配筋組みが完了しました。
- 29. 2025年07月23日
-
基礎工事
基礎工事がはじまりました。基礎の形に合わせて地面を掘削した後、転圧などの作業を行い防湿シートを張ります。捨てコンクリートの打設を行っています。
- 30. 2025年06月21日
-
地鎮祭
本日、晴天の下、滞りなく地鎮祭を執り行いました。
