愛犬との暮らしを描く、焼杉板張りの家~長浜市 N様邸
新築
カテゴリ|すべて
建築中レポート
- 1. 2026年05月25日
-
木工事③

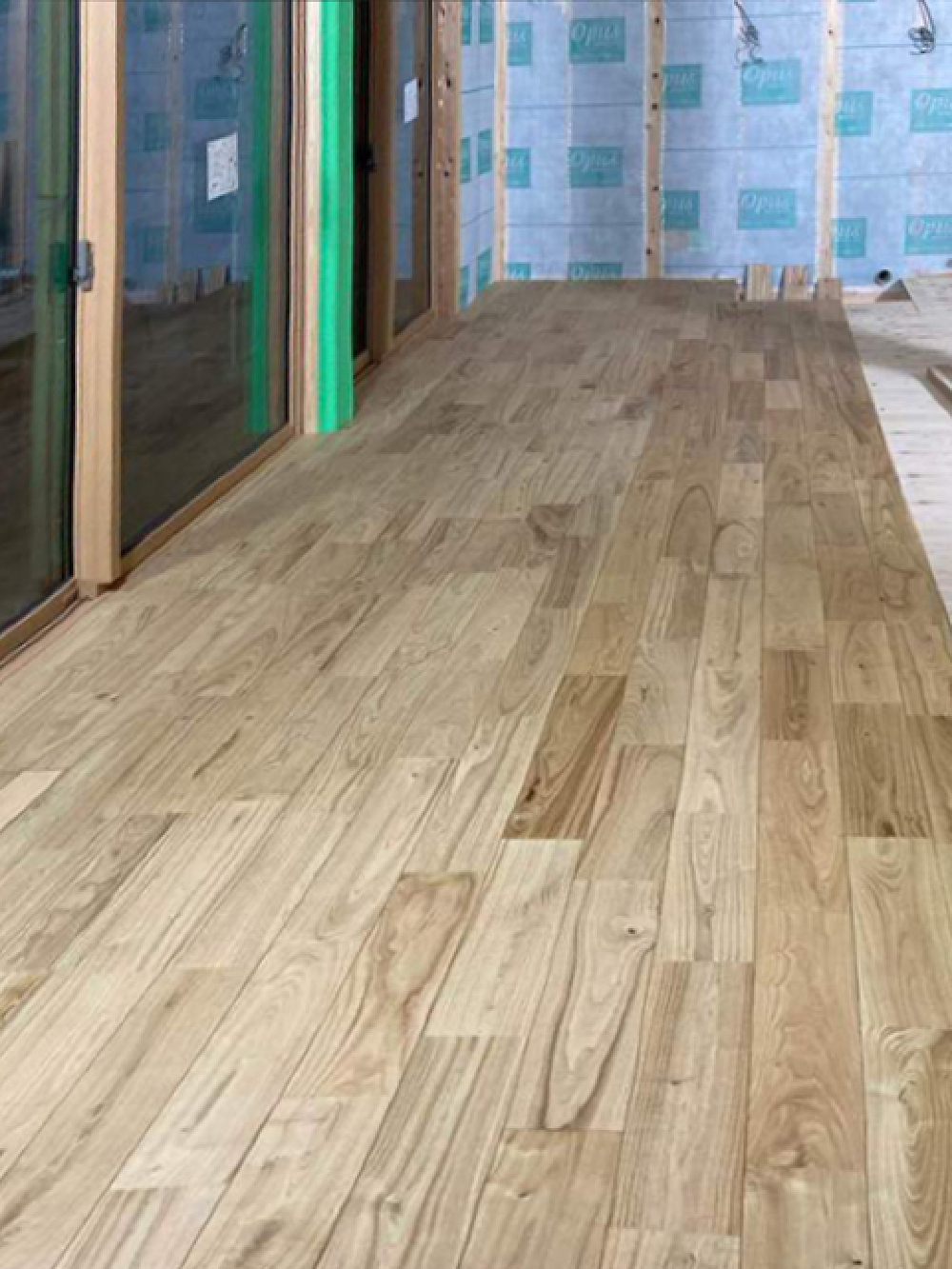

1階フロア張りが進んでいます。栗のフロア板を使用しており、ワンちゃんとの暮らしも傷がつきにくく、長く快適にお使いいただける床材です。
- 2. 2026年05月21日
-

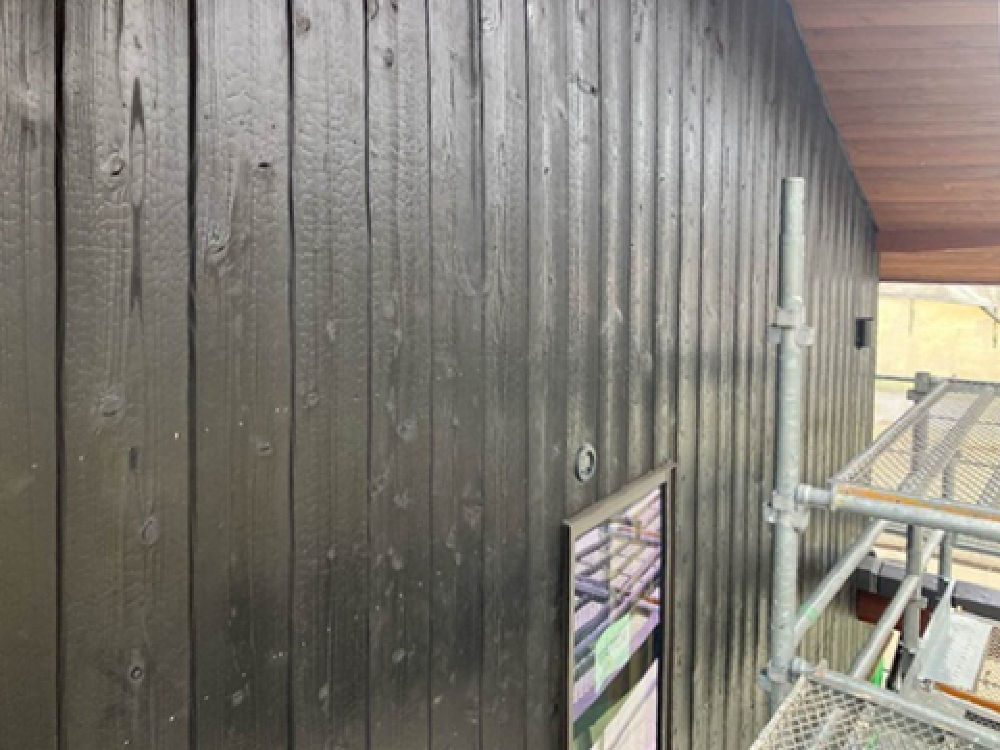

外壁工事②
外壁板張り工事が進んでいます。焼杉板を使用し、当社では耐久性と美観を高めるため、一枚一枚黒色の塗料を丁寧に重ね塗りしています。
- 3. 2026年05月15日
-
木工事②

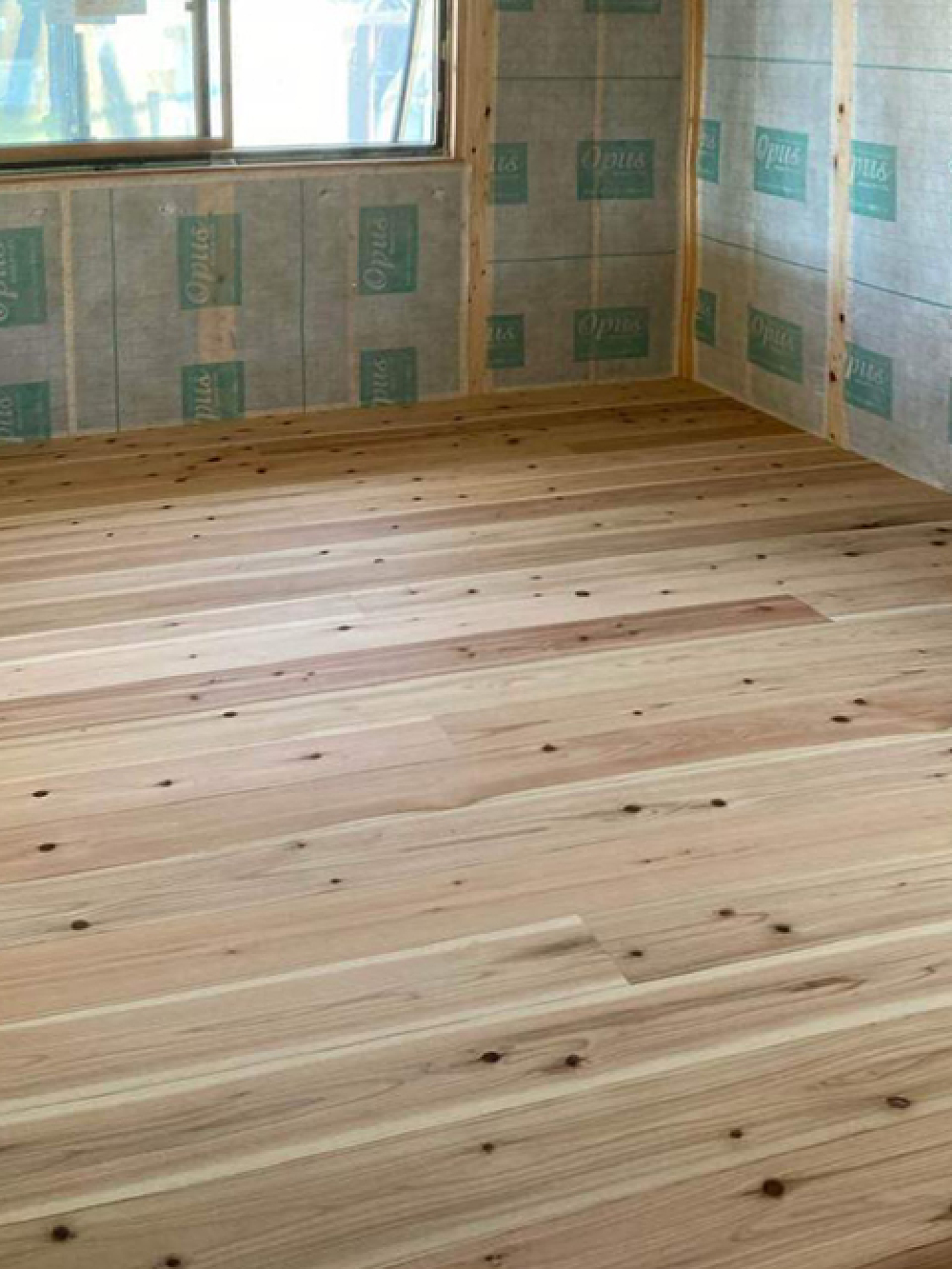

床板張り工事が進んでいます。2階の床には、温もりのある杉のフロア材を使用しています。
- 4. 2026年04月27日
-

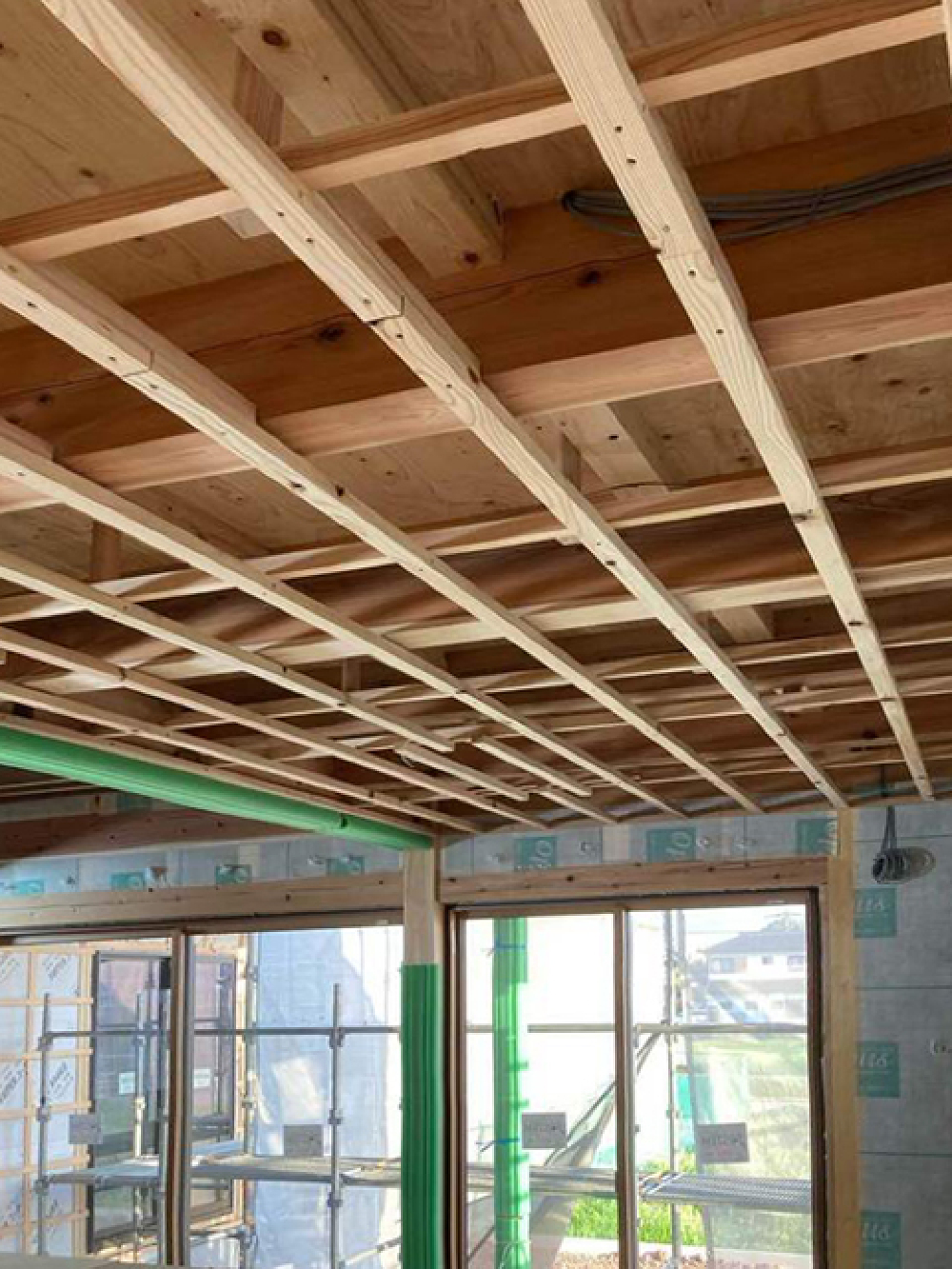

木工事①
天井下地張りの施工が完了しました。次の工程では、天井材である羽目板を張り、仕上げていきます。
- 5. 2026年04月14日
-

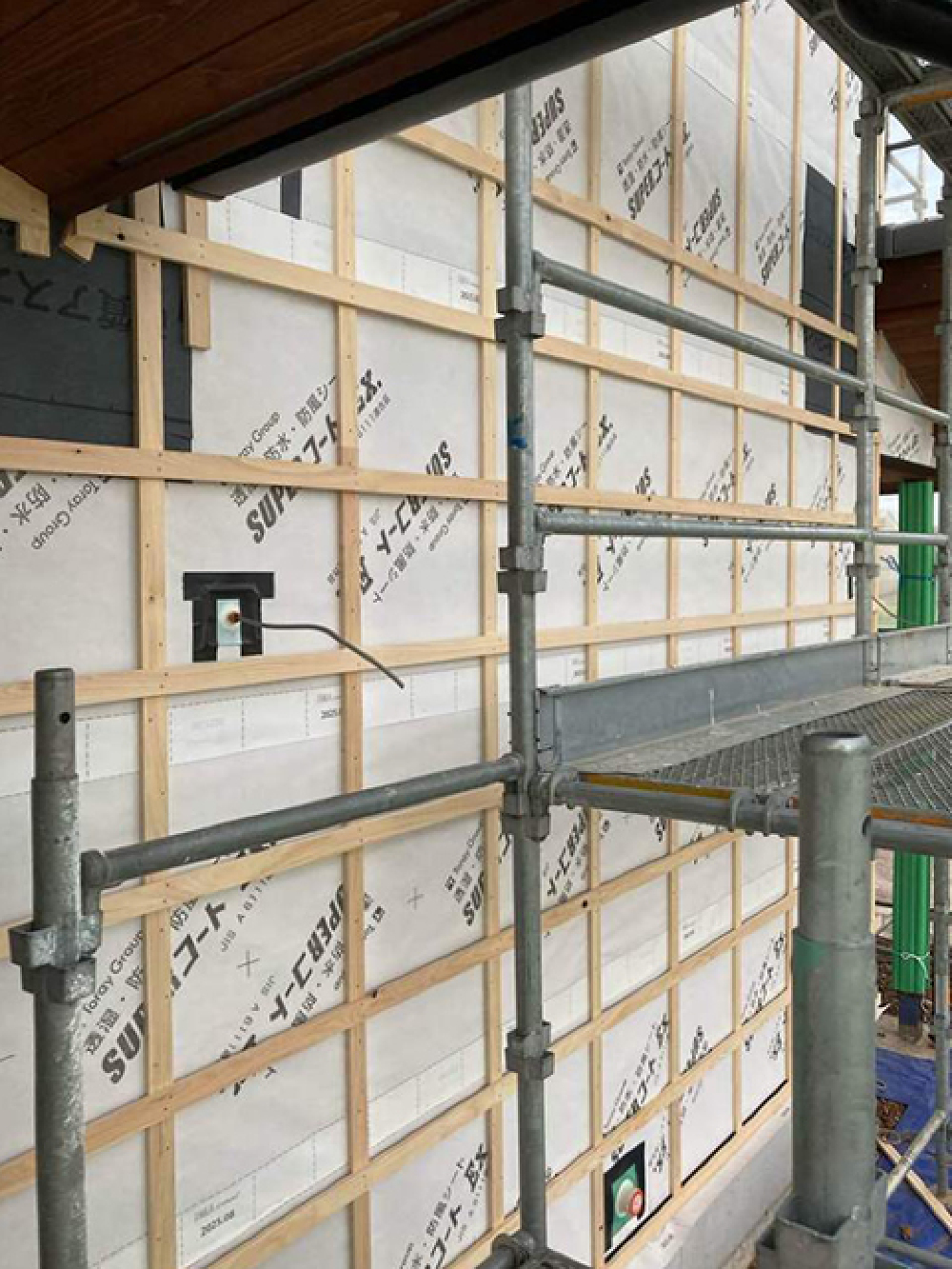

外壁工事①
外壁焼板張りの下地工事が進んでいます。耐候性に優れた桧の下地材で施工しています。
- 6. 2026年04月10日
-

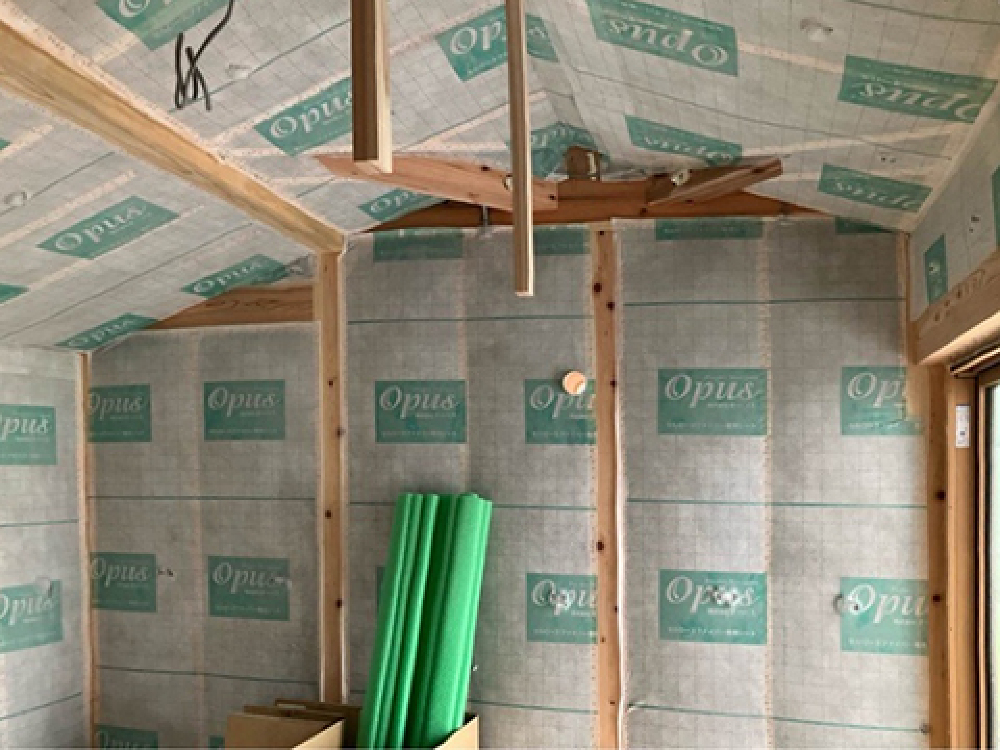

断熱工事
内部の屋根・壁の断熱工事が完了しました。断熱材はセルロースファイバーを使用し、断熱施工を行っています。
- 7. 2026年03月17日
-

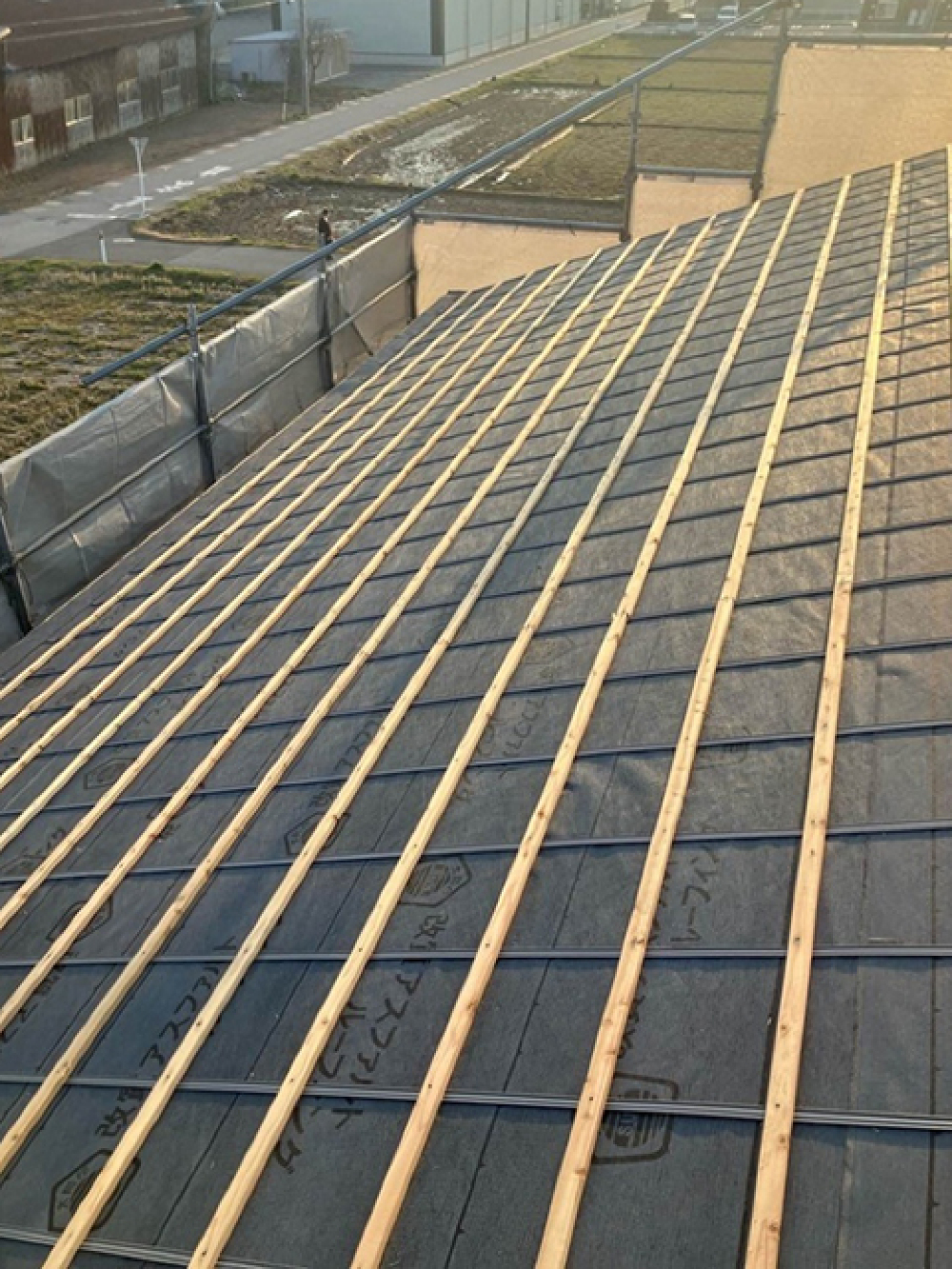

屋根工事①
瓦を葺くための下地張りが終わっています。この後、瓦葺き工事へと進んでいきます。
- 8. 2026年03月16日
-
上棟④
1日目の上棟作業が終了しました。西日に照らされ、存在感がより出ています!
- 9. 2026年03月16日
-
上棟③
大屋根に野地合板を並べ、大屋根の下地を作っていきます。
- 10. 2026年03月16日
-
上棟②
2階の母屋を組み始め、段々と家の形が現れ始めました。
- 11. 2026年03月16日
-
上棟①
上棟が開始しました!安全第一で作業に取り組んでいきます。
- 12. 2026年02月28日
-
基礎工事④
型枠が外され、基礎が完成しました。上棟に向けて着実に工事が進行しています。
- 13. 2026年02月26日
-
基礎工事③
立ち上がり部の型枠組みとアンカーボルト(柱や土台を基礎にしっかり固定するための金具)の設置が完了し、生コンクリートを打設します。
- 14. 2026年02月18日
-
基礎工事②
配筋組みが完了し、配筋検査を無事に終えました。これで基礎工事の重要な工程が確実に進んでいることを確認できました。
- 15. 2026年02月17日
-
基礎工事①
防湿シート敷きが完了しました。地面の湿気が基礎に侵入するのを防ぐ役割があります。このあと配筋組みへとすすんでいきます。
- 16. 2026年01月11日
-
地鎮祭
本日、晴れやかな空の下、滞りなく地鎮祭を執り行いました。
