米原市 F様邸(2/28-3/1見学会開催予定)
新築
地域別|すべて
建築中レポート
- 1. 2026年01月08日
-
内部工事
石膏ボード張りが完了しました。
- 2. 2025年12月25日
-

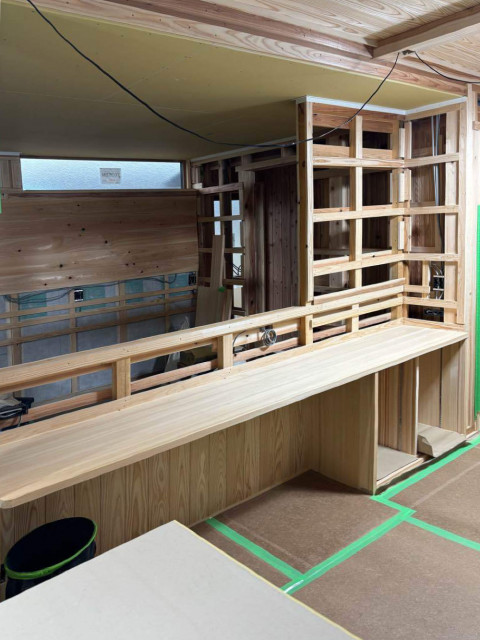

内部工事
造り付け家具と壁下地の施工が完了しました。続いて石膏ボード張りへとすすみます。
- 3. 2025年12月01日
-
内部工事

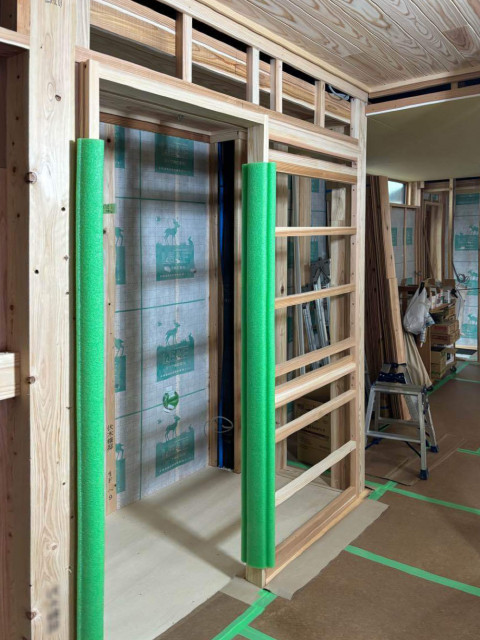

建具開口枠の取り付けと壁下地の施工を行っています。
- 4. 2025年11月25日
-
内部工事

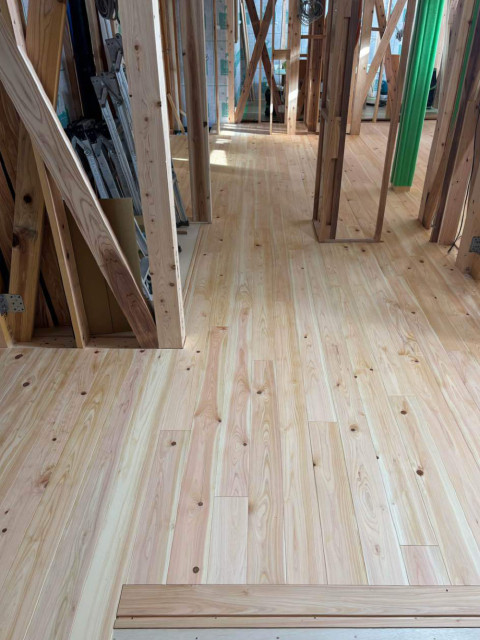

フロア材張りを行いました。
- 5. 2025年11月14日
-
外壁工事

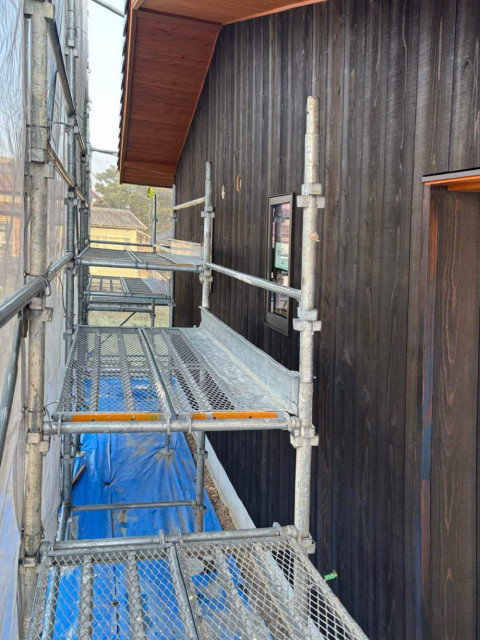

外壁の板張りが完了しました。ダクトフードなどの取り付けを行ってから足場の解体を行います。
- 6. 2025年11月12日
-

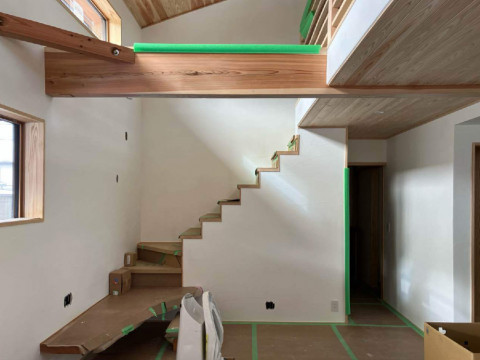

内部工事

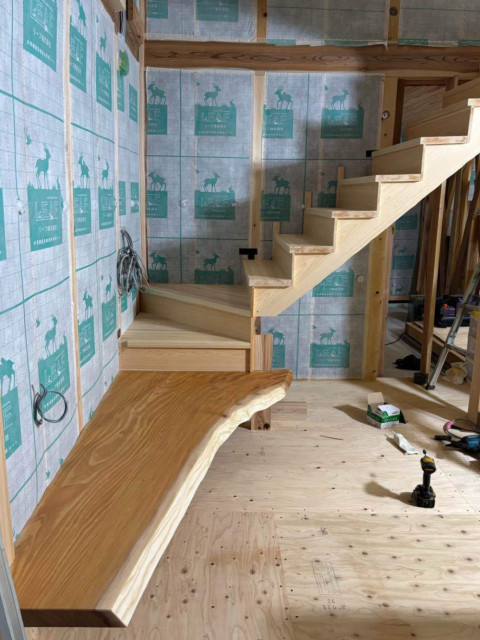

階段の施工を行いました。無垢の一枚板はテレビ置台としても使います。
- 7. 2025年10月31日
-
内部工事

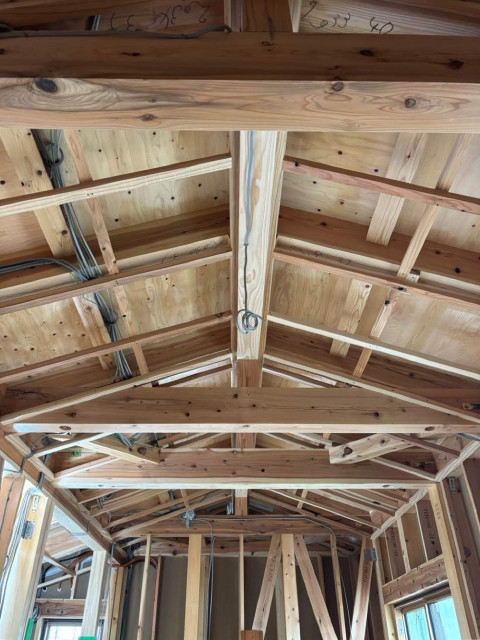

内部では天井下地の施工がすすんでいます。
- 8. 2025年10月30日
-

外壁下地検査
外壁下地の施工が完了し、外壁下地検査を行いました。
- 9. 2025年10月24日
-
外壁工事
外壁下地の施工がすすんでいます。仕上げによって下地の施工も変わります。この面は板金で仕上がります。
- 10. 2025年10月14日
-

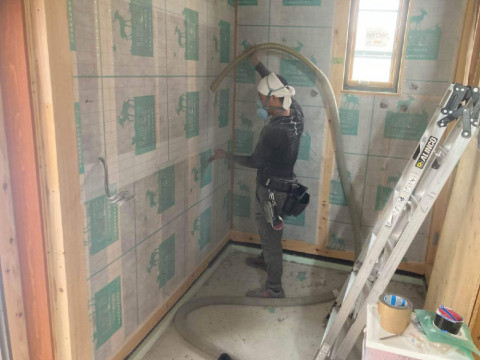

断熱工事
セルロースファイバーの吹き込みを行っています。セルロースファイバーは新聞紙などを原料とした自然素材の断熱材です。
- 11. 2025年10月08日
-

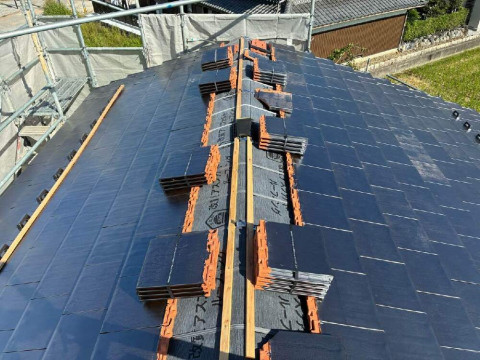

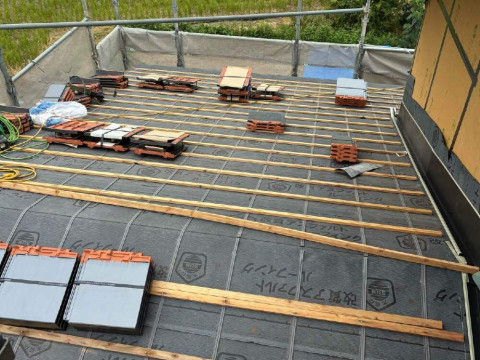

屋根工事

屋根工事が完了しました。
- 12. 2025年10月05日
-
内部工事
セルロースファイバー施工前の木下地の施工を行っています。電気配線の施工も完了しました。
- 13. 2025年10月04日
-
外壁工事

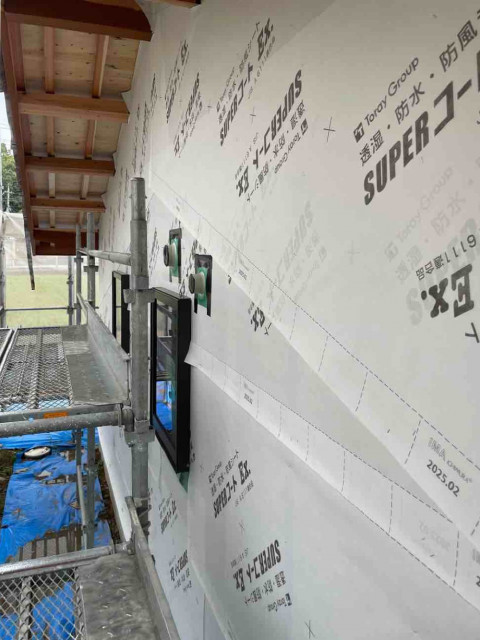

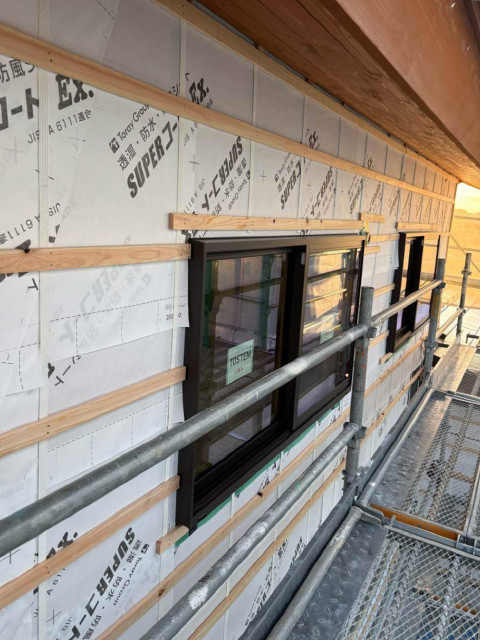

外壁の透湿防水シートを施工しました。
- 14. 2025年10月03日
-
屋根工事
大屋根の瓦葺きが終わり、下屋の作業が始まりました。雨漏れのリスクが高い外壁との取り合い部分には捨て板金を施工します。
- 15. 2025年10月02日
-
屋根工事
屋根工事がすすんでいます。大屋根の平板瓦葺きが間もなく終わります。
- 16. 2025年09月17日
-

上棟一日目完了
大屋根の屋根下地が完成して防水シート張りまで終え、上棟一日目の作業が完了しました。
- 17. 2025年09月17日
-

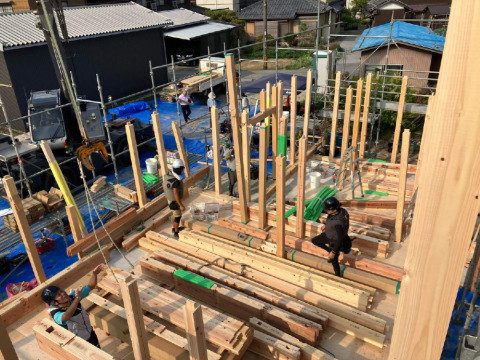

上棟がすすんでいます
お昼前には母屋桁が上がり、建物のフォルムが見えてきました。
- 18. 2025年09月17日
-
上棟がすすんでいます

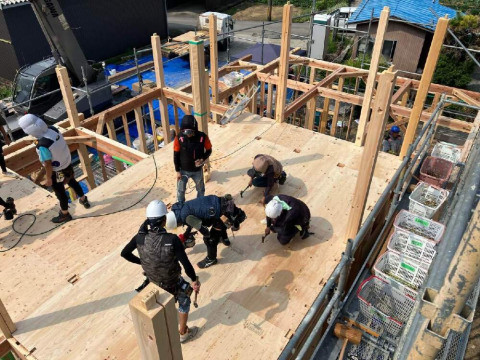

作業が順調にすすんでいます。2階床下地の合板を張り、2階の柱を立てていきます。
- 19. 2025年09月17日
-

上棟式
お施主様もお越しになり、上棟式を執り行いました。F様、上棟誠におめでとうございます!
- 20. 2025年09月17日
-
上棟が始まりました
いよいよ上棟が始まりました。職人さんが手際よく柱を立てていきます。
- 21. 2025年09月09日
-
土台据え
ブルーシートで養生をし、土台据えの作業が完了しました。
- 22. 2025年09月09日
-

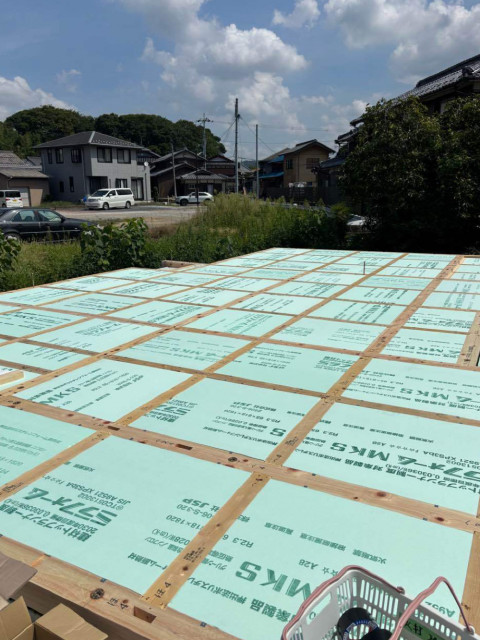

土台据え

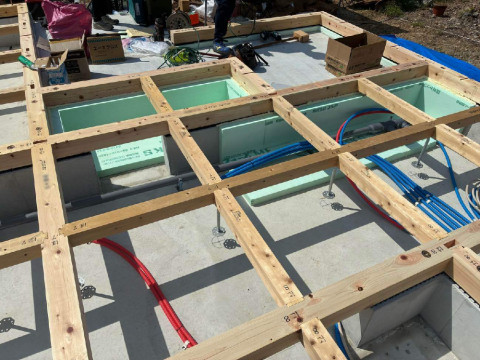

床断熱も合わせて施工します。ボード状の断熱材を入れ込んでから構造用合板を施工します。
- 23. 2025年09月09日
-
土台据え
土台据えがはじまりました。滋賀県産のヒノキ土台を据えて大引を施工します。
- 24. 2025年09月05日
-

給排水設備工事
排水・給水の仕込み配管を行っています。排水管の施工は水勾配を確認して作業をすすめます。
- 25. 2025年09月02日
-

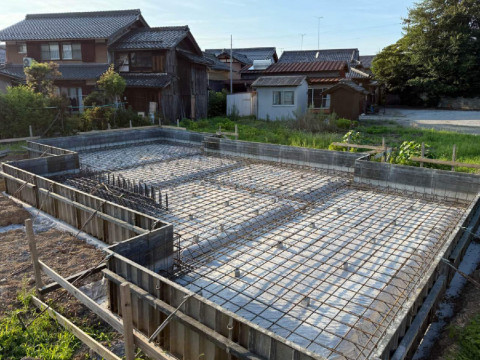

基礎工事

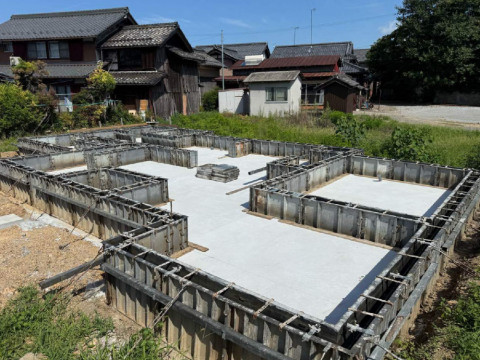

型枠を解体して基礎が完成しました。
- 26. 2025年08月28日
-
基礎工事
基礎スラブに打設したコンクリートが乾いてから立ち上がりの型枠を組みます。基礎と土台を繋ぐアンカーボルトを設置します。
- 27. 2025年08月21日
-
基礎工事
基礎スラブの生コンクリート打設を行いました。
- 28. 2025年08月19日
-
基礎配筋検査
基礎配筋が組み上がり、基礎配筋検査を行いました。
- 29. 2025年08月16日
-
基礎工事
外周部の型枠を施工し、基礎配筋組みがすすんでいます。
- 30. 2025年08月13日
-
基礎工事
防湿シートを敷き、捨てコンクリートの打設を行いました。外周部の型枠の墨出しまで完了しています。
- 31. 2025年08月09日
-
基礎工事

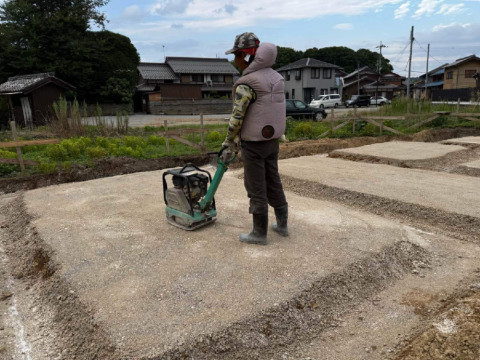

掘削・砕石敷均しと作業がすすんでいます。プレートコンパクターを使ってしっかり締固めを行います。
- 32. 2025年08月03日
-
基礎工事
いよいよ着工、基礎工事がはじまりました。建物の配置と高さを確認して丁張りを行います。
- 33. 2025年07月14日
-
地鎮祭
本日、晴天の下、滞りなく地鎮祭を執り行いました。
