風景に映える、杉板張りの平屋暮らし~長浜市 K様邸
新築
地域別|すべて
建築中レポート
- 1. 2026年02月24日
-

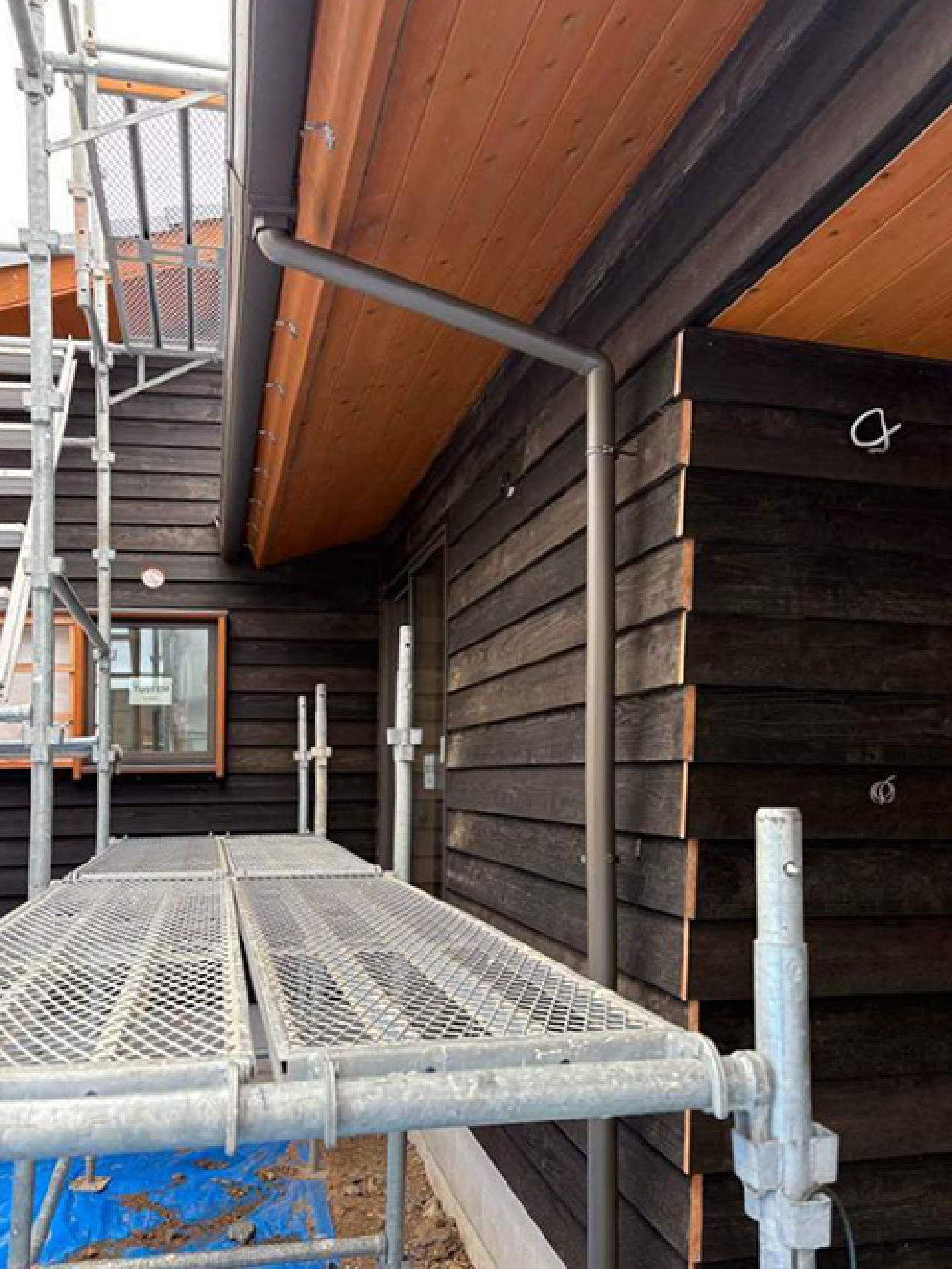

外壁工事②
外壁工事が順調に進んでいます。外壁は鎧張りという張り方で施工しています。鎧張りは、板を横向きに重ねて張る伝統的な工法で、雨水をしっかりと流しながら、耐久性と重厚感のある外観を実現します。
- 2. 2026年02月05日
-
木工事③

床板張りが順調に進んでいます。完了した箇所には傷が付かないようシージング板(茶色の養生材)を敷いて、丁寧に作業を進めています。
- 3. 2026年02月04日
-

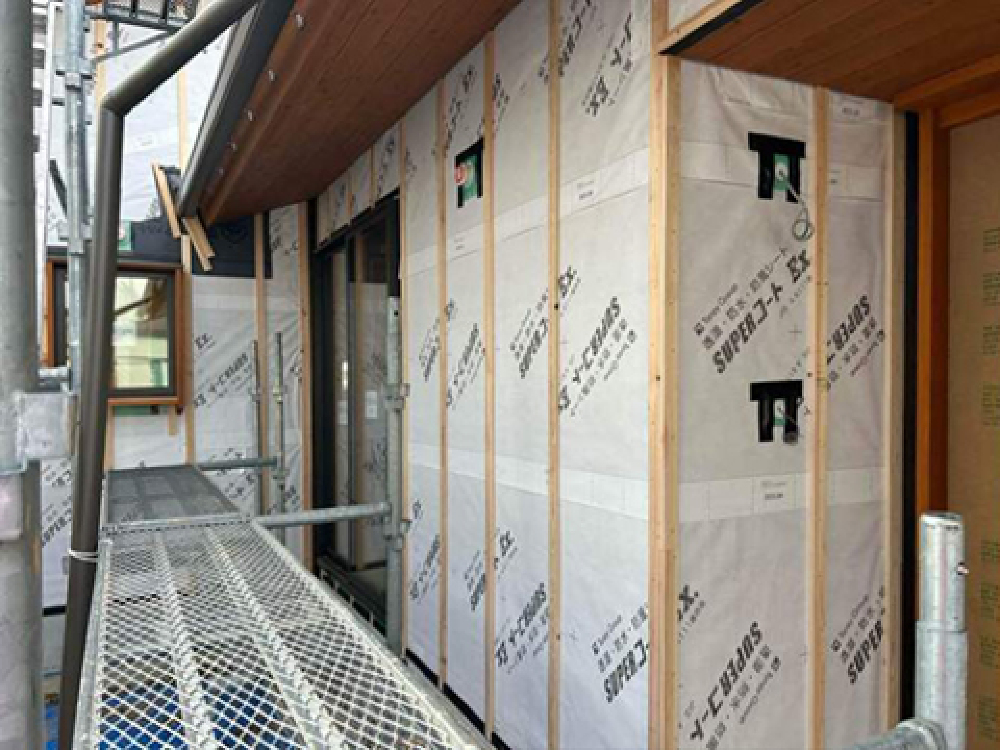

外壁工事①
透湿防水シートが張られ、外壁板の施工のため下地材の取り付けが完了しています。
- 4. 2026年01月30日
-

木工事②

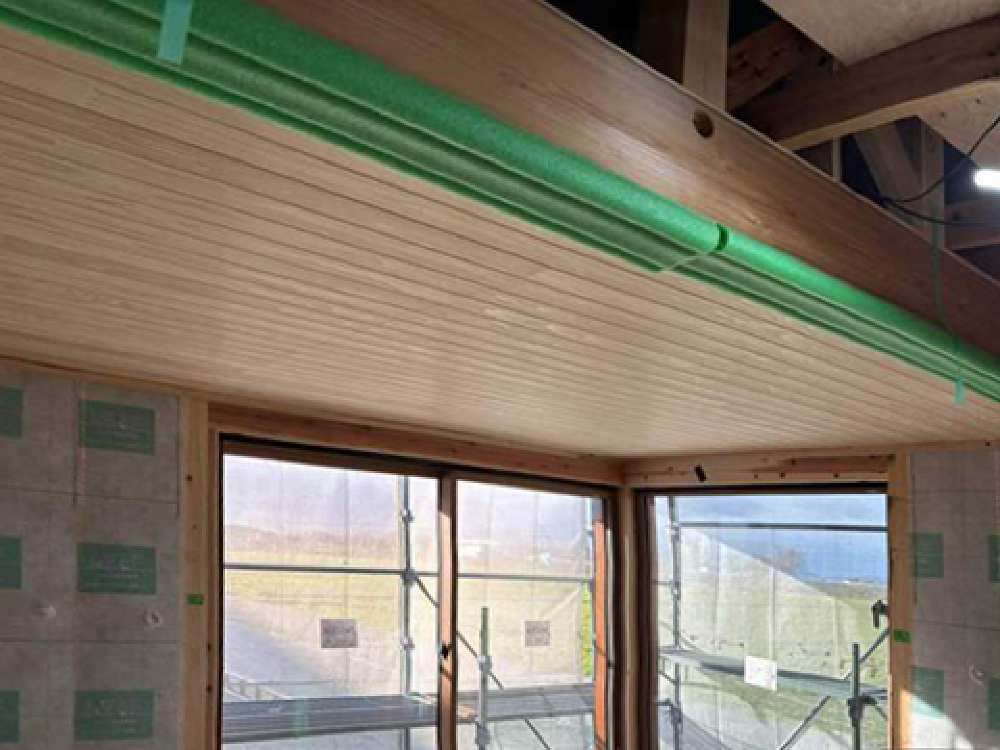

天井が順調に出来上がってきています。天井には羽目板(木材を溝と凸で組み合わせて張る、装飾性と耐久性に優れた仕上げ材)が使用されており、室内に温かみのある自然な雰囲気を感じます。
- 5. 2026年01月24日
-
木工事①
天井板を張るための下地材が取り付けられています。これから順に天井板を施工し、室内の形が整っていきます。
- 6. 2025年12月27日
-

断熱工事②
断熱工事が完了しました。壁や天井に貼られたシートの中には、新聞紙などを原料としたセルロースファイバーが隙間なく充填されています。これにより、快適な室内環境と高い省エネ性能が実現します。
- 7. 2025年12月20日
-
断熱工事①

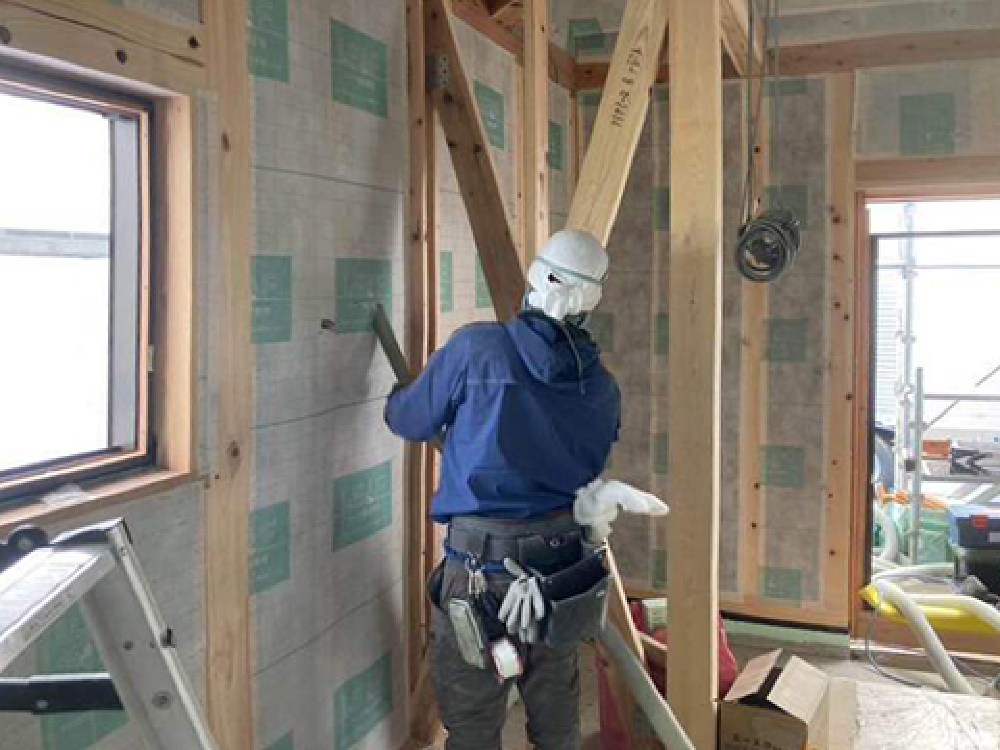

断熱工事が進んでいます。K様邸ではセルロースファイバーの断熱材を使用しています。セルロースファイバーとは、新聞紙などを原料とした自然素材の断熱材で、隙間なく吹き込むことができるため、高い断熱性と調湿効果が期待できます。
- 8. 2025年12月18日
-

屋根工事③
大屋根瓦葺き工事が完了しています。使用している平板瓦は、フラットでスッキリとしたデザインが特徴で、防水性・耐風性にも優れています。
- 9. 2025年12月13日
-
屋根工事②
大屋根に葺く瓦が屋根の上に運ばれました。これから一枚ずつ丁寧に施工し、屋根の形が整っていきます。
- 10. 2025年12月12日
-

屋根工事①
大屋根の瓦を葺くための下地材の取り付けが完了しています。
- 11. 2025年12月10日
-
上棟②
上棟一日目の作業が無事に終わりました。怪我無く安全第一に進めて頂きありがとうございました!
- 12. 2025年12月10日
-
上棟①

天気に恵まれ、無事に上棟がスタートしています。午後の作業が始まり、2階母屋には垂木が掛けられています。
- 13. 2025年12月02日
-
土台据え

土台据えが進んでいます。土台・大引きを組み、床の下地を施工していきます。
- 14. 2025年12月01日
-

基礎工事④

型枠を外して基礎が完成しました。しっかりとした土台が整い、安心して次の工程へ進みます。
- 15. 2025年11月05日
-
基礎工事③
立ち上がり部分の型枠を組み、コンクリートの打設が完了しました。基礎の形が見え始め、工事も着実に進んでいます。
- 16. 2025年10月19日
-
基礎工事②

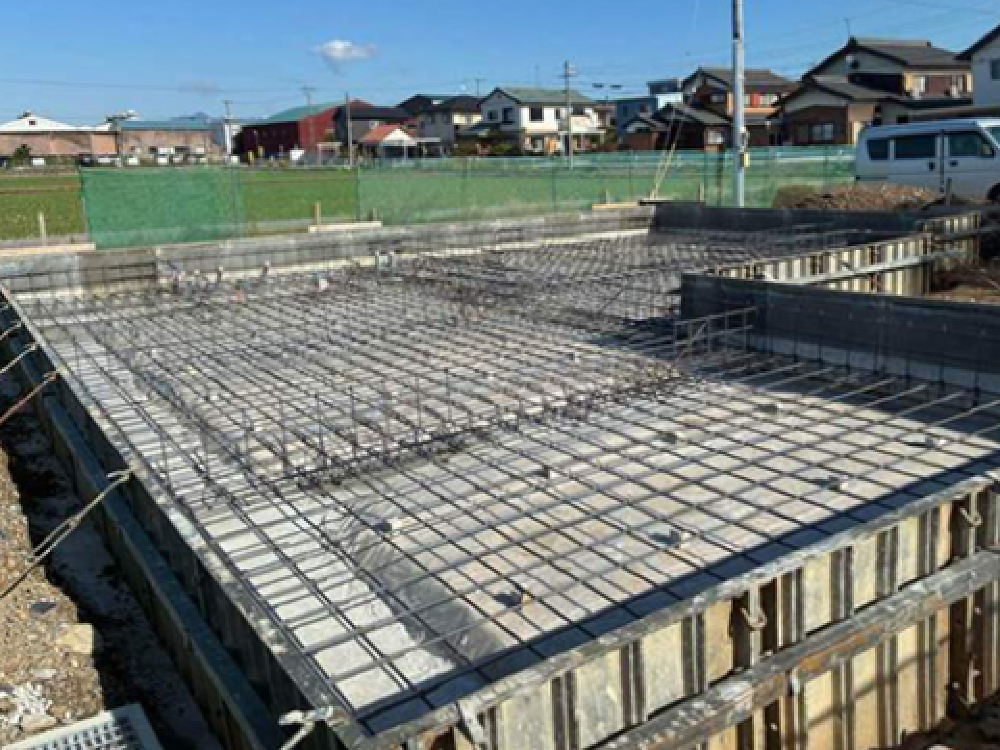

基礎配筋が組み上がり、配筋検査を行いました。図面通りに正確に施工されていることを確認し、次の工程へ進みます。
- 17. 2025年10月12日
-
基礎工事①

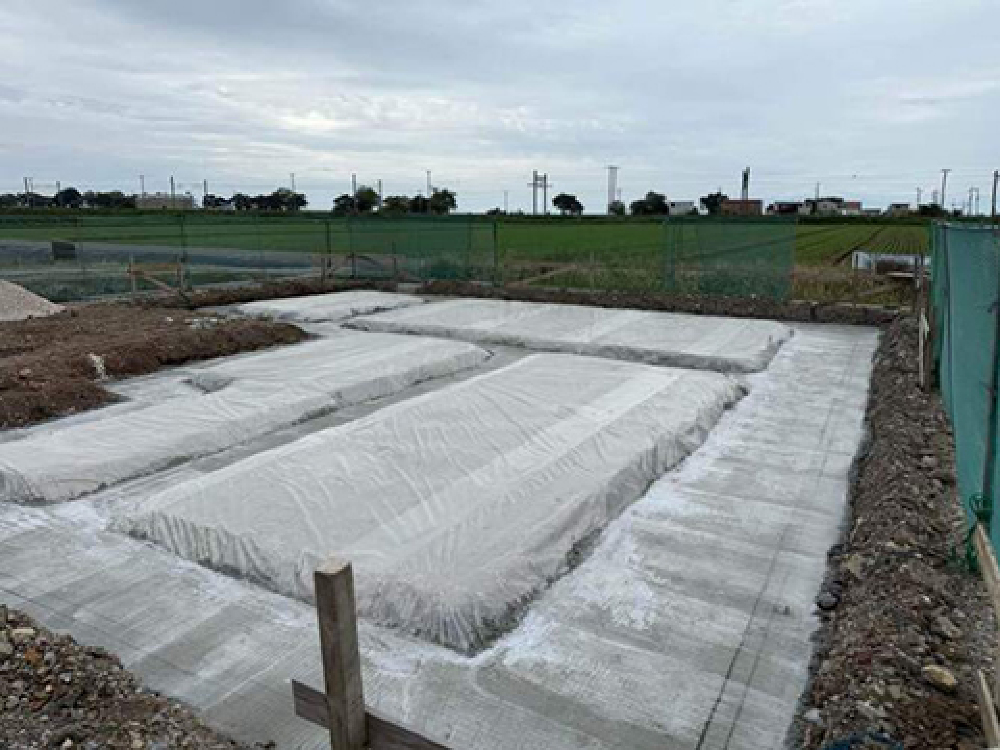

防湿シートを施工し、捨てコンクリートの打設が完了しました。建物を支える基礎工事の準備が順調に進んでいます。
- 18. 2025年10月10日
-

地盤改良工事
地盤改良工事が進んでいます。建物をしっかりと支える強固な基礎づくりを進めています。
