米原市 O様邸
新築
カテゴリ|新築
建築中レポート
- 1. 2025年10月22日
-
祝!お引き渡し
本日、無事にお引き渡しさせていただきました。無垢の木のお家でのお暮らしをどうぞお愉しみください!末永いお付き合いをどうぞよろしくお願いいたします!
- 2. 2025年10月02日
-
完成

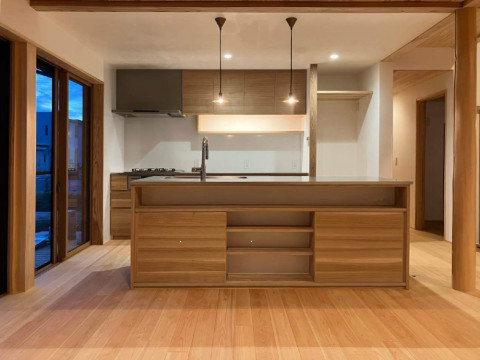

クリーニングが終わり、完成しました。お施主様のご厚意で見学会を開催させていただいた後、お引き渡しです。
- 3. 2025年09月27日
-
養生の撤去

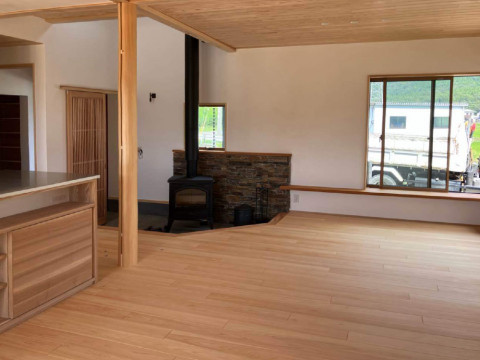

内部工事が完了し、養生の撤去をおこないました。
- 4. 2025年09月26日
-

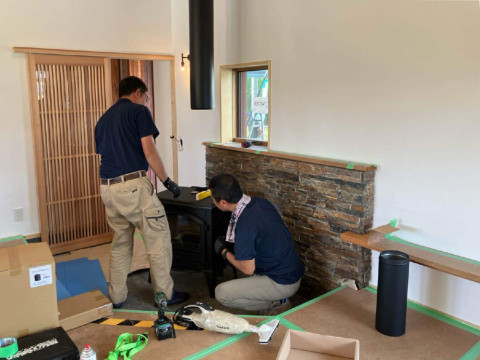

薪ストーブ工事
薪ストーブの設置をおこなっています。
- 5. 2025年09月18日
-

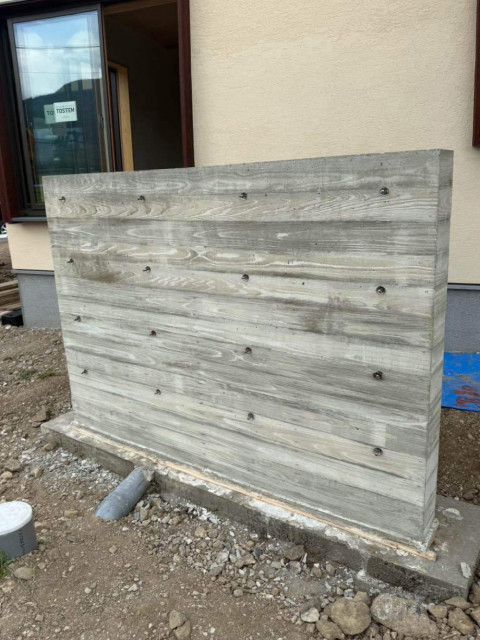

外構工事
木目を表したコンクリート塀がの型枠を解体しました。
- 6. 2025年09月18日
-
造り付け家具工事

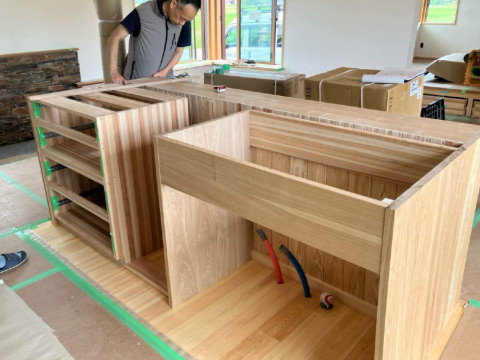

造り付けキッチン台の設置をおこないました。キッチン台を構成する部材を事前に箱型に製作し、現場で組み立てます。
- 7. 2025年09月12日
-

左官工事
仕上げの漆喰塗りが完了しました。
- 8. 2025年09月04日
-
左官工事

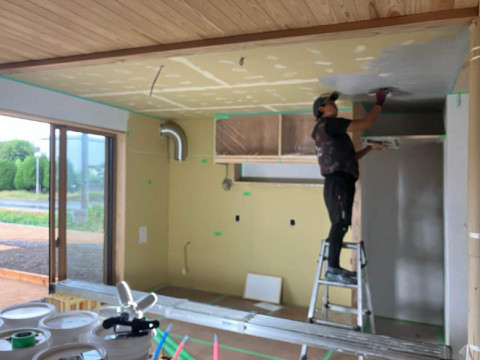

天井の下塗りをおこなっています。漆喰を美しく仕上げるために下塗りも丁寧に施工します。
- 9. 2025年09月01日
-
石貼り工事

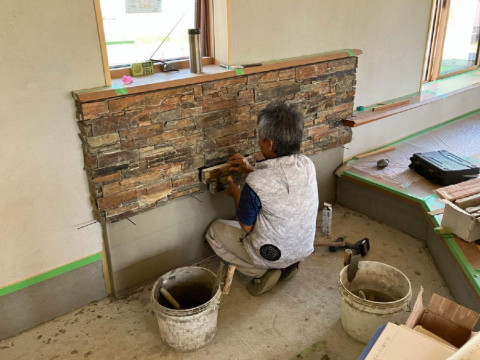

薪ストーブ耐火壁の石貼りをおこなっています。石材の水平を確認しながら丁寧に施工していきます。
- 10. 2025年09月01日
-
左官工事

内部左官工事がはじまりました。木部と取り合う部分に養生をして、石膏ボードの継ぎ目にファイバーテープを貼って下準備をしています。
- 11. 2025年08月19日
-
大工完了検査

石膏ボード張りが完了し、大工完了検査をおこないました。続いて内部左官工事へと進んでいきます。
- 12. 2025年08月09日
-
内部工事
石膏ボード張りがすすんでいます。
- 13. 2025年08月07日
-
内部工事
壁下地の施工が完了しました。続いて石膏ボード張りへとすすんでいきます。
- 14. 2025年07月31日
-
内部工事
造り付け家具の施工がすすんでいます。
- 15. 2025年07月28日
-
足場の解体
足場の解体をおこないました。
- 16. 2025年07月25日
-
外壁工事
外壁の仕上げ塗りが完了しました。竪樋の取り付けも終わり、間もなく足場解体です。
- 17. 2025年07月23日
-
内部工事
2階の造作がすすんでいます。書斎コーナーの施工をおこないました。
- 18. 2025年07月18日
-
外壁工事
外壁の仕上げ塗りをおこなっています。
- 19. 2025年07月11日
-
内部工事
2階の間仕切り工事と壁下地の施工がすすんでいます。
- 20. 2025年07月04日
-
内部工事
窓枠の取り付けをおこないました。
- 21. 2025年06月20日
-
内部工事
階段の施工をおこないました。
- 22. 2025年06月13日
-
外壁下地検査
外壁下地の施工が完了し、外壁下地検査をおこないました。
- 23. 2025年06月09日
-
外壁工事
外壁下地の施工がすすんでいます。板張りで仕上げる面なので、縦方向に通気桟を施工した後、板張りの下地桟を横方向に施工しています。
- 24. 2025年06月07日
-
内部工事
天井下地の施工が完了し、天井羽目板張りがはじまりました。無垢のスギ羽目板を一枚一枚丁寧に張っていきます。
- 25. 2025年06月05日
-
内部工事
天井下地の施工がすすんでいます。
- 26. 2025年05月29日
-
断熱工事
内部ではセルロースファイバーの施工をおこなっています。しっかりと自然素材の断熱材を充填していきます。
- 27. 2025年05月29日
-
屋根工事
屋根の瓦葺き工事が完了しました。
- 28. 2025年05月20日
-
屋根工事
下屋から瓦葺きがすすんでいます。平板瓦を一枚一枚丁寧に施工します。
- 29. 2025年05月20日
-
外壁工事
サッシの取り付けが完了し、外壁の透湿防水シート張りをおこないました。
- 30. 2025年05月15日
-
内部工事
内部ではセルロースファイバー施工前の木下地施工をおこなっています。
- 31. 2025年05月14日
-
屋根工事
屋根の瓦葺き工事がはじまりました。雨水が流れるように縦桟テープを貼り、瓦桟の施工をおこないます。
- 32. 2025年05月13日
-
外壁工事
軒天の施工がすすんでいます。
- 33. 2025年05月01日
-
上棟1日目完了
下屋も防水シート張りまで終え、上棟1日目の作業が完了しました。
- 34. 2025年05月01日
-
上棟がすすんでいます
屋根垂木の上に野地板を施工し、防水シートを張っていきます。
- 35. 2025年05月01日
-
上棟がすすんでいます
作業が順調にすすみ、午後2時過ぎには大屋根の垂木まで流し終わりました。
- 36. 2025年05月01日
-
祝!上棟
いよいよ上棟がはじまりました。柱を立てて手際よく組み上げていきます。
- 37. 2025年04月25日
-
土台据え
土台を据えて大引を入れ終わると床断熱工事をおこないます。玄関土間などの土間回りは基礎断熱を施工し、その後床断熱を施工していきます。
- 38. 2025年04月25日
-
土台据え
土台据えがはじまりました。基礎立ち上がり部の上に床下通気のための基礎パッキンを敷き、その上から国産ヒノキの土台を据えていきます。
- 39. 2025年04月22日
-
給排水設備工事
基礎の外周部の埋設配管と内部の仕込み配管をおこないました。
- 40. 2025年04月14日
-
基礎工事
コンクリートの養生期間が明け、型枠を解体しました。建物をしっかり支える基礎の完成です。
- 41. 2025年04月08日
-
基礎工事
立ち上がり部の型枠を組み、アンカーボルトを設置して生コンクリート打設をおこないました。
- 42. 2025年04月03日
-
基礎工事
基礎スラブの生コンクリート打設をおこないました。丁寧に表面をならして作業終了です。
- 43. 2025年04月02日
-
基礎配筋検査
基礎配筋へのスリーブ仕込みが終わり、基礎配筋検査をおこないました。
- 44. 2025年03月31日
-
基礎工事
作業が順調にすすみ、外周部の型枠組みと基礎配筋組みまでおこないました。
- 45. 2025年03月25日
-
基礎工事
基礎工事が着工しました。基礎の形状に合わせて地面を掘削しています。
- 46. 2025年03月13日
-
地鎮祭
本日、晴天の下、滞りなく地鎮祭を執り行いました。
