彦根市高宮町 O様邸
新築
地域別|すべて
建築中レポート
- 1. 2023年05月23日
-
内部工事
天井の羽目板張りがすすんでいます。
- 2. 2023年05月23日
-
外壁工事
外壁左官工事の仕上げ塗りが完了しました。
- 3. 2023年05月20日
-
外壁工事
外壁左官工事がはじまりました。下地モルタルを施工していきます。
- 4. 2023年05月01日
-
外壁工事
外壁のラス張りをおこなっています。ラス張りが終わると外壁左官工事へとすすみます。
- 5. 2023年04月25日
-
外壁下地検査
外壁下地の施工が終わり、外壁下地検査をおこないました。
- 6. 2023年04月14日
-
内部工事

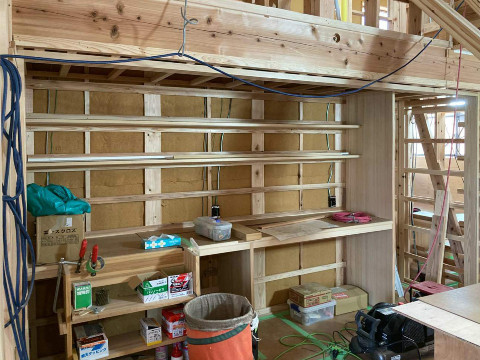

内部では壁断熱の施工が終わり、天井下地の施工がすすんでいます。
- 7. 2023年04月14日
-
外壁工事
通気桟の施工をおこなっています。耐久性の高いヒノキを外壁通気桟に使用しています。
- 8. 2023年04月10日
-
外壁工事
透湿防水シート張りが終わり、続いて軒天張りがすすんでいます。
- 9. 2023年04月10日
-
外壁工事
サッシの取り付けが完了し、透湿防水シート張りをおこないました。
- 10. 2023年04月10日
-
屋根工事
瓦葺き工事が完了しました。
- 11. 2023年04月03日
-
屋根工事

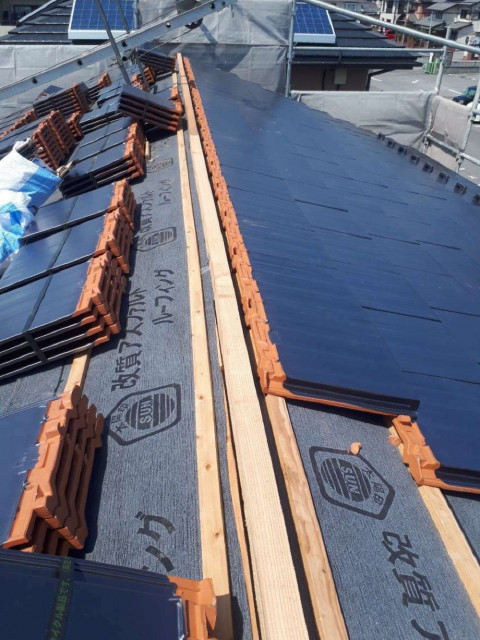

瓦葺き工事がはじまっています。瓦桟を施工し、一枚一枚瓦を葺いていきます。
- 12. 2023年03月29日
-
上棟二日目完了
二日間の上棟作業が完了しました。職人の皆さん、安全な作業をありがとうございました!
- 13. 2023年03月29日
-
上棟二日目
野地板張りが完了しました。防水シートを張れば下屋の屋根下地も完成です。
- 14. 2023年03月29日
-
上棟二日目
上棟二日目は下屋の作業をおこないます。垂木を流し、屋根断熱工事が完了しました。
- 15. 2023年03月28日
-
上棟一日目完了
大屋根に防水シートを張り、上棟一日目の作業が完了しました。
- 16. 2023年03月28日
-
上棟がすすんでいます
大屋根の垂木流しが終わり、屋根断熱工事をおこないました。屋根通気桟を施工し、この後野地板張りをおこないます。
- 17. 2023年03月28日
-
上棟がすすんでいます
上棟作業が順調にすすんでいます。大屋根の母屋組が終わり、垂木を流しはじめました。
- 18. 2023年03月28日
-
上棟がすすんでいます
上棟作業がすすんでいます。2階の床組みを組んでいきます。
- 19. 2023年03月28日
-
上棟がはじまりました
青空の下、上棟がはじまりました。職人さんが手際よく柱を立てて梁で繋いでいきます。
- 20. 2023年03月22日
-
土台据え
土台据えがはじまりした。国産ヒノキの土台をしっかりと据えて大引を流していきます。
- 21. 2023年03月17日
-
給排水設備工事
基礎工事が終われば木工事がはじまります。土台据えの前に給水給湯管や排水管の先行配管をおこないました。
- 22. 2023年03月15日
-
基礎工事
型枠を外し、建物をしっかり支える基礎が完成しました。
- 23. 2023年03月08日
-
基礎工事
立ち上がりの型枠組み、アンカーボルトの設置が終わり、立ち上がり部への生コンクリート打設をおこないました。
- 24. 2023年03月03日
-
基礎工事
基礎スラブへの生コンクリート打設が完了しました。乾燥させた後、立ち上がりの型枠組みをおこないます。
- 25. 2023年02月24日
-
基礎配筋検査
基礎外周部の型枠組と配筋組が完了し、基礎配筋検査をおこないました。
- 26. 2023年02月17日
-
基礎工事
基礎工事がすすんでいます。防湿シートをしっかり敷いて捨てコンクリートの打設が完了しています。
- 27. 2023年02月13日
-
基礎工事
いよいよ着工です、基礎工事がはじまりました。これから建築する家の配置を確認し、丁張りをおこないました。
- 28. 2022年11月28日
-
建築地
3月下旬に上棟予定の建築地です。
