街なかで叶えた心休まる暮らし~長浜市 O様邸
新築
カテゴリ|すべて
建築中レポート
- 1. 2025年12月27日
-
祝!お引き渡し
本日、無事にお引き渡しさせていただきました。無垢の木のお家でのお暮らしをどうぞお愉しみください!末永いお付き合いをどうぞよろしくお願いいたします!
- 2. 2025年12月23日
-
完成
畳の取り付けが終わり、完成しました。いよいよお引き渡しです。
- 3. 2025年12月18日
-

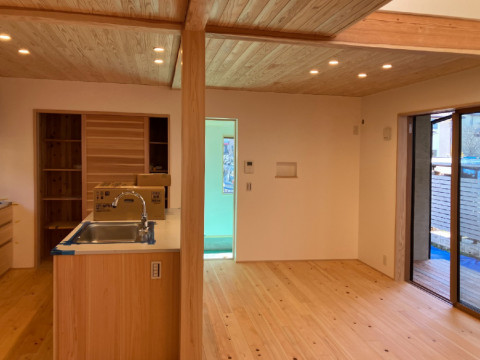

養生の撤去
内部工事が終わり、養生の撤去を行いました。
- 4. 2025年12月11日
-

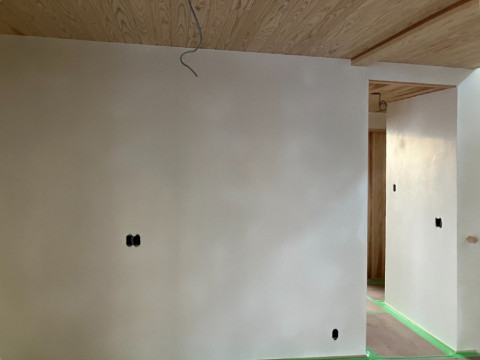

左官工事
漆喰塗りが完了しました。しっかり乾燥させるため養生期間を置いた後、器具付けを行います。
- 5. 2025年12月02日
-

クロス工事
子ども室のクロス工事を行いました。
- 6. 2025年11月29日
-

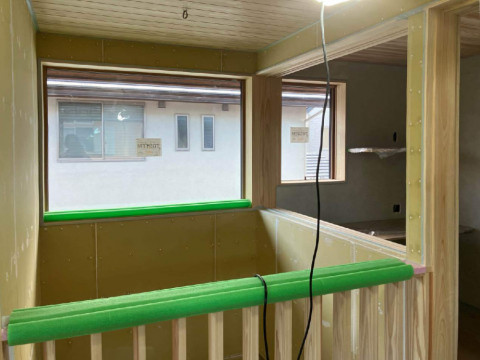

左官工事
石膏ボード張りが完了し、内部左官工事がはじまりました。ビス穴のパテ処理など、下塗り前の準備がすすんでいます。
- 7. 2025年11月21日
-

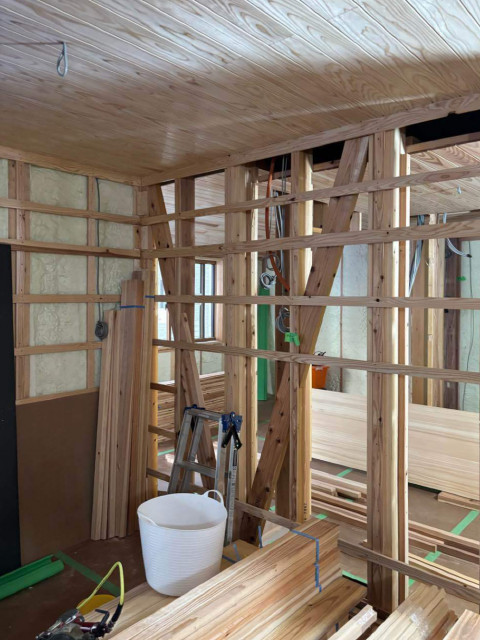

内部工事

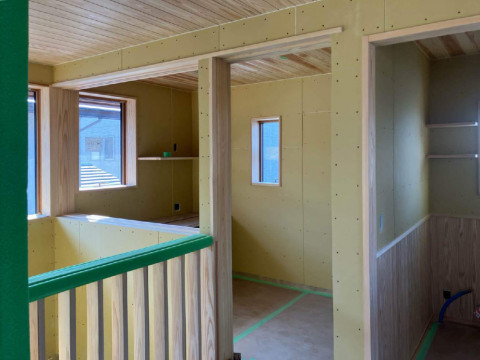

壁下地の施工が完了し、石膏ボード張りがすすんでいます。
- 8. 2025年10月29日
-
内部工事

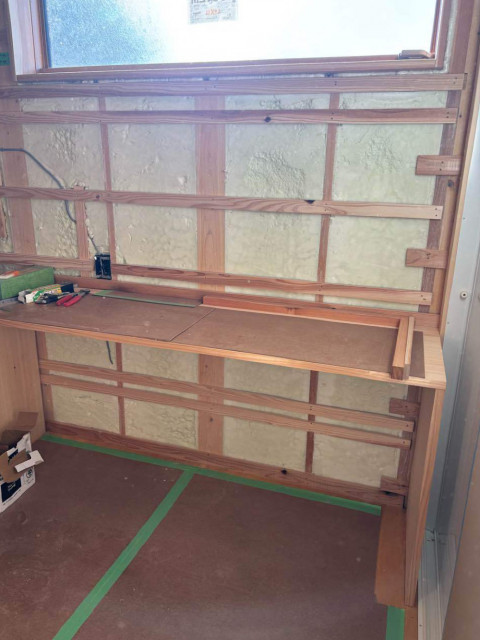

造り付け家具の施工を行っています。脱衣室の作業台、下部はお施主様に衣装ケースを置いていただきます。
- 9. 2025年10月15日
-
内部工事
壁下地の施工がすすんでいます。
- 10. 2025年09月13日
-
内部工事
下地の施工が終わり、天井の羽目板張りがはじまりました。
- 11. 2025年09月12日
-
内部工事

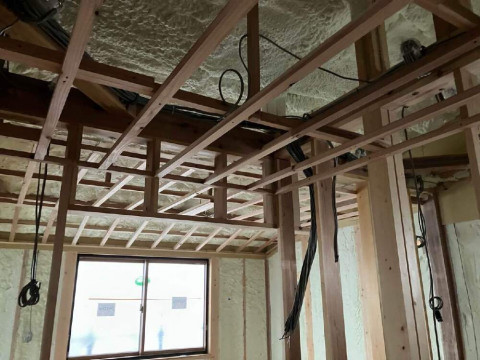

内部では天井下地の施工がすすんでいます。
- 12. 2025年09月12日
-

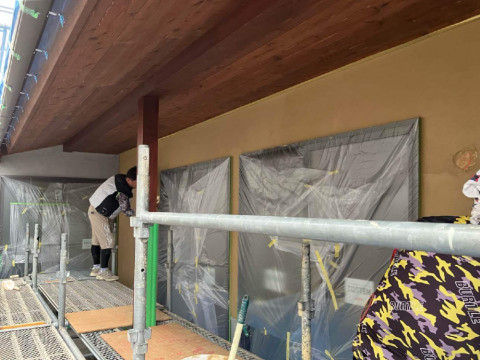

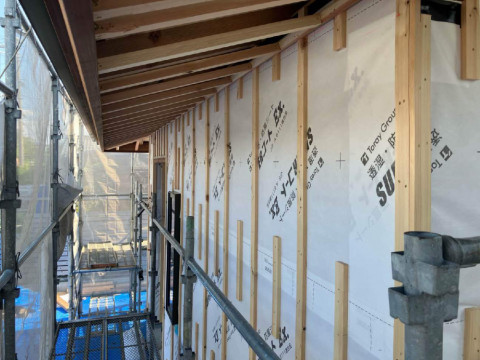

外壁工事
外壁の仕上げ塗りがはじまりました。軽量セメントモルタルのテールをコテで塗り、パターンをつけて仕上げていきます。
- 13. 2025年09月09日
-
外壁工事
外壁左官工事がはじまりました。下塗りモルタルの施工を行い、しっかり乾燥させるため養生期間を置きます。
- 14. 2025年09月01日
-

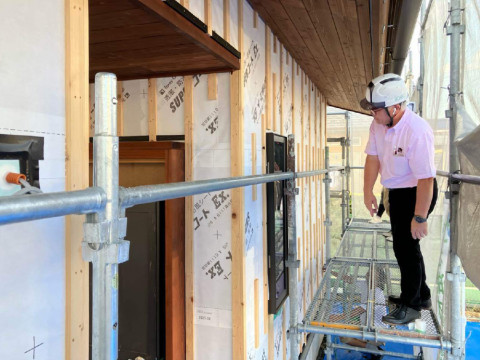

外壁下地検査
外壁下地の施工が完了し、外壁下地検査を行いました。通気は適切にとれるか、下地を留め付けている釘のピッチは適切か、などを確認します。
- 15. 2025年08月19日
-

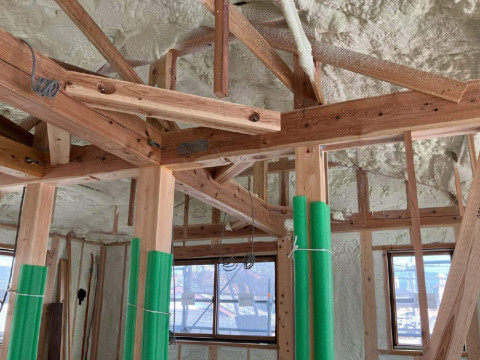

断熱工事
内部では屋根と壁の吹付ウレタン断熱工事をおこないました。
- 16. 2025年08月19日
-
外壁工事
外壁下地の施工がすすんでいます。
- 17. 2025年08月07日
-
外壁工事

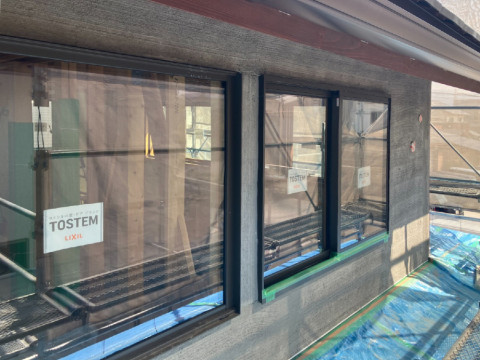

サッシの取り付けが完了し、透湿防水シート張りをおこないました。
- 18. 2025年08月05日
-
屋根工事
大屋根の瓦葺きがすすんでいます。
- 19. 2025年08月01日
-
屋根工事
屋根の瓦葺き工事がはじまりました。瓦桟を施工し、瓦揚げがすすんでいます。
- 20. 2025年07月26日
-
上棟一日目完了
大屋根の防水シートを張り終えて上棟一日目の作業が終了しました。
- 21. 2025年07月26日
-
上棟がすすんでいます
柱と梁を組んでいき、建物の骨組みがどんどん形になっていきます。
- 22. 2025年07月26日
-
祝!上棟
晴天の下、いよいよ上棟がはじまりました。手際よく柱を立てていきます。
- 23. 2025年07月18日
-
土台据え
構造用合板を施工し、養生用のシートを貼ってブルーシートで雨養生をして土台据えの作業は終了です。
- 24. 2025年07月18日
-
土台据え
土台を据えて大引を入れた後、床断熱工事をおこなっていきます。
- 25. 2025年07月18日
-
土台据え
土台据えがはじまりました。基礎の上に基礎パッキンを敷いた後、国産ヒノキの土台を据えていきす。
- 26. 2025年07月10日
-
給排水設備工事
給水管・排水管などの仕込み配管をおこないました。
- 27. 2025年07月08日
-
基礎工事
型枠を解体して建物を支える基礎が完成しました。
- 28. 2025年07月03日
-
基礎工事
基礎スラブの生コンクリート打設、立ち上がり部の型枠組みと作業が順調にすすみ、立ち上がり部の生コンクリート打設をおこないました。生コンクリートを打設した後、基礎のs天端を水平にするためにレベラーを打設していきます。
- 29. 2025年07月01日
-
基礎配筋検査
基礎配筋が組み上がり、基礎配筋検査をおこないました。
- 30. 2025年06月25日
-
基礎工事
外周部の型枠組みをおこなっています。捨てコンクリートを打設した後に墨を打ち(設置する場所の目印をつけること)、型枠を組んでしっかりと固定します。
- 31. 2025年06月23日
-
基礎工事
基礎工事がはじまりました。建物の配置を確認し、地面の掘削をおこなった後、砕石を敷き均してしっかり締め固めます。
- 32. 2025年06月17日
-
改良工事
整地をして改良工事完了です。このあと基礎工事へとすすみます。
- 33. 2025年06月17日
-
改良工事
打設が完了、パイルが地盤から出ているのは、パイルが支持層まで届いている証です。基礎の形状に合わせて杭頭を切断処理します。
- 34. 2025年06月16日
-
改良工事
パイル全ての施工深度を確認していきます。オートレベルで確実に貫入量を測定することができます。
- 35. 2025年06月16日
-
改良工事
高強度コンクリート杭を支持基盤まで圧入することで、確実に家を支えます。
- 36. 2025年06月16日
-
改良工事
パイルを圧入するため、必要な深さまで掘削し、油圧でパイルを圧入していきます。
- 37. 2025年06月16日
-
改良工事
高強度のコンクリートの中にPC鋼の撚り線を入れたH型PCパイルを使った地盤改良をおこないます。
- 38. 2025年06月16日
-
改良工事
土地の改良工事がはじまります。
- 39. 2025年06月07日
-
地鎮祭
本日、滞りなく地鎮祭を執りおこないました。
- 40. 2025年06月06日
-
境界ブロック積み工事
工事に先立ち、境界ブロック積みが完成しました。
