彦根市 E様邸
新築
地域別|すべて
建築中レポート
- 1. 2025年04月24日
-

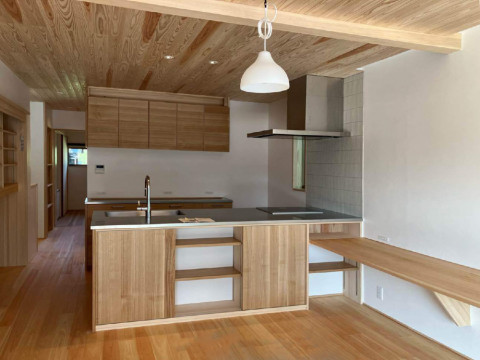

  祝!お引き渡し本日、無事にお引き渡しさせていただきました。無垢の木のお家でのお暮らしをどうぞお愉しみください!末永いお付き合いをどうぞよろしくお願いいたします!
- 2. 2025年04月18日
-
  完成内部工事が終わり、クリーニングも完了しました。いよいよ完成、お引き渡しです。
- 3. 2025年04月14日
-
  外壁工事ウッドデッキの施工をおこなっています。
- 4. 2025年04月07日
-
  左官工事漆喰塗りが完了しました。続いて器具付けへとすすみます。
- 5. 2025年04月01日
-
  左官工事内部左官工事がはじまりました。木部の養生とパテ処理がすすんでいます。
- 6. 2025年03月19日
-
  大工完了検査石膏ボード張りが完了し、大工完了検査をおこないました。続いて内部左官工事へとすすんでいきます。
- 7. 2025年03月15日
-
  内部工事石膏ボード張りがすすんでいます。
- 8. 2025年02月21日
-
  内部工事天井の羽目板張りがすすんでいます。
- 9. 2025年01月18日
-
  外壁工事外壁の焼き板張りがすすんでいます。
- 10. 2025年01月08日
-
  外壁工事外壁通気桟と下地の施工がすすんでいます。
- 11. 2024年12月05日
-
  内部工事1階のフロア張りをおこなっています。ヒノキのフロアを一枚一枚丁寧に施工していきます。
- 12. 2024年11月28日
-
  内部工事天井の羽目板張りがすすんでいます。
- 13. 2024年11月16日
-
  内部工事天井下地の施工がすすんでいます。
- 14. 2024年11月08日
-
  断熱工事天井と壁の断熱工事が完了しました。断熱材には新聞紙をリサイクルして作られる自然に優しい木質繊維系断熱材のセルロースファイバーを使用しています。
- 15. 2024年10月30日
-
  屋根工事屋根の瓦葺き工事がはじまりました。大屋根の瓦葺きは完了し、下屋の作業がすすんでいます。
- 16. 2024年10月30日
-
  内部工事内部ではセルロースファイバー施工前の下地の施工がすすんでいます。
- 17. 2024年10月22日
-
  外壁工事住宅の気密性を高めるために、隙間ができないよう気密テープを貼って気密処理をおこないました。
- 18. 2024年10月17日
-
  上棟いよいよ上棟、大屋根の防水シート張りまですすんで一日目の作業が完了しました。
- 19. 2024年10月10日
-
  土台据え土台を据え終わると床断熱工事をおこないます。断熱材を施工し、気密性を高めるための気密テープ貼りをおこないました。この後構造用合板を張って土台据えの作業が完了します。
- 20. 2024年10月10日
-
  土台据え土台据えがはじまりました。基礎立ち上がりの上に基礎パッキンを敷いてから国産ヒノキの土台を据えていきます。
- 21. 2024年10月08日
-
  給排水設備工事基礎が完成しました。給水管や排水管の布設をおこなっています。
- 22. 2024年09月30日
-
  基礎配筋検査基礎配筋が組み上がり、基礎配筋検査をおこないました。
- 23. 2024年09月20日
-
  基礎工事砕石の敷き均しと転圧まで作業が完了しています。この後防湿シートを敷き、捨てコンクリートを打設して配筋を組む準備をおこないます。
- 24. 2024年09月16日
-
  基礎工事基礎工事が着工しました。配置を確認し、基礎の形に合わせて掘削をしていきます。
- 25. 2024年08月03日
-
  地鎮祭本日、晴天の下、滞りなく地鎮祭を執りおこないました。
- 26. 2024年07月18日
-
  解体工事倉庫の解体が完了しました。
- 27. 2024年07月11日
-
  解体工事既存の農業倉庫を解体した土地に建築します。倉庫の解体工事がはじまりました。
