長浜市 H様邸

新築

カテゴリ|新築

建築中レポート

1. 2025年06月20日

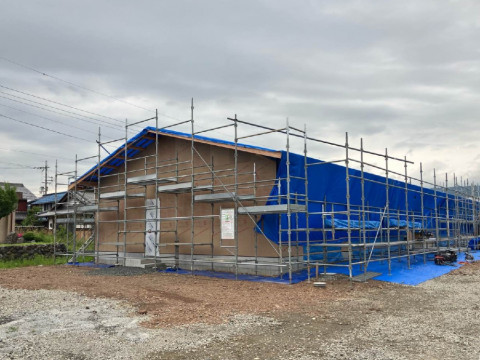

外壁工事

外壁工事

外壁の下地施工がすすんでいます。焼杉張りで仕上げる面なので、まずは縦方向に通気桟を施工します。

2. 2025年06月06日
外壁工事

外壁工事

大庇の建て方を行いました。長さが16m以上もある大庇、丸一日かけて屋根の雨仕舞まで完了しました。

3. 2025年06月06日
外壁工事

外壁工事

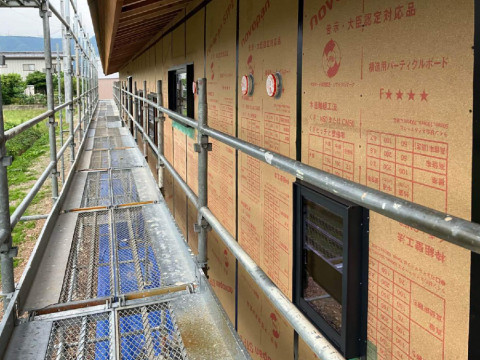

サッシの取り付けが完了しました。建物の気密性を高めるために耐力面材の継ぎ目を気密テープで目張りしています。

4. 2025年06月06日
屋根工事

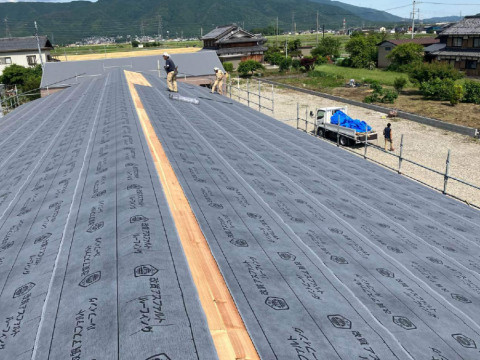

屋根工事

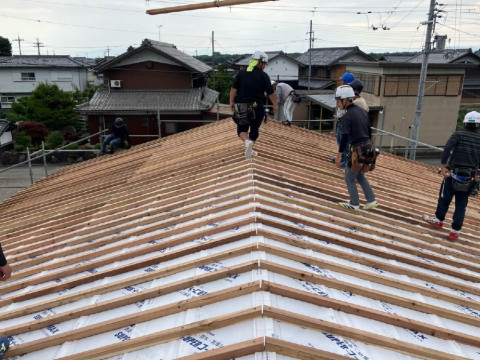

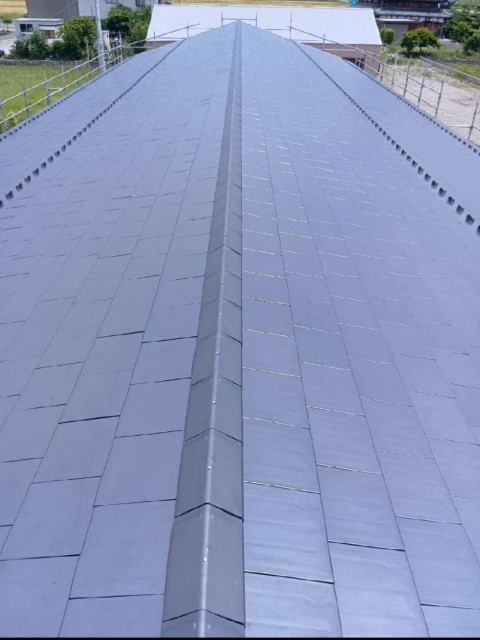

屋根の瓦葺き工事が完了しました。

5. 2025年06月02日
屋根工事

屋根工事

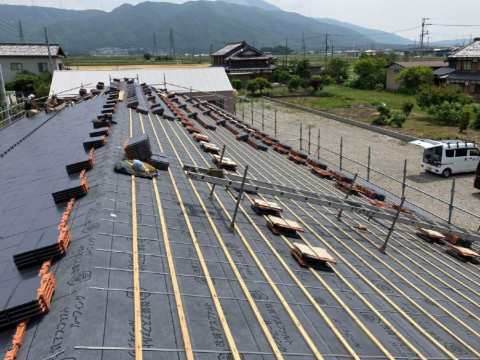

瓦の荷揚げと瓦葺きがすすんでいます。一枚一枚丁寧に平板瓦を施工していきます。

6. 2025年05月29日
屋根工事

屋根工事

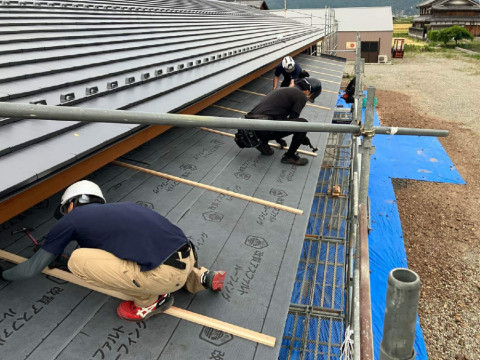

屋根の瓦葺き工事がはじまりました。縦桟テープを張ってから瓦桟を施工していきます。

7. 2025年05月28日
上棟

上棟二日目完了

二日間の上棟作業が完了しました。職人の皆さん、安全な作業をありがとうございました!

8. 2025年05月28日
上棟

上棟二日目

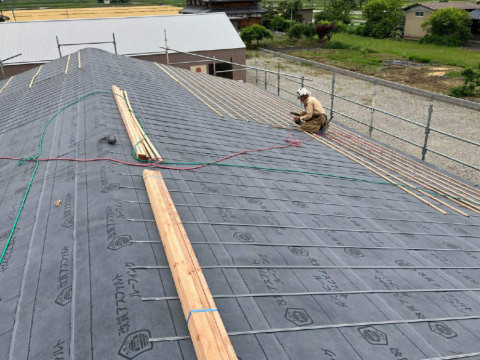

野地板を張り終えるとしっかりと防水シートを張っていきます。

9. 2025年05月28日
上棟

上棟二日目

上棟二日目の作業がはじまりました。屋根垂木の上に野地板を施工していきます。

10. 2025年05月27日
上棟

上棟一日目完了

ブルーシートで雨養生をおこなって上棟一日目の作業が完了しました。

11. 2025年05月27日
上棟

上棟がすすんでいます

上棟後に吹付断熱を施工するため、透湿防水シートを張ってから屋根垂木を施工します。

12. 2025年05月27日
上棟

上棟がすすんでいます

作業が順調にすすみ、お昼過ぎには母屋組まですすみました。

13. 2025年05月27日
上棟

祝!上棟

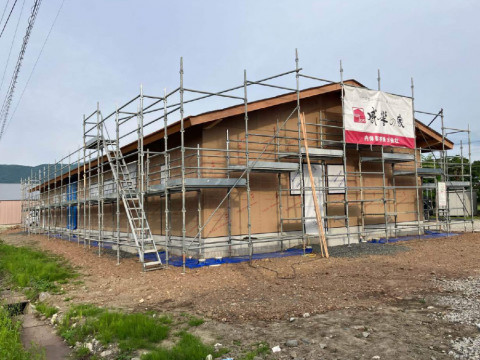

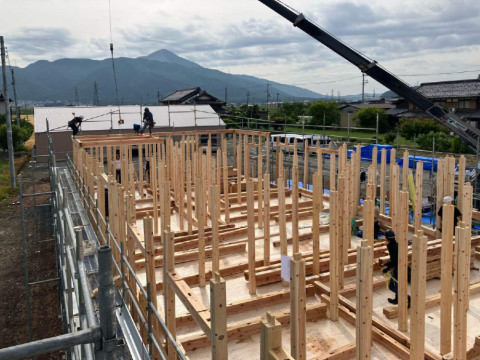

いよいよ上棟がはじまりました。柱を立て、クレーンで吊り上げた梁と組んでいきます。

14. 2025年05月14日
土台据え

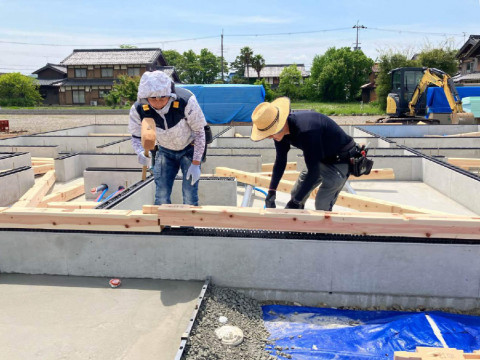

土台据え

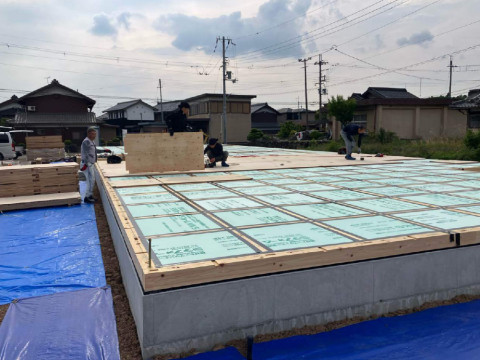

土台を据え終わり、床断熱工事をおこないました。気密性を高めるためにしっかり気密テープで目張りをしてから構造用合板を施工していきます。

15. 2025年05月14日
土台据え

土台据え

土台据えがはじまりました。基礎立ち上がり部の上に床下通気のための基礎パッキンを敷き、その上から滋賀県産ヒノキの土台を据えていきます。

16. 2025年05月05日
基礎工事

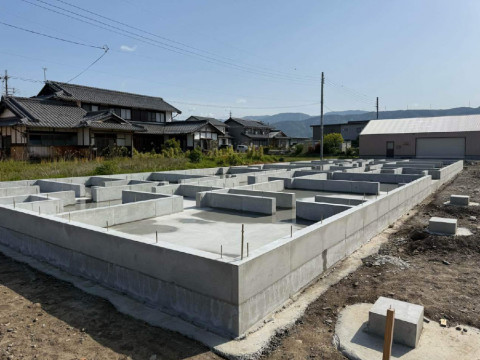

基礎工事

型枠の撤去をおこないました。建物をしっかり支える基礎の完成です。

17. 2025年04月26日
基礎工事

基礎工事

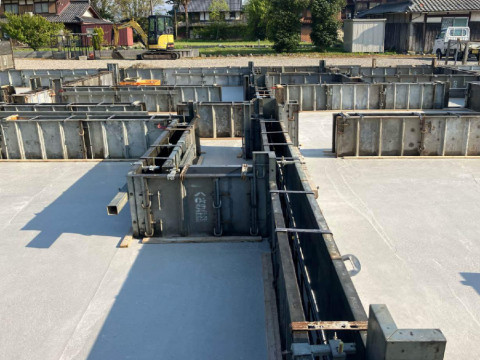

基礎スラブの生コンクリート打設と養生を終えて立ち上がり部の型枠組みをおこないました。アンカーボルトを設置して立ち上がり部の生コンクリート打設へとすすんでいきます。

18. 2025年04月18日
基礎配筋検査

基礎配筋検査

外周部の型枠組み、貫通部のスリーブ入れを終え、基礎配筋検査をおこないました。

19. 2025年04月12日
基礎工事

基礎工事

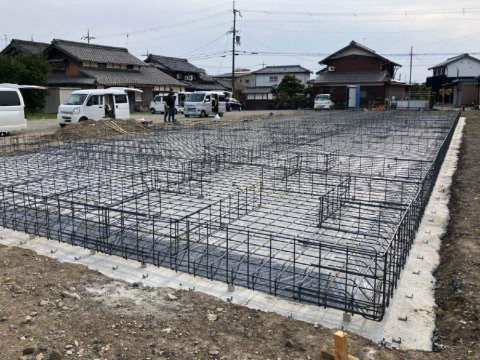

作業がすすみ、配筋組みが完了しました。続いて外周部の型枠を組んでいきます。

20. 2025年03月27日
基礎工事

基礎工事

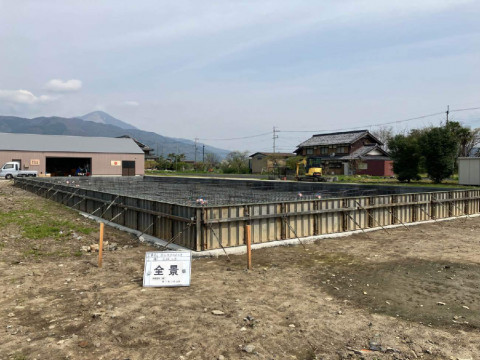

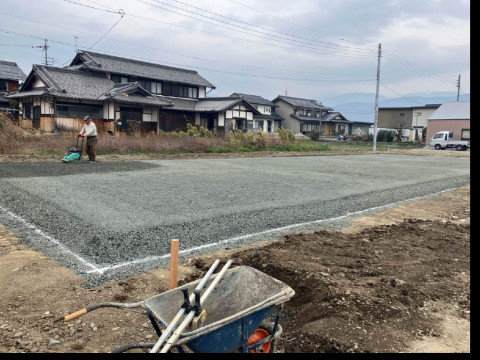

いよいよ着工、基礎工事がはじまりました。砕石を敷き均してしっかり締め固めます。

21. 2025年03月21日
地鎮祭

地鎮祭

本日、滞りなく地鎮祭を執り行いました。
