大規模リノベーションで、薪ストーブのあるあたたかな暮らしへ~彦根市 K様邸

リノベーション

カテゴリ|すべて

建築中レポート

1. 2026年03月29日

左官工事

左官工事

左官工事が始まり、漆喰壁(石灰を主原料とした自然素材でできており、調湿・消臭効果に優れた壁材)に仕上げます。

2. 2026年03月10日
木工事

木工事⑥

石膏ボード張りが終わり、大工工事が完了しました。ボード開口も終え、この後内部左官工事へとすすみます。

3. 2026年03月05日
木工事

木工事⑤

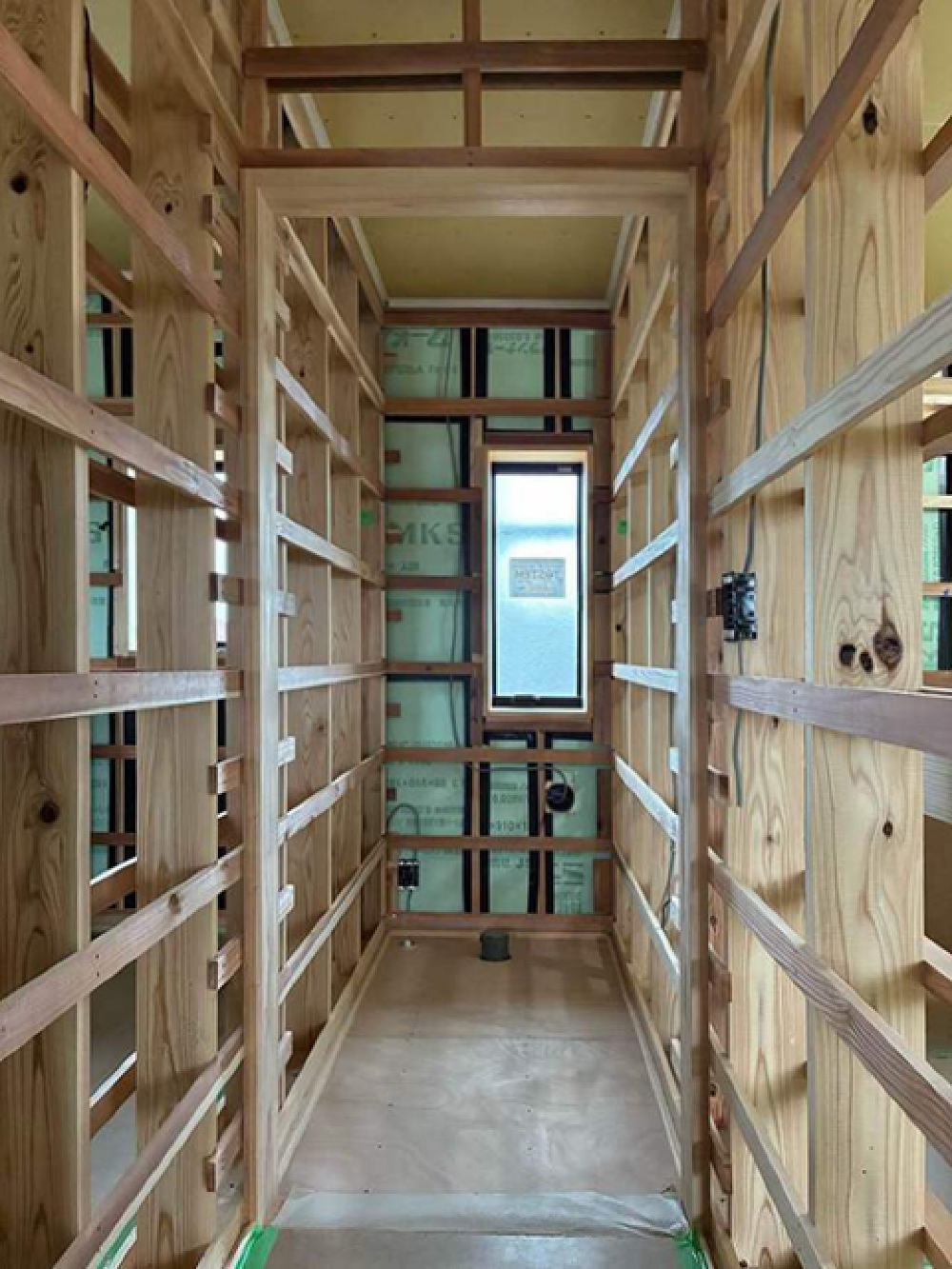

内部造作がすすんでいます。建具枠を取り付けて壁下地の施工をおこなっています。

4. 2026年02月18日
外壁工事

外壁工事②

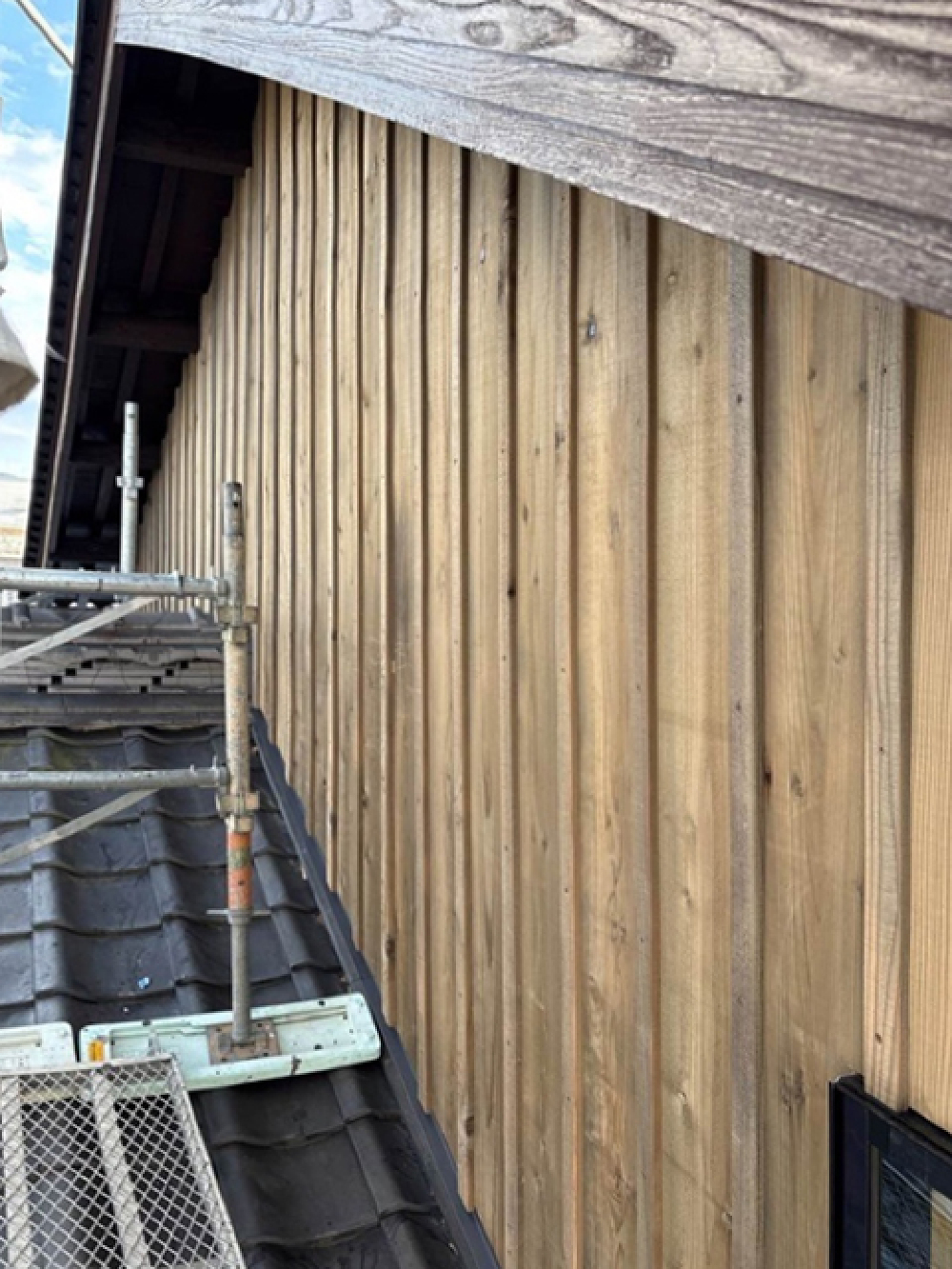

外壁工事が進んでいます。外壁板の継ぎ目を、目板と呼ばれる縦の押さえ材で隠す「目板張り」を行っています。

5. 2026年02月07日
木工事

木工事④

1階の床板張りが完了し、現在は2階の床板張りを進めています。2階では杉の床板を使用しています。

6. 2026年01月30日
木工事

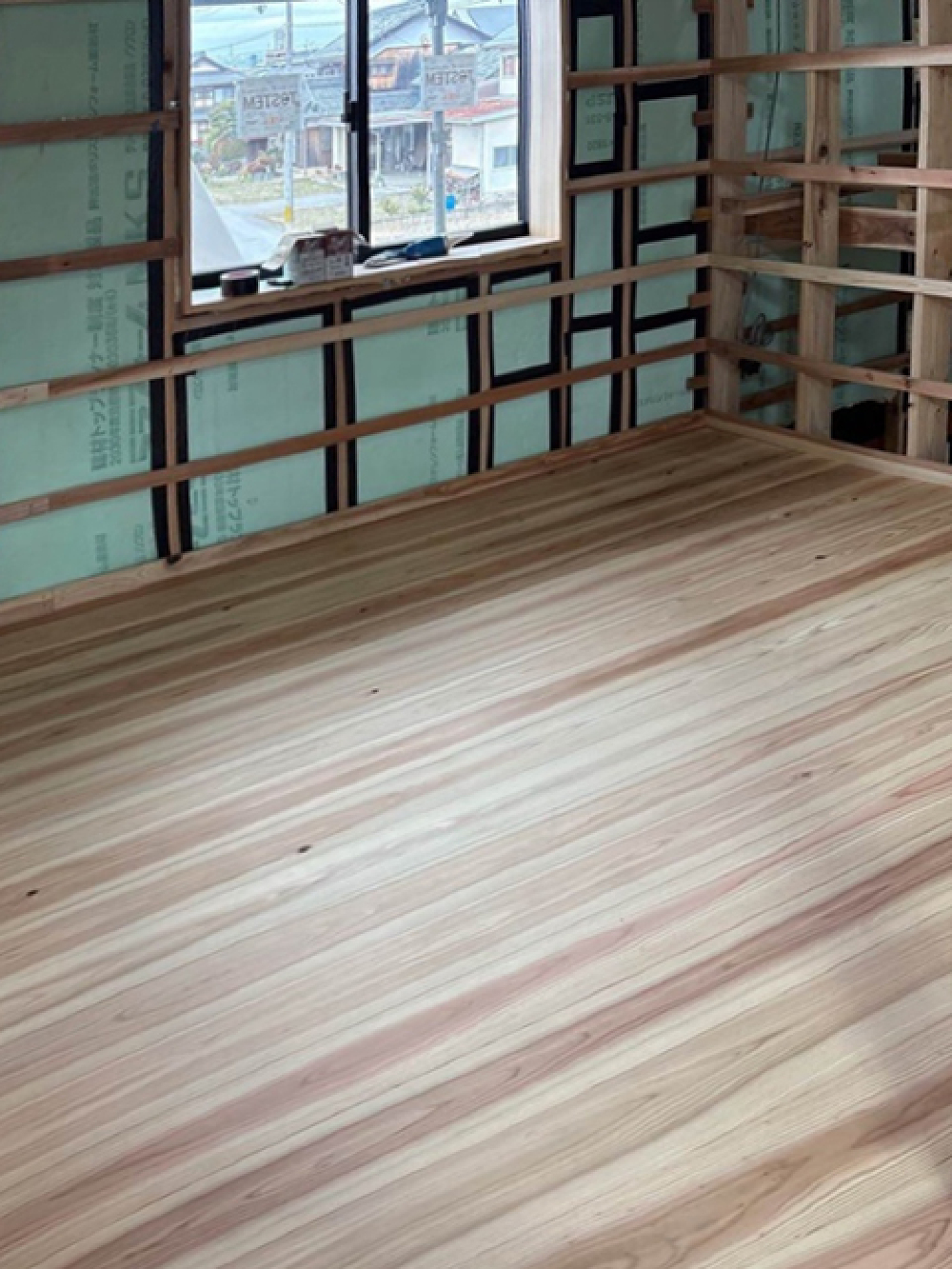

木工事③

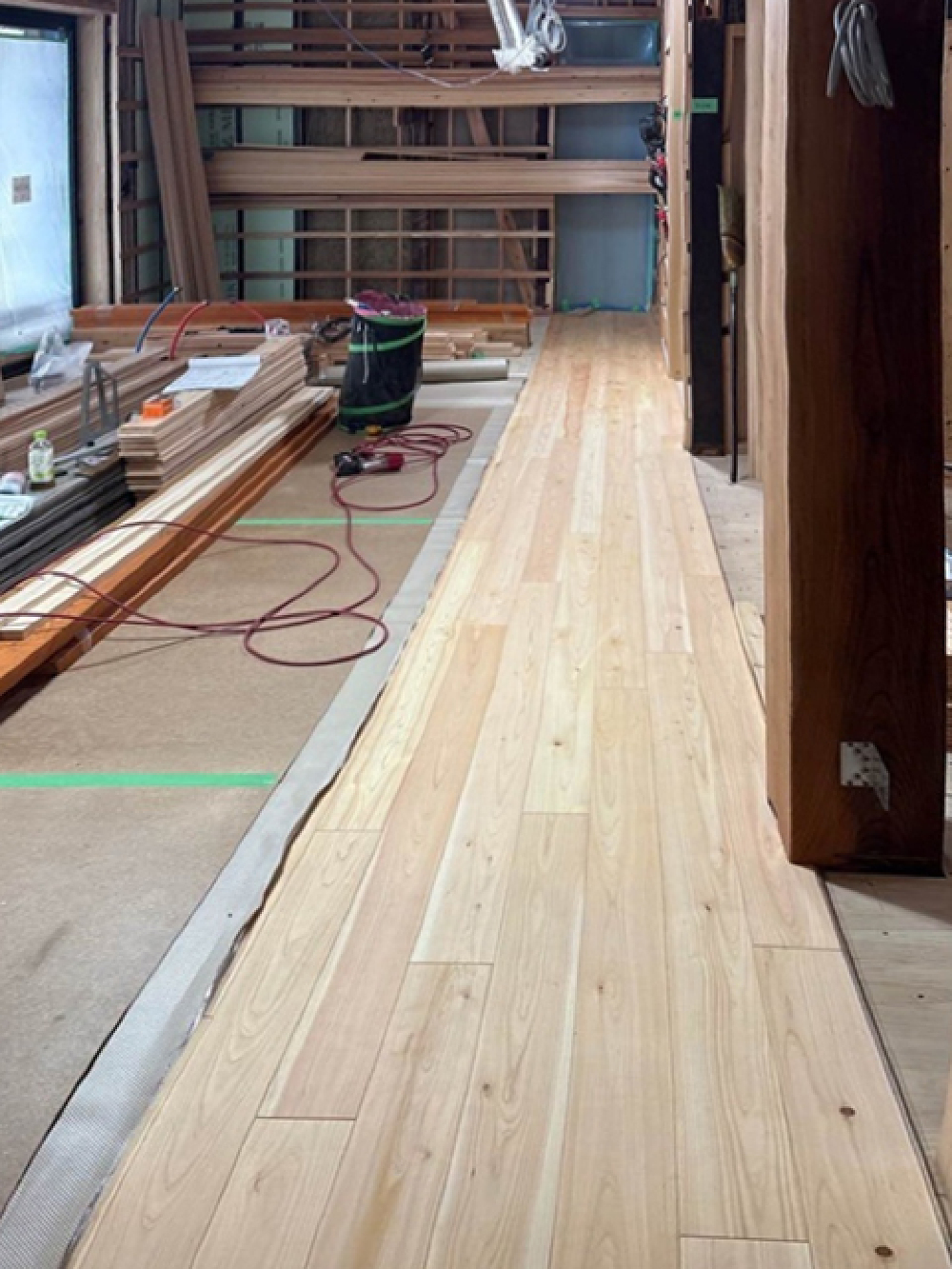

1階では桧の床板張りが進んでいます。

7. 2026年01月26日
木工事

木工事②

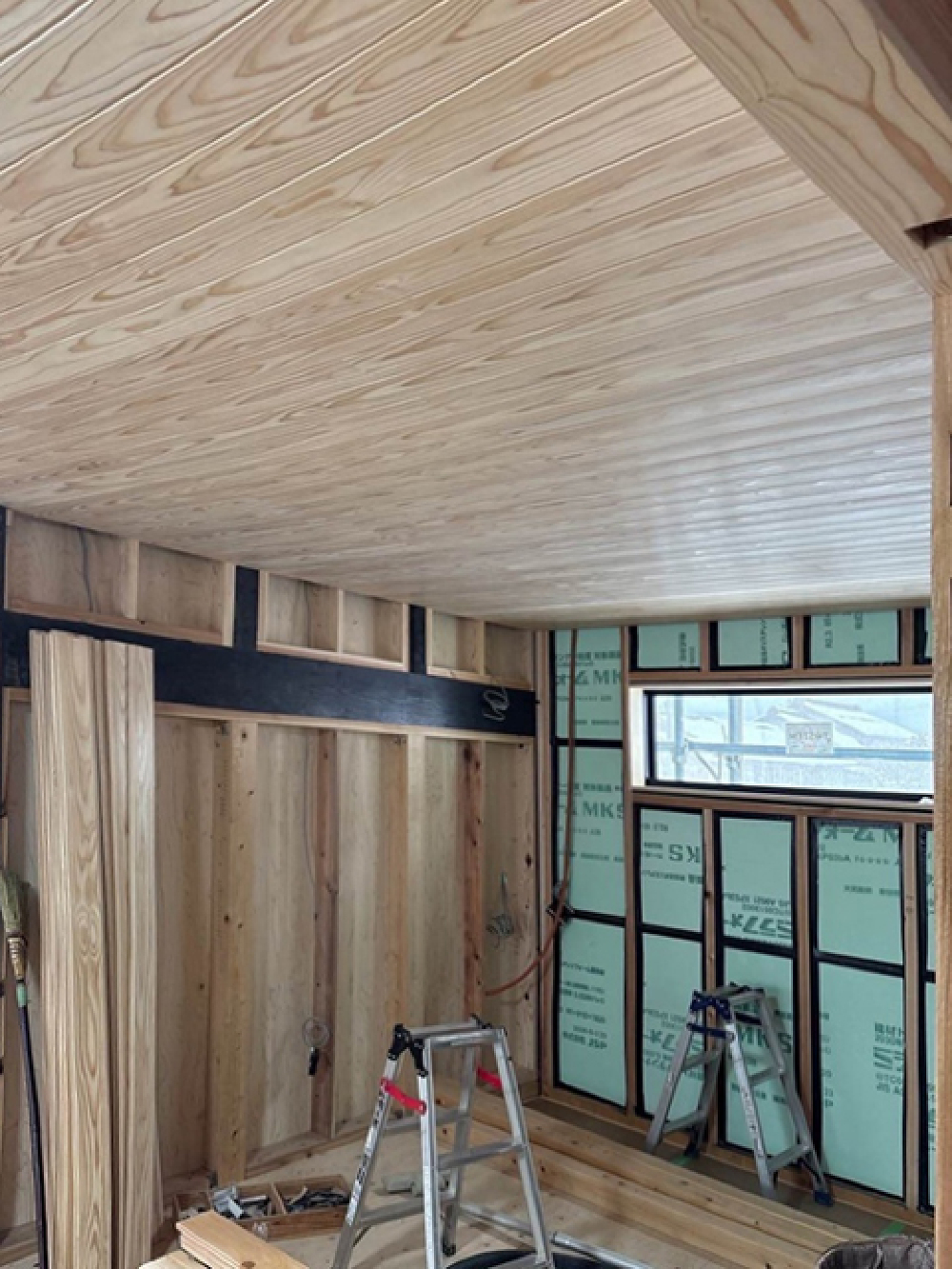

天井板の羽目板張りの施工が進んでいます。一枚ずつ丁寧に張り上げ、木目の美しさが活きる天井に仕上げていきます。

8. 2026年01月13日
木工事

木工事①

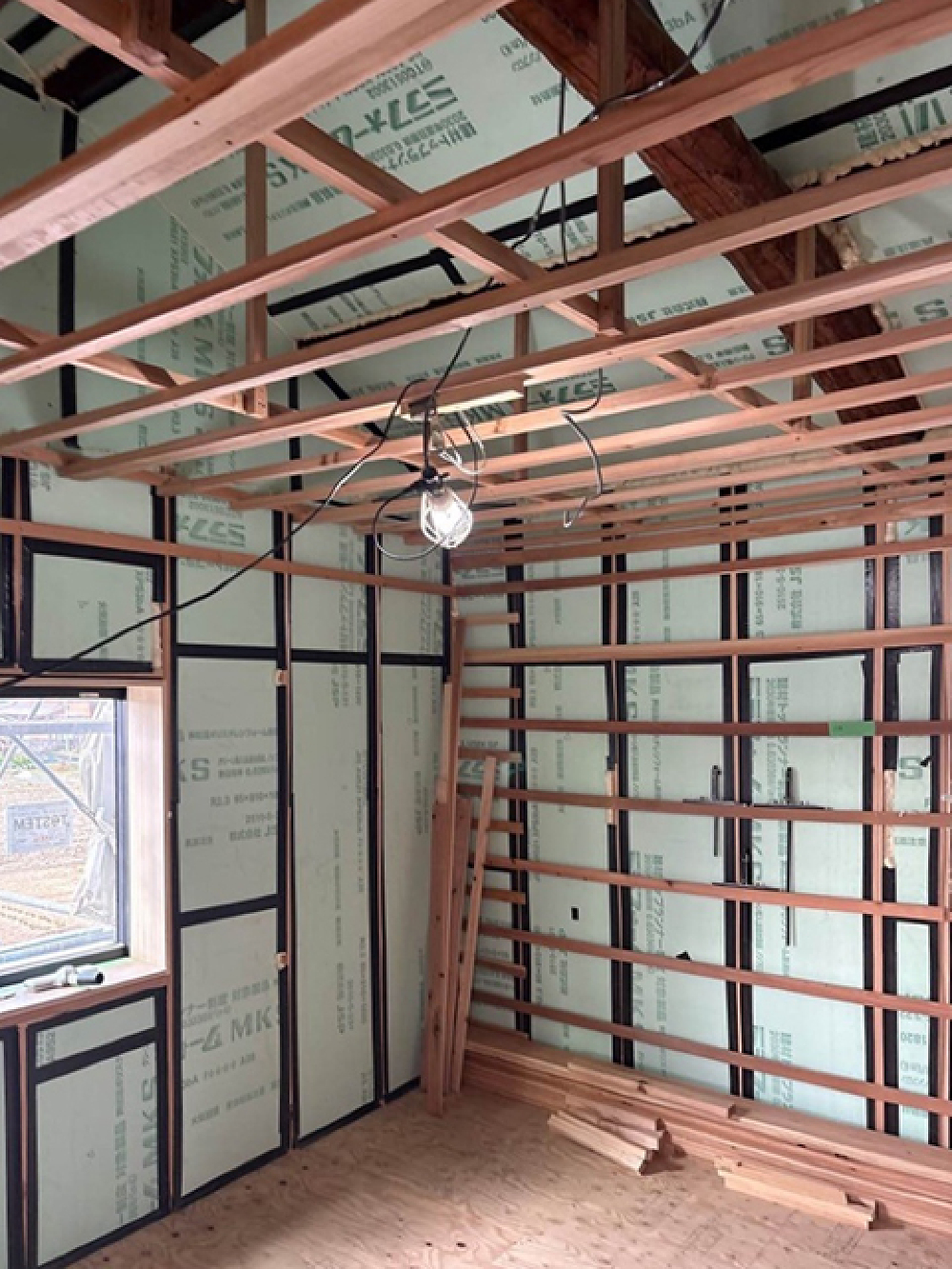

天井下地の施工が進んでいます。この下地材に天井板を張り、仕上げていきます。

9. 2025年11月12日
外壁工事

外壁工事①

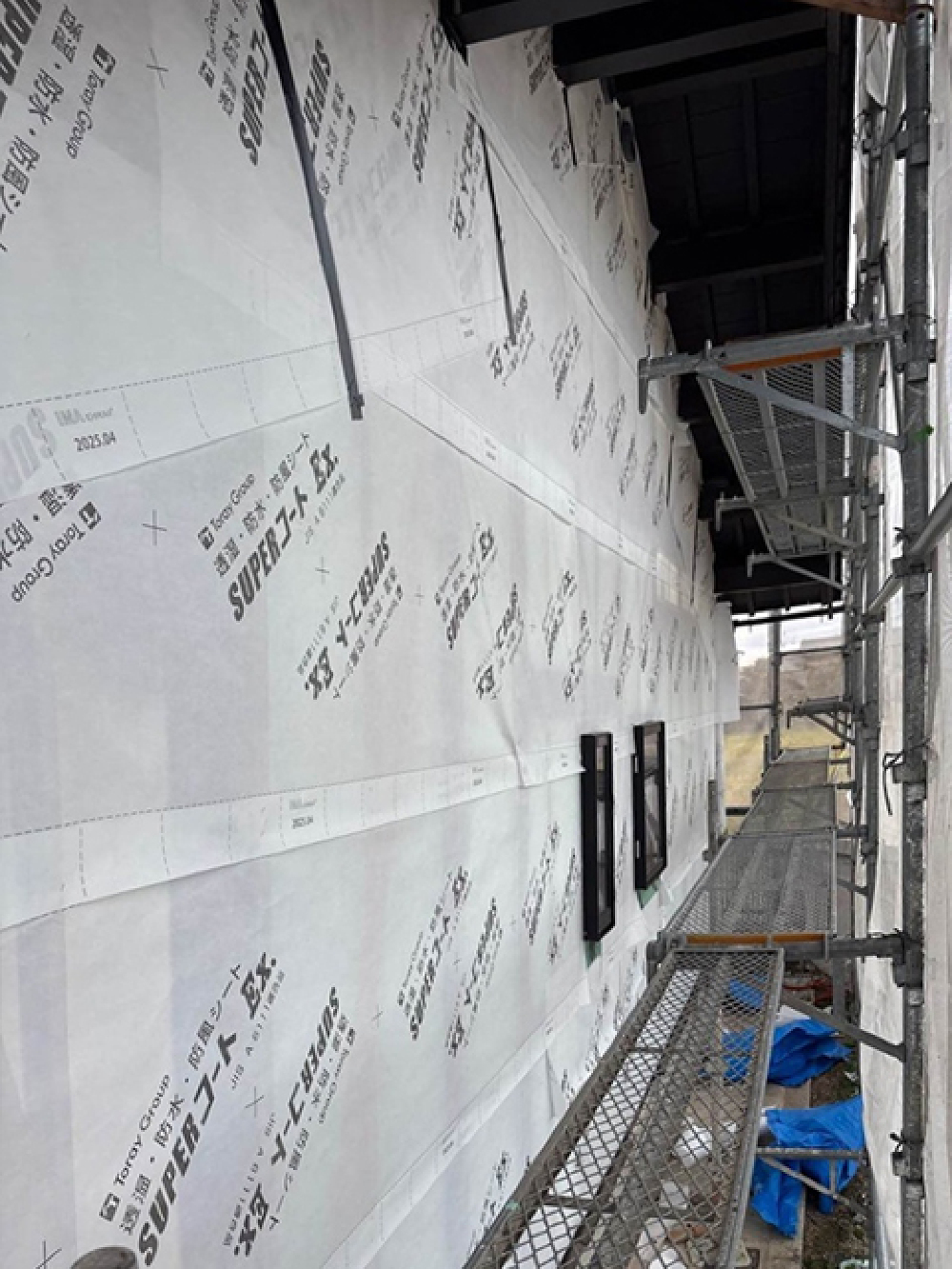

サッシの取り付けが完了し、外壁の透湿防水シート張りをおこないました。

10. 2025年10月05日
内部工事

内部工事③

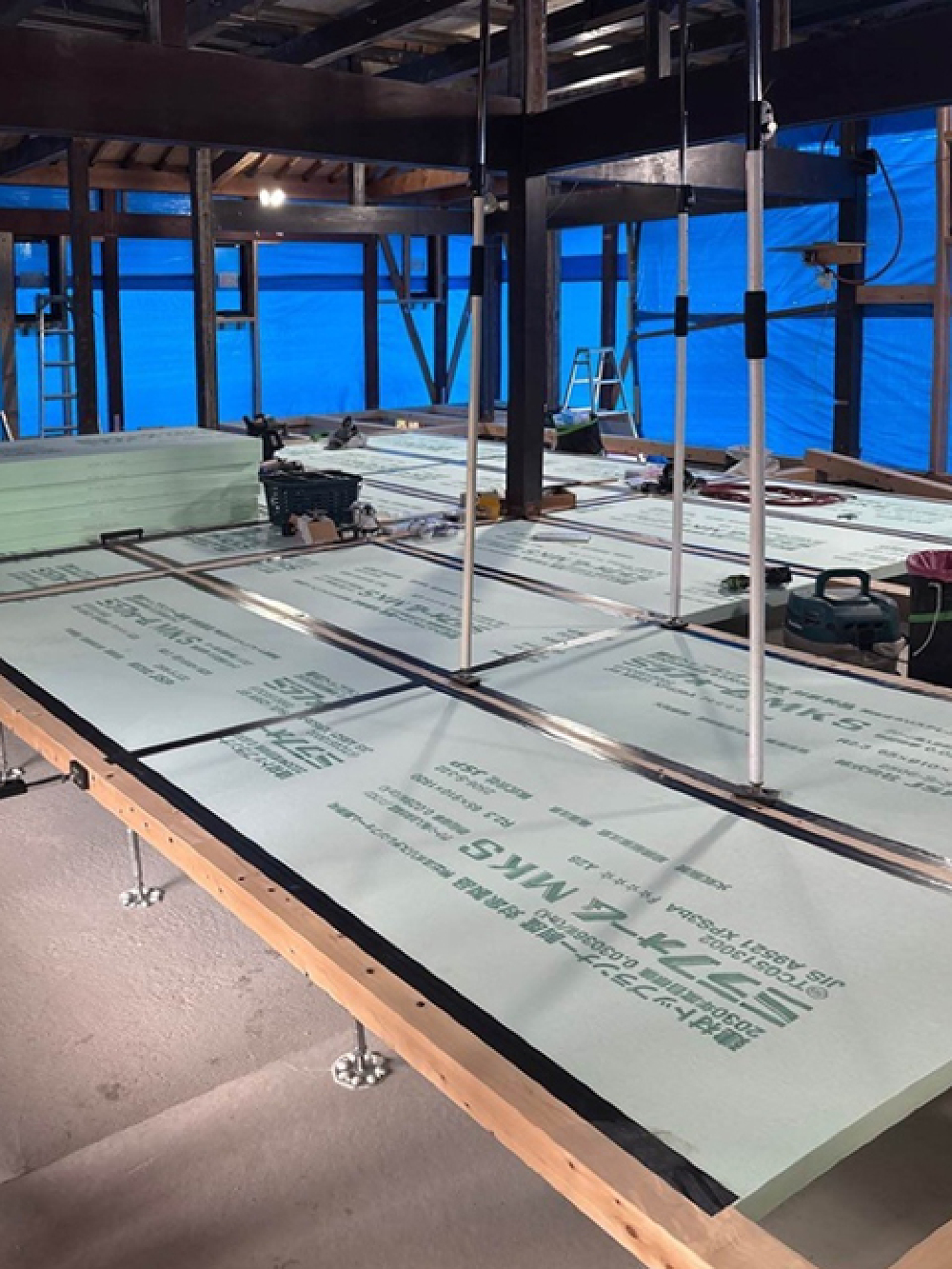

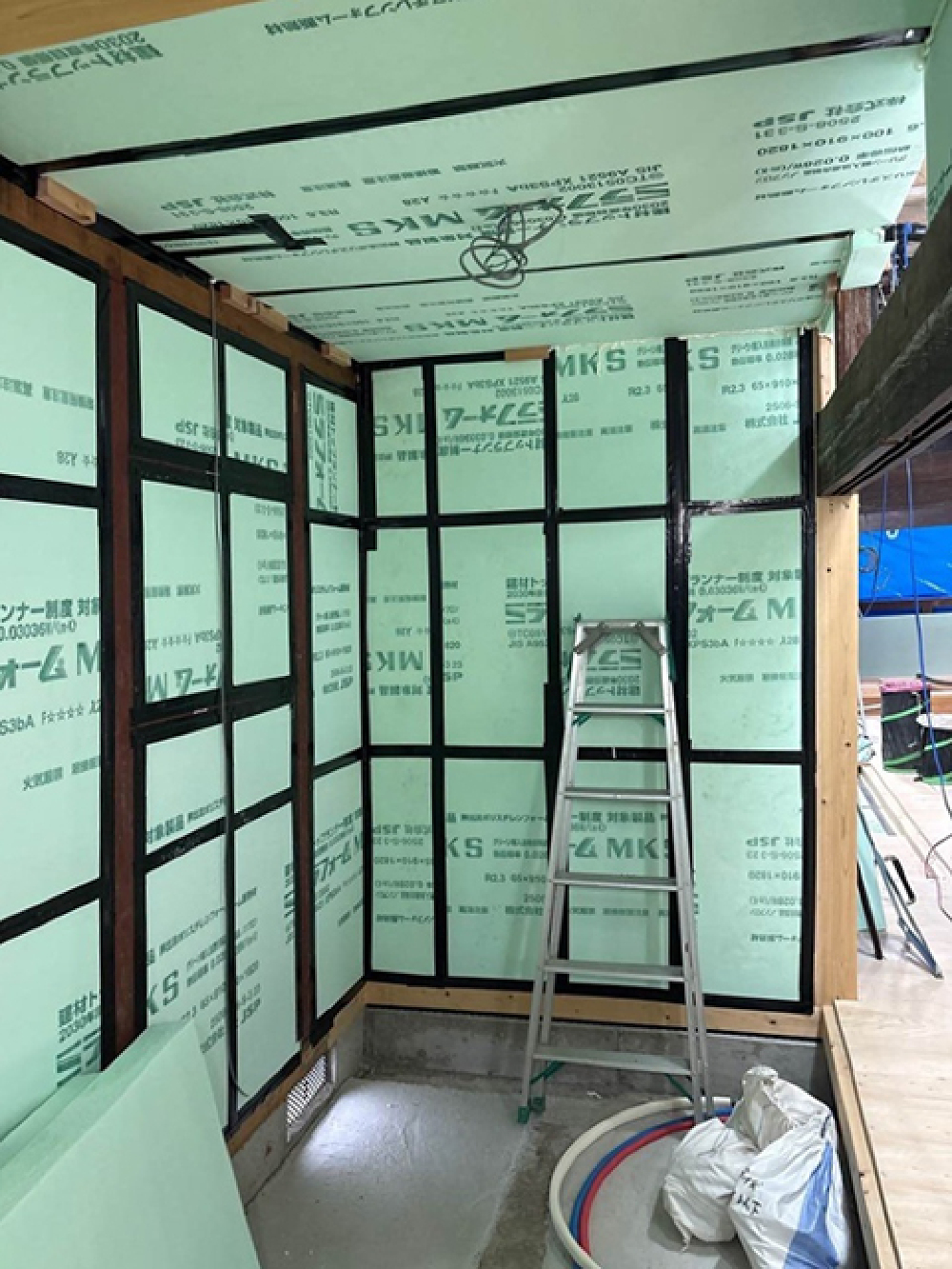

壁・天井も同様に断熱材を施工していきます。しっかりと断熱施工をすることで、これまでの冬の寒さがやわらぎ、心地よく過ごせる空間へと生まれ変わります。

11. 2025年09月20日
内部工事

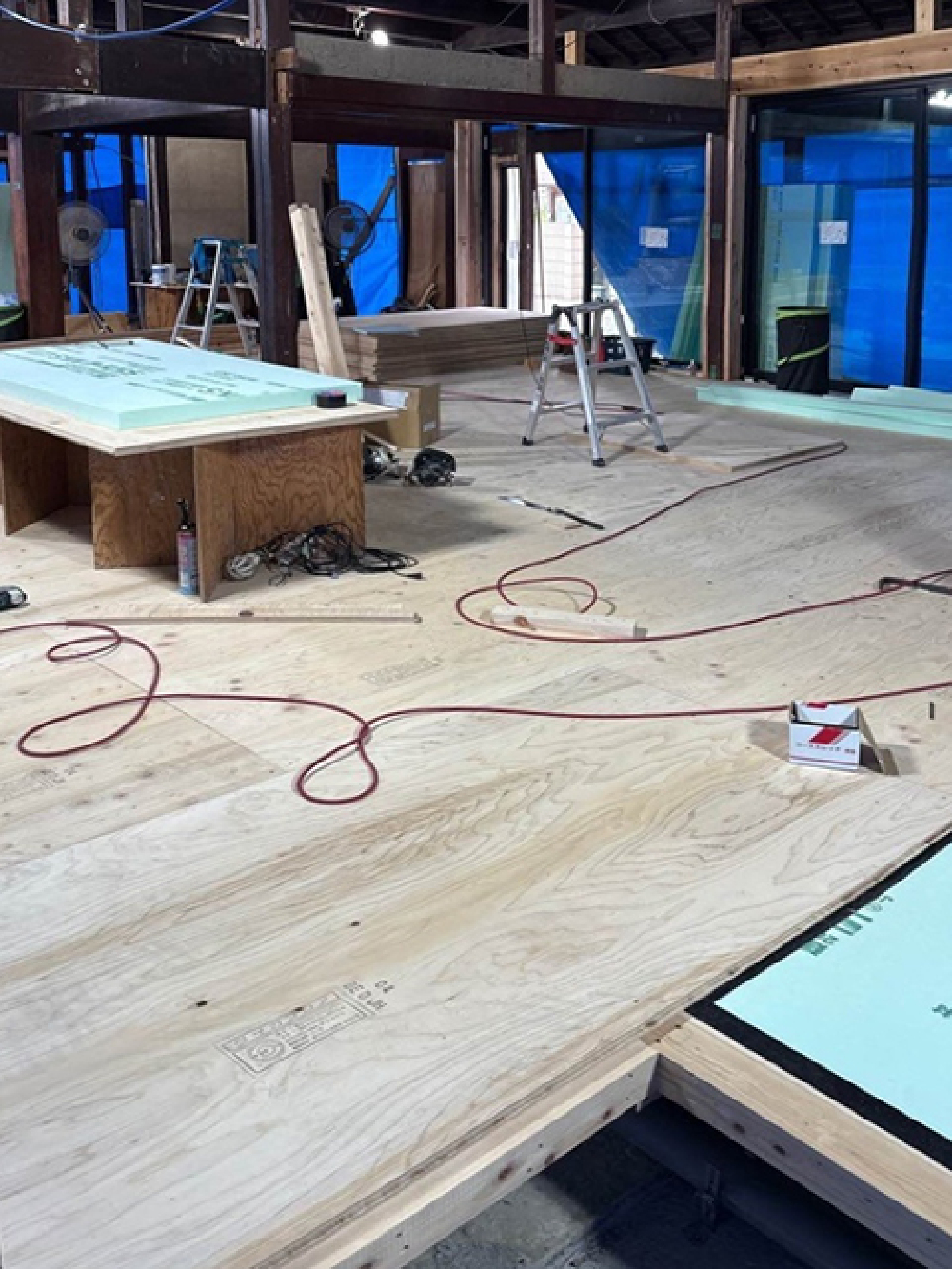

内部工事②

組み上げた大引の上に床合板を敷いていきます。

12. 2025年09月18日
内部工事

内部工事①

床組みと床断熱工事をおこなっています。断熱材の外周部には気密テープをしっかり貼り気密処理します。

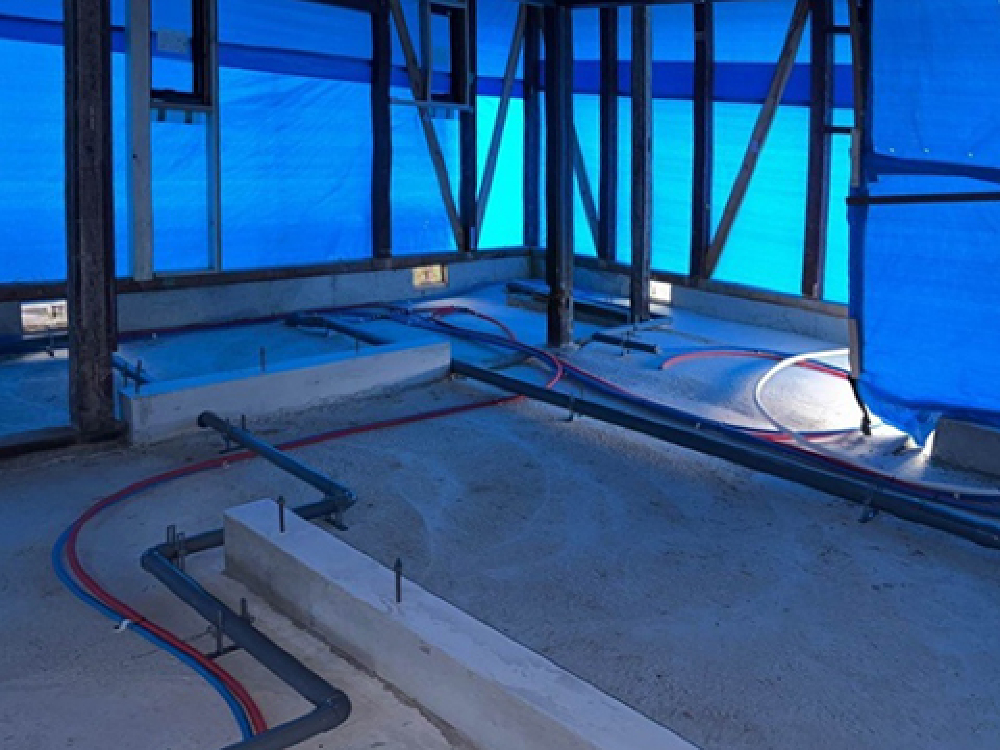

13. 2025年09月10日
基礎工事

基礎工事

基礎工事が進んでいます。床スラブと立ち上がり部分のコンクリート打設が終わり、 ここから床を組み上げていきます。

14. 2025年08月12日
解体工事

解体工事③

解体工事が完了し、基礎工事へと工程が進みます。

15. 2025年06月17日
解体

解体工事②

1階の内部解体も作業完了しました。

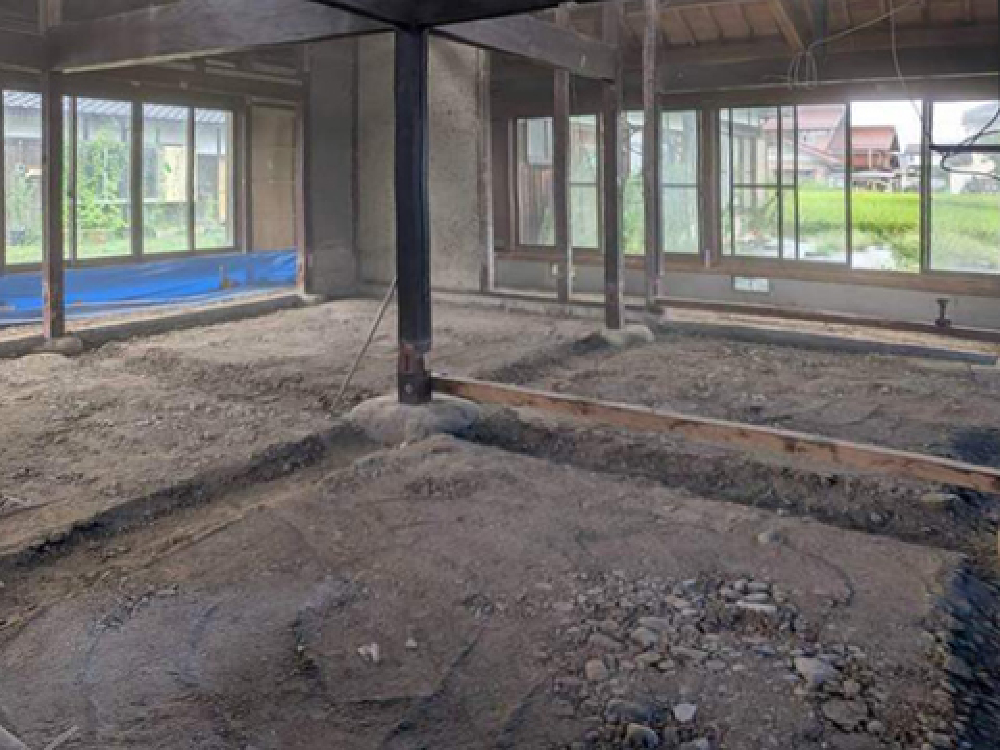

16. 2025年05月23日
解体

解体工事①

内部解体工事がはじまりました。2階から解体作業がすすんでいます。

17. 2025年05月15日
before内観

before/内観

広いお住まいですが、ご家族がゆったりと暮らせるよう、間取りを大きく見直すリノベーションが始まります。

18. 2025年05月15日
before

before/外観

リノベーション前の外観。リフォームや増築をした築100年ほどになるお住まい、地域に馴染む杉板張りで仕上げます。
