長浜市 K様邸
リノベーション
地域別|すべて
建築中レポート
- 1. 2024年12月25日
-

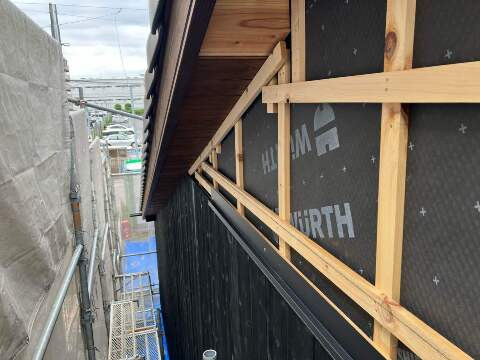

外壁工事
外壁の焼き板張りが完了しました。
- 2. 2024年12月24日
-

水回りの完成
クリーニングが終わり、水回りの工事が完了しました。
- 3. 2024年12月21日
-
外壁工事
外壁下地の施工をおこなっています。
- 4. 2024年12月16日
-
器具付け
住宅設備の器具付けをおこないました。まもなく水回りの工事完了です。
- 5. 2024年12月14日
-

左官工事

壁の漆喰塗りが完了しました。
- 6. 2024年12月11日
-
左官工事

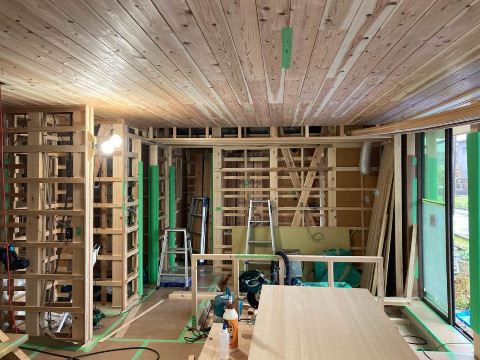

内部大工工事が完了し、内部左官工事がはじまりました。パテ処理がすすんでいます。
- 7. 2024年11月18日
-
内部工事

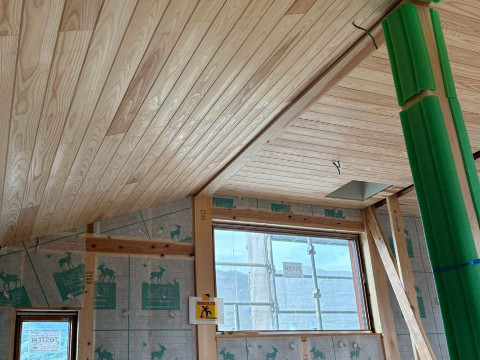

天井の羽目板張りをおこないました。
- 8. 2024年11月14日
-
断熱工事

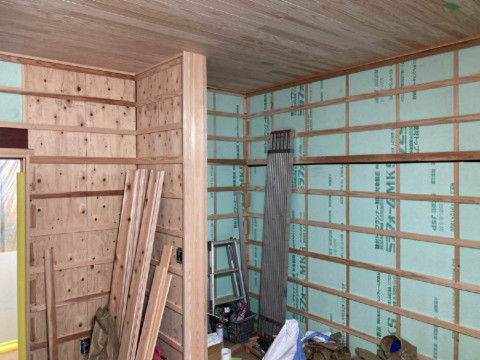

壁と天井の断熱工事をおこないました。
- 9. 2024年11月11日
-
外壁工事
サッシの取り付けが完了しました。
- 10. 2024年11月08日
-
壁の補強
既存の壁に筋交いを施工し、補強をおこないました。
- 11. 2024年11月05日
-
外壁工事
サッシを取り付ける部分には開口枠を施工をします。
- 12. 2024年11月01日
-
断熱工事
床の断熱工事をおこないました。
- 13. 2024年10月31日
-
内部工事
土台と大引の施工をおこないました。
- 14. 2024年10月21日
-
構造材の入れ替え
構造材の入れ替えをおこなっています。サポーターで梁を支え、土台と柱を入れ替えます。
- 15. 2024年10月19日
-

基礎工事
防湿コンクリートの打設をおこないました。
- 16. 2024年10月10日
-
解体
水回りの解体が完了しました。
- 17. 2024年09月17日
-
仮設工事
お住まいの改修工事がはじまります。まずは水回りの改修をおこなうので、着工の前に仮説風呂の設置をおこないました。
