長浜市祇園町 N様邸

リノベーション

地域別|すべて

建築中レポート

1. 2022年11月11日
外壁工事

外壁工事

サッシの取り付けが完了し、外壁の透湿防水シート張りをおこないました。

2. 2022年11月08日
内部工事

内部工事

ユニットバスの設置をおこなっています。

3. 2022年11月03日
給排水設備工事

給排水設備工事

2階トイレの排水・給水管の施工をおこないました。

4. 2022年10月31日
解体

外回りの解体

外壁のトタン、交換するサッシの解体をおこないました。

5. 2022年10月22日
足場工事

足場工事

外壁工事に向けて足場組をおこないました。

6. 2022年10月19日
内部工事

内部工事

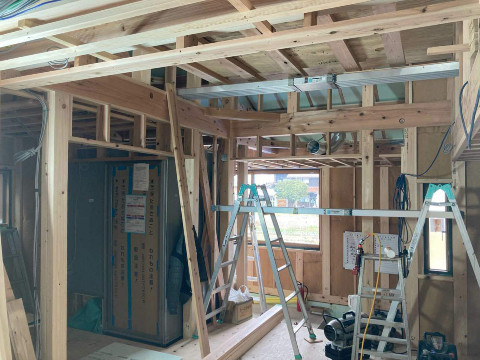

1階の天井下地を施工しています。

7. 2022年10月03日
内部工事

内部工事

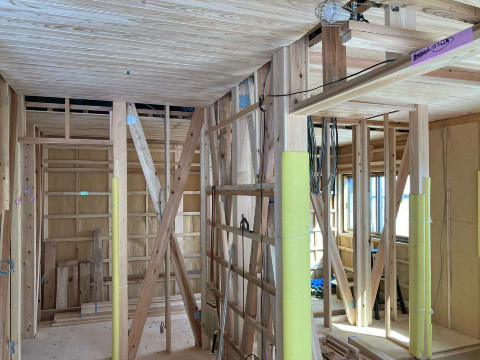

2階の作業をおこなっています。パッキンなどを挟みながら壁が垂直になるように下地を施工していきます。

8. 2022年10月03日
断熱工事

断熱工事

減築部分の壁断熱工事をおこないました。押出法ポリスチレンフォーム断熱材を隙間なく施工しました。

9. 2022年09月24日
内部工事

内部工事

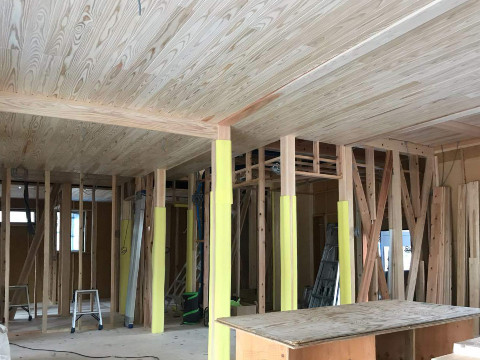

減築した部分に柱や間柱を立てました。サッシを取り付ける部分には窓台・まぐさを入れます。

10. 2022年09月09日
内部工事

内部工事

床下地の施工をおこなっています。

11. 2022年09月05日
内部工事

内部工事

コンクリートの乾燥が終わり、工事がすすんでいます。給水管と排水管の転がし配管が終わり、1階でも大工工事がはじまりました。

12. 2022年08月26日
基礎工事

基礎工事

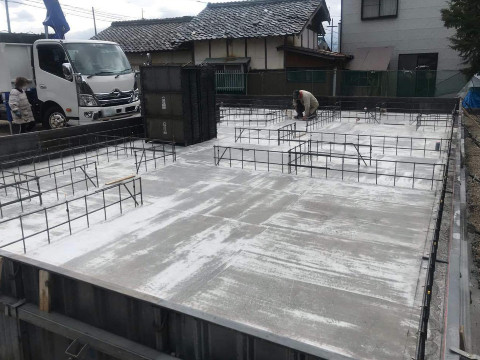

防湿コンクリートの打設を行いました。丁寧にならしてしっかり乾燥させます。

13. 2022年08月25日
内部工事

内部工事

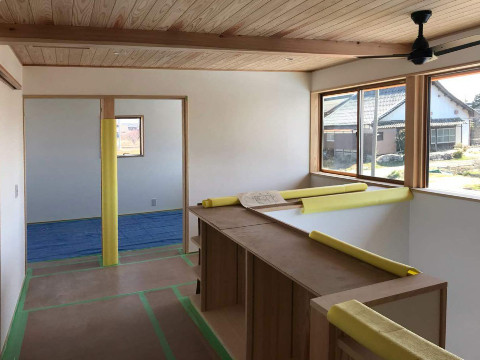

2階では大工工事がはじまりました。1階には既存のまま残す部屋があるので、その上にあたる部分は2階で床断熱材を施工します。

14. 2022年08月25日
基礎工事

基礎工事

基礎工事がはじまりました。防湿シートを隙間なく、重ね代も十分にとって敷きます。

15. 2022年08月19日
設備工事

設備工事

基礎工事に先行して埋設配管の敷設を行いました。

16. 2022年08月10日
解体の完了

解体の完了

解体が完了しました。減築した部分もしっかりとブルーシートで養生を行いました。柱が必要になったところへサポーターを設置、2階をしっかり支えます。

17. 2022年08月04日
解体

解体

減築する部分の解体が進んでいます。作業が難航していますが、慎重かつ丁寧に進めていきます。

18. 2022年07月30日
解体

解体

解体作業が2階から解体しました。露わになった地棟には新築した時の棟書きが見えます。家族の想いを引き継ぐリノベーションが進んでいきます。

19. 2022年07月08日
before

before

リノベーション前の外観
