長浜市 K様邸

新築

地域別|すべて

建築中レポート

1. 2024年11月19日
内部工事

内部工事

内部では間仕切りと壁下地の施工がすすんでいます。

2. 2024年11月19日
外壁工事

外壁工事

外壁の仕上げ塗りが完了しました。

3. 2024年11月01日
外壁工事

外壁工事

外壁のモルタル下地塗りが完了しました。養生期間をおいて仕上げ塗りをおこないます。

4. 2024年10月19日
外壁工事

外壁工事

外壁下地の施工が完了し、ラス張りをおこないました。続いて外壁左官工事へとすすみます。

5. 2024年10月12日
内部工事

内部工事

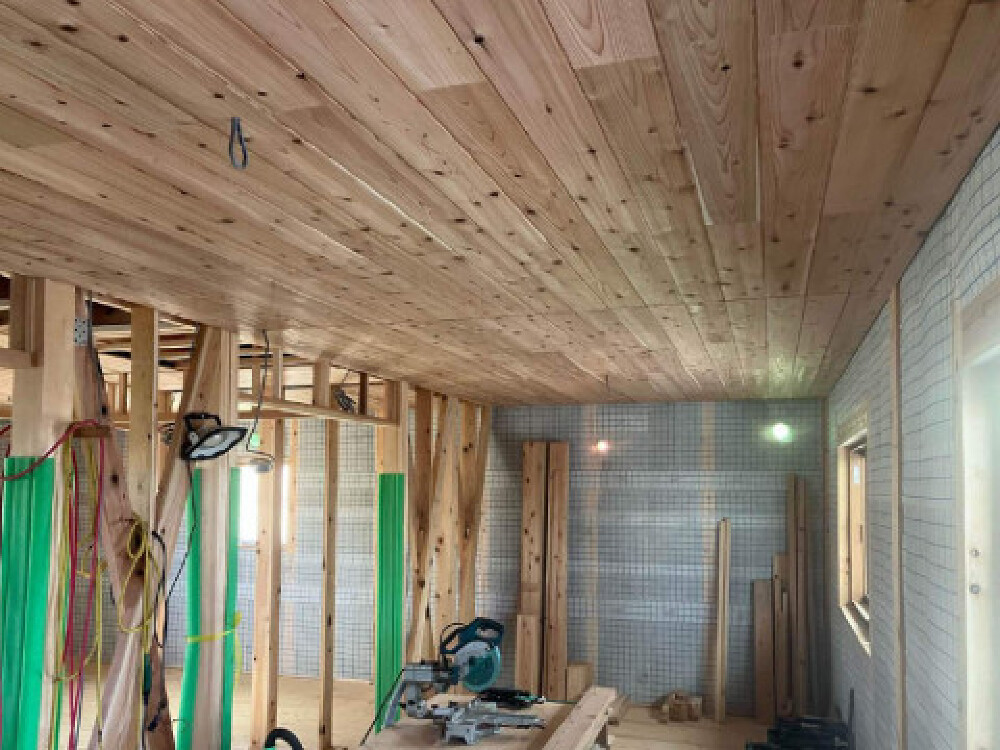

天井の羽目板張りをおこなっています。

6. 2024年10月08日
内部工事

内部工事

天井下地の施工がすすんでいます。

7. 2024年10月02日
外壁工事

外壁工事

軒天の羽目板張りと通気桟の施工がすすんでいます。

8. 2024年09月25日
断熱工事

断熱工事

セルロースファイバーの施工をおこなっています。専用シートを貼った後、新聞紙などを原料とした断熱材を隙間なく充填していきます。

9. 2024年09月23日
外壁工事

外壁工事

外壁の透湿防水シート張りをおこないました。

10. 2024年09月23日
内部工事

内部工事

天井と壁の断熱工事にはセルロースファイバーを施工します。断熱施工前の木下地の取り付けが完了しました。

11. 2024年09月17日
屋根工事

屋根工事

屋根の瓦葺き工事がはじまりました。桟木の施工、瓦揚げまでおわっています。

12. 2024年09月12日
外壁工事

外壁工事

サッシの取り付けをおこないました。

13. 2024年09月06日
上棟

上棟作業の完了

上棟作業が完了しました。職人のみなさん、安全な作業をありがとうございました!

14. 2024年09月06日
上棟

上棟がすすんでいます

野地板を張り終えて屋根下地が完成しました。防水シートを張り、しっかり防水をおこないます。

15. 2024年09月06日
上棟

上棟がすすんでいます

屋根垂木を流して野地板を張っていきます。

16. 2024年09月06日
上棟

上棟がすすんでいます

お昼前には母屋組みまで終わり、家の形がはっきりしてきました。

17. 2024年09月06日
上棟

上棟がすすんでいます

シンボルツリーのほぞ(木材を接合するために加工された凸型の部分)を梁のほぞ穴に合わせ、かけやを使ってしっかりと叩き込みます。

18. 2024年09月06日
上棟

上棟がはじまりました

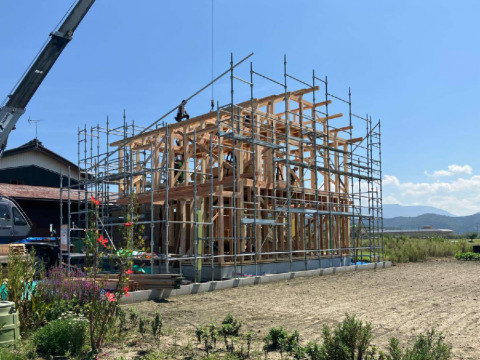

晴天の下、上棟がはじまりました。柱と梁がどんどん組み上がっていきます。

19. 2024年08月23日
土台据え

土台据え

構造用合板を敷き並べて釘で固定し、合板が雨に濡れないよう養生フィルムを貼りました。さらにブルーシートで養生をおこなって土台据えの作業が完了です。

20. 2024年08月23日
土台据え

土台据え

合わせて床断熱工事を行います。大引きの間に断熱材をはめ込み、隙間のないように接合部にしっかりと気密テープを貼ります。

21. 2024年08月23日
土台据え

土台据え

土台据えの作業をおこなっています。国産ヒノキの土台を据え、大引を入れました。

22. 2024年08月07日
給排水設備工事

給排水設備工事

基礎が完成したので、配管の仕込みをおこないます。建物内外で給水・給湯管、排水管の設置をおこないました。

23. 2024年08月02日
基礎工事

基礎工事

型枠を外し、基礎が完成しました。

24. 2024年07月29日
基礎工事

基礎工事

立ち上がり型枠組み、アンカーボルトの設置と作業が終わりました。ポンプ車が到着してこれから立ち上がり部の生コンクリート打設をおこないます。

25. 2024年07月26日
基礎工事

基礎工事

基礎スラブの生コンクリート打設をおこないました。養生期間を置いた後、立ち上がり型枠組みをおこないます。

26. 2024年07月25日
基礎配筋検査

基礎配筋検査

基礎外周の型枠組みと配筋組みが終わり、基礎配筋検査をおこないました。

27. 2024年07月20日
基礎工事

基礎工事

防湿シート敷きと捨てコンクリートの打設をおこないました。

28. 2024年07月19日
基礎工事

基礎工事

基礎工事が着工しました。丁張りをおこない、基礎の深さと形状に合わせて掘削作業をおこなっています。

29. 2024年07月13日
地鎮祭

地鎮祭

本日、晴天の下、滞りなく地鎮祭を執りおこないました。
