大きな田舎建ちの家を、つながり間取りへ~長浜市 I様邸

リノベーション

カテゴリ|すべて

建築中レポート

1. 2026年06月22日
内部工事

内部工事②

石膏ボード張りが完了しました。次の工程では、内部左官工事を行い、壁・天井の仕上げへと進みます。

2. 2026年06月16日

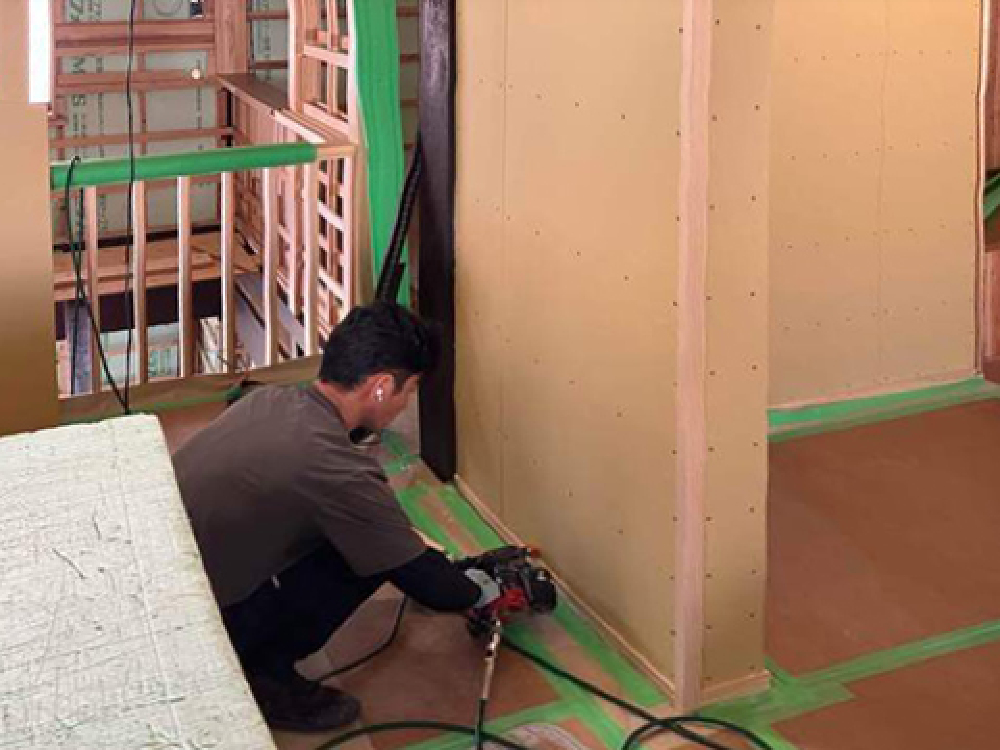

内部工事

内部工事①

壁下地の上に石膏ボードを大工さんの手で一枚ずつ丁寧に張り進めていきます。

3. 2026年05月27日
木工事

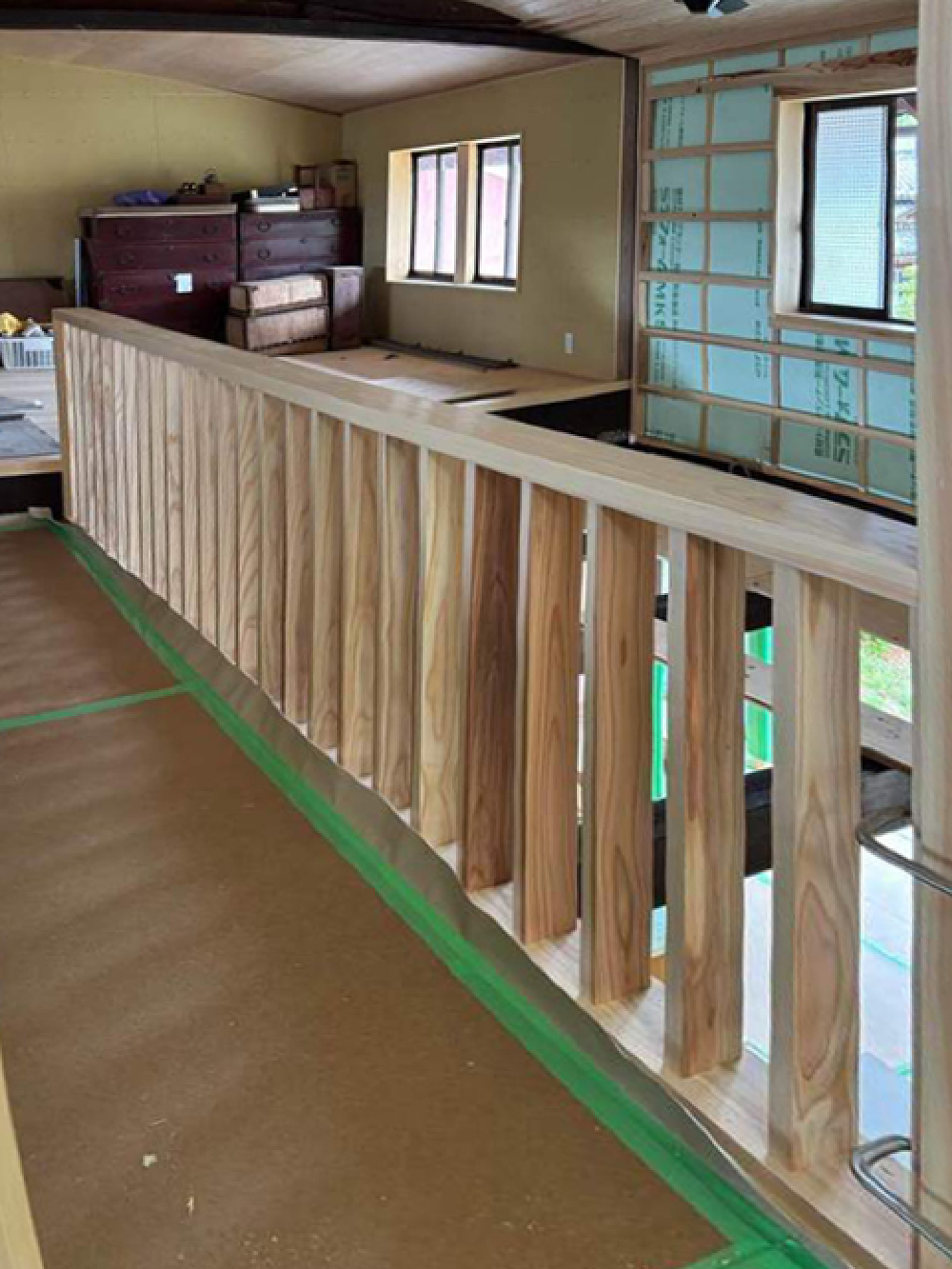

木工事⑧

2階吹き抜け部分に手摺が施工され、開放感のある空間がより感じられるようになりました。

4. 2026年05月15日
木工事

木工事⑦

壁下地工事が順調に進み、各部屋の輪郭が明確になってきました。

5. 2026年05月01日
木工事

木工事⑥

桧の床板張りが進んでいます。木の温もりが感じられる空間へと仕上がってきています。

6. 2026年04月18日
外壁工事

外壁工事②

焼杉板張りが完了し、建物の外観が一層引き締まった印象となりました。

7. 2026年04月16日

木工事

木工事⑤

階段の取り付け施工が完了し、建物内部の形がより明確になってきました。

8. 2026年04月14日
木工事

木工事④

天井板張りが進んでいます。杉の羽目板を一枚一枚張り付けていきます。

9. 2026年03月25日
外壁工事

外壁工事①

外壁板を張るために、透湿防水シートの上へ下地材を取り付けています。

10. 2026年03月24日
断熱工事

断熱工事②

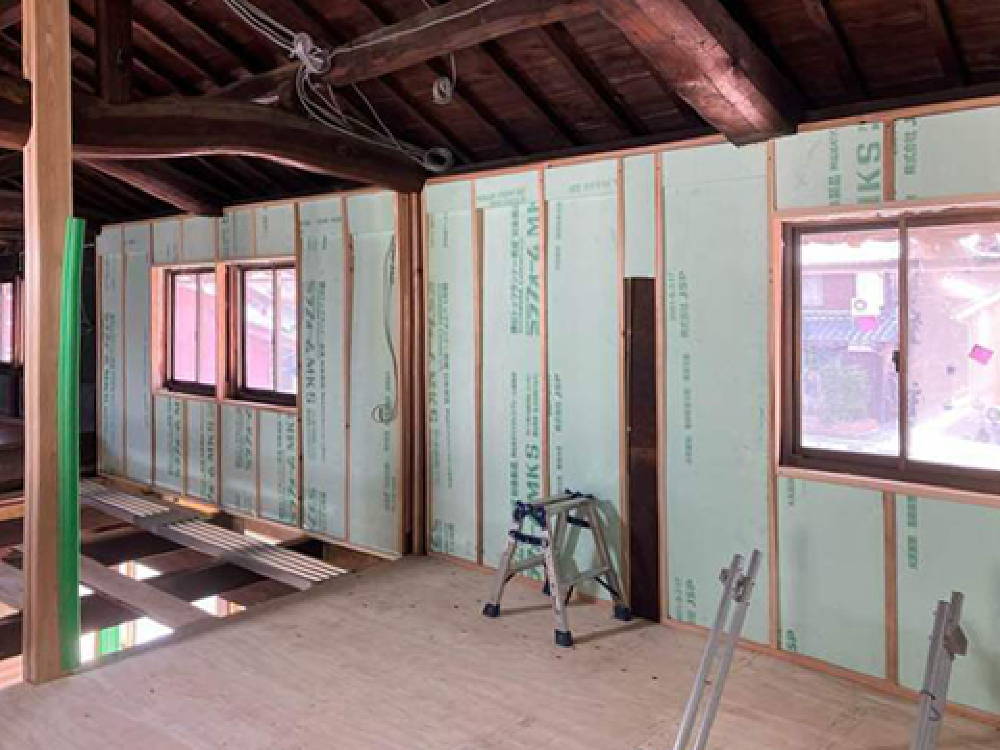

外壁部に断熱材が施工されています。隙間なく充填することで、断熱性と気密性を高め、快適な室内環境をつくります。

11. 2026年03月19日
木工事

木工事③

2階床合板の施工が完了しています。間仕切り壁が無い状態ですので、広々とした空間になっています。

12. 2026年02月05日
木工事

木工事②

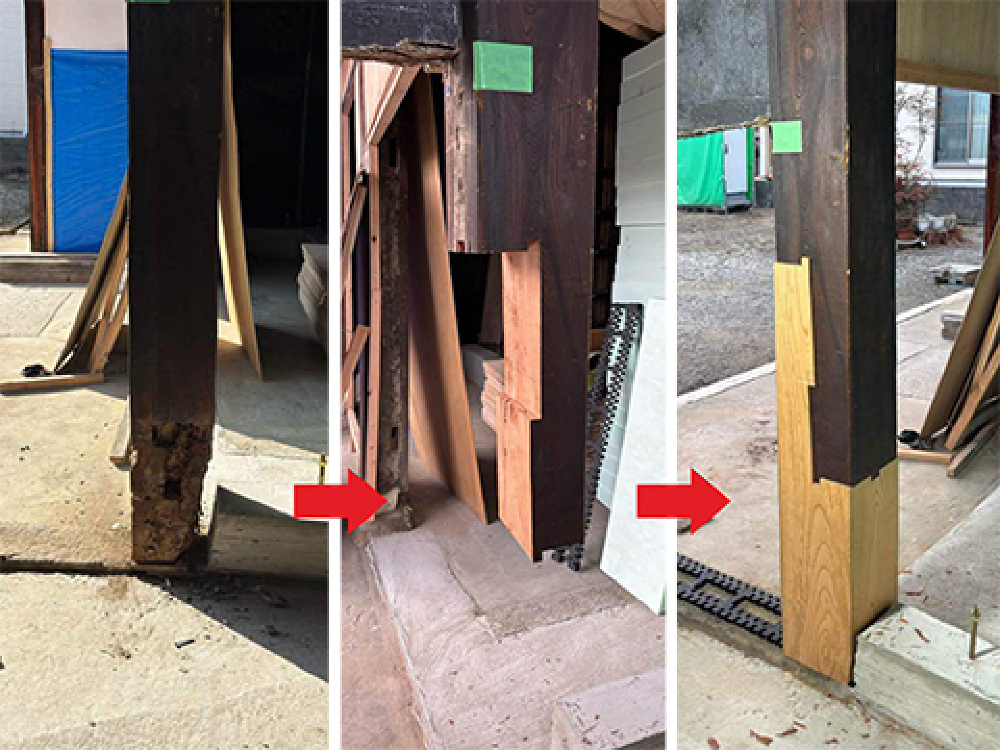

解体を進めると、建物を支える柱に劣化が見られる状態でした。その部分を取り除き、新しい柱を継ぎ足して補強しています。継ぎ手の加工には、大工さんの確かな技術が活かされています!

13. 2026年01月31日
断熱工事

断熱工事①

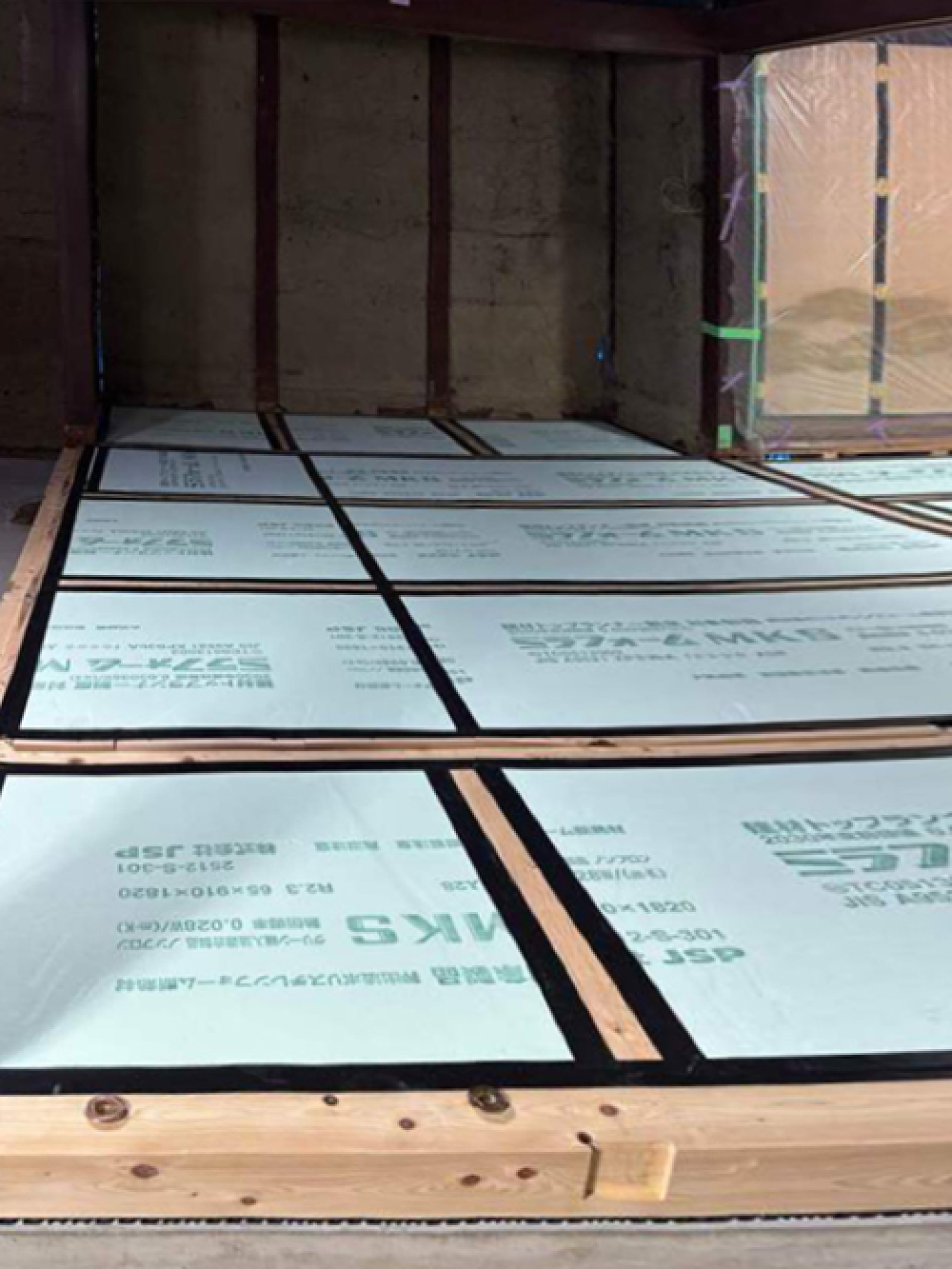

大引の間に断熱材を設置し、防水テープで継ぎ目をしっかりと気密処理します。

14. 2026年01月30日
木工事

木工事①

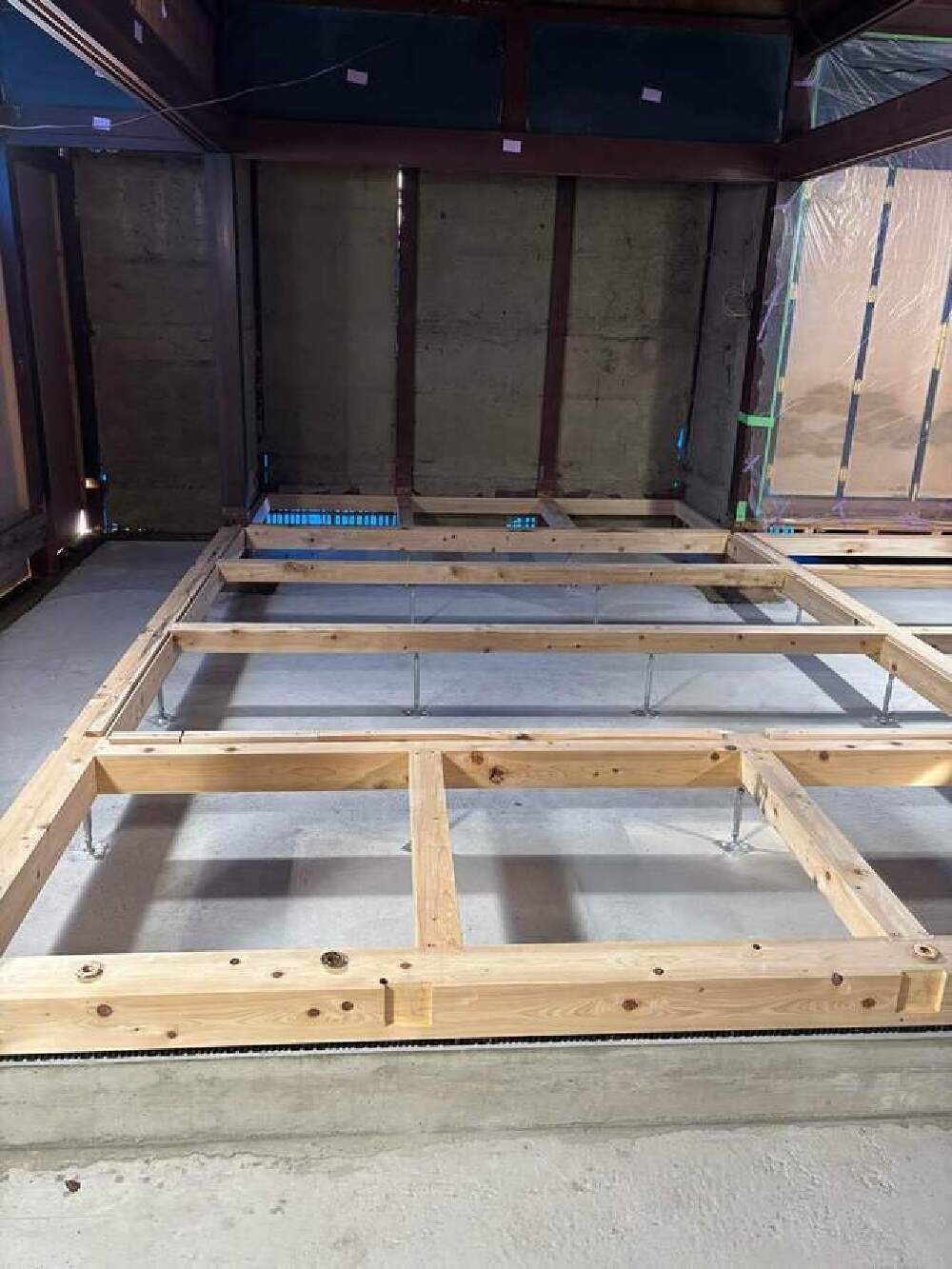

土台・大引きが組まれていきます。基礎立ち上がりが無い部分は鋼製束(床を支えながら高さ調整ができる金物)を使って大引き下を支えます。

15. 2026年01月23日
基礎工事

基礎工事③

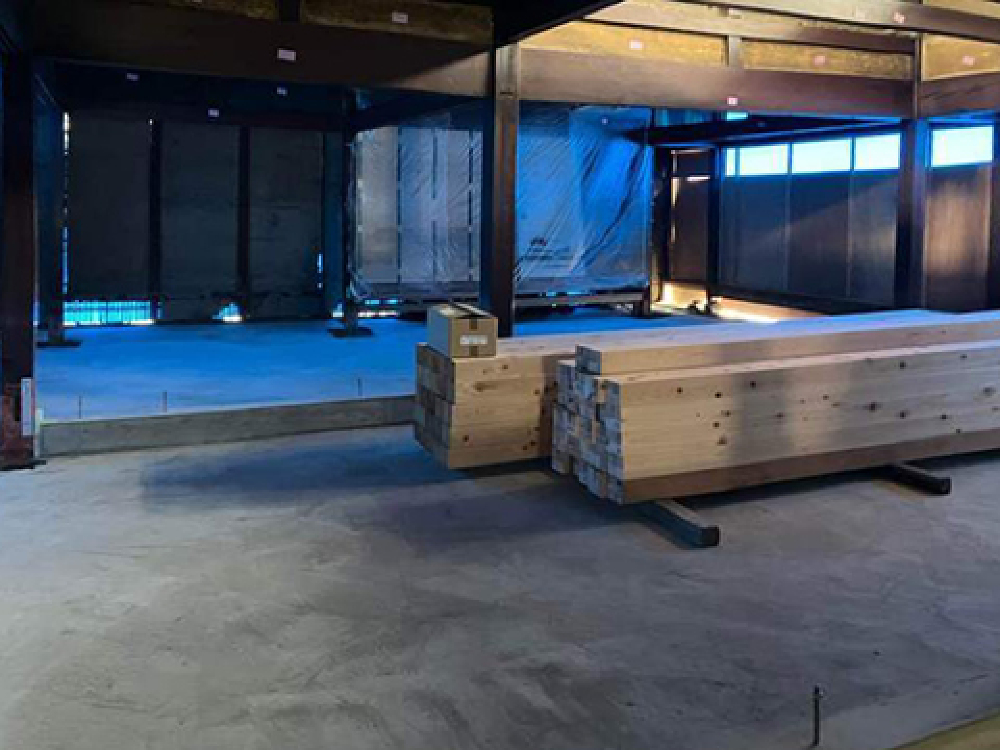

基礎工事が無事完了し、土台・大引きの材料が搬入されています。ここから床を組み上げる作業に入ります。

16. 2026年01月13日
基礎工事

基礎工事②

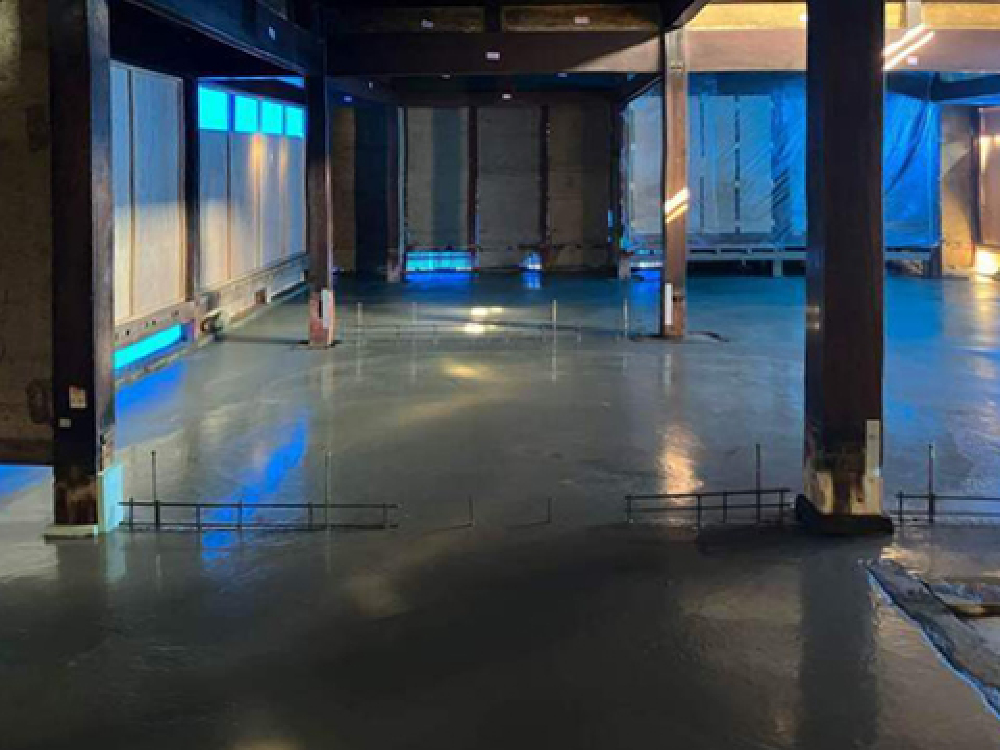

コンクリート打設が完了しています。この後、立ち上がり部分の基礎を打設し、基礎工事が完了します。

17. 2026年01月10日
基礎工事

基礎工事①

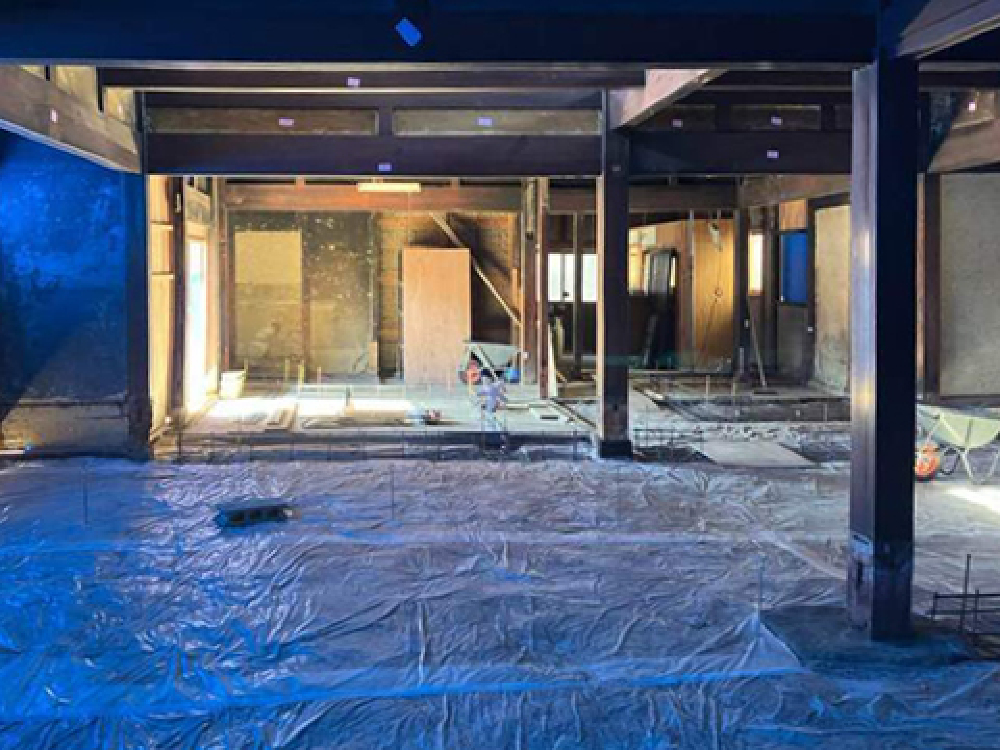

建物内に基礎を打設するため、地面に防湿シートが張られています。

18. 2025年12月05日
解体工事

解体工事②

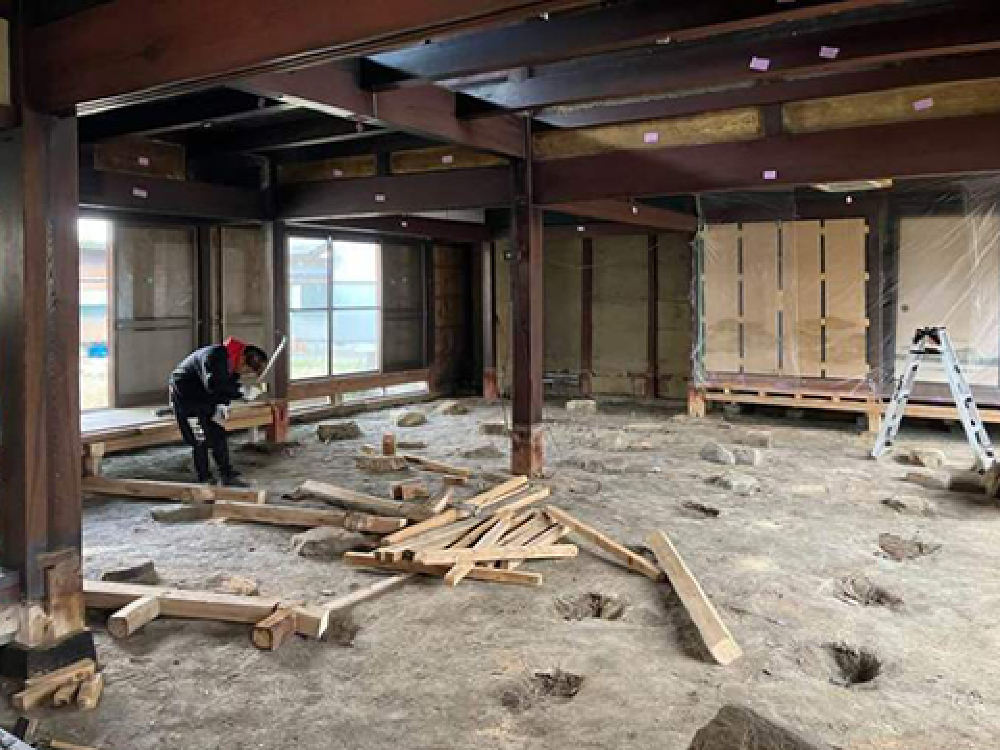

解体工事が進んでいます。解体後、基礎工事へとすすみます。

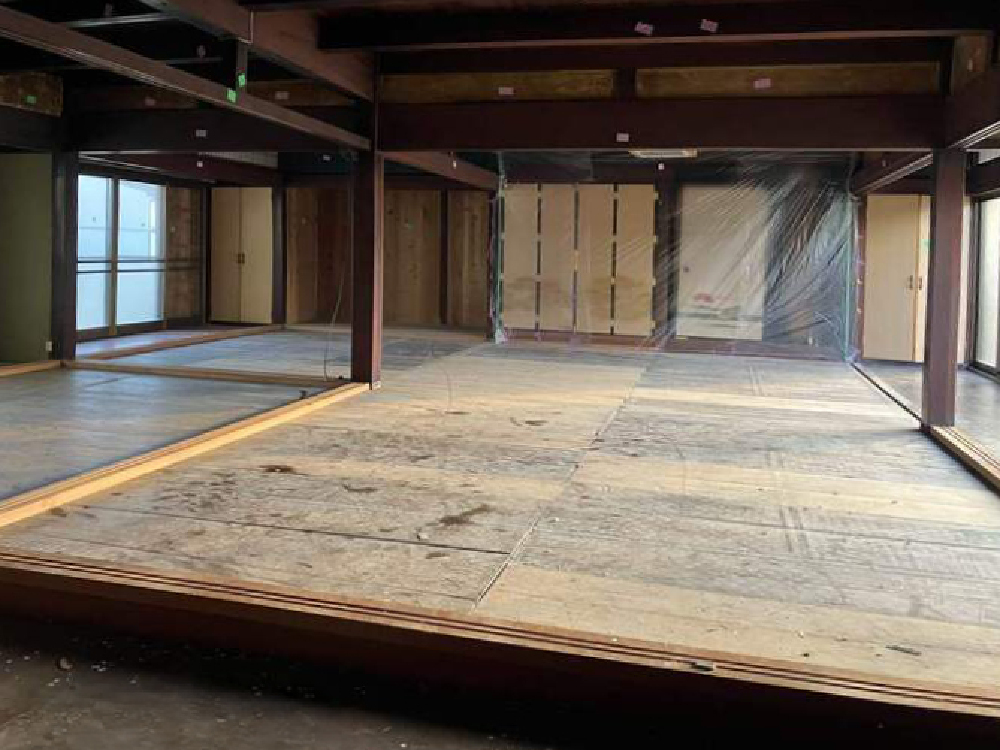

19. 2025年12月02日
解体前

解体工事①

解体前の内観です。田の字の間取りを暮らしやすい空間に施工します!

20. 2025年11月21日
外観

before/外観

リノベーション前の外観です。まもなく工事が開始します!
