米原市顔戸 N様邸
新築
地域別|すべて
建築中レポート
- 1. 2020年06月06日
-
祝!お引渡し式本日、無事にお引渡しをさせていただきました。この日を心待ちにしてくださったN様、本当におめでとうございます!これからも末永いお付き合いをよろしくお願いします。
- 2. 2020年05月21日
-
建物の完成建物が完成し、社内スタッフによる完了検査をしっかりと行いました。
- 3. 2020年05月21日
-
建物の完成おうち時間をゆったりと満喫するお住まいが完成しました。見学会を開催させていただいたのち、お引渡しです。
- 4. 2020年05月21日
-
建物の完成炉を切った和室で茶道をたのしむことができます。
- 5. 2020年05月19日
-
  外構工事玄関側の外構工事もすすんでいます。佇まいがとても素敵です。
- 6. 2020年05月15日
-
  薪ストーブ工事薪ストーブの設置が完了しました。
- 7. 2020年05月14日
-
  外構工事N様が選ばれたアオダモ、ヤマモミジ、カツラ、ソヨゴなど、たくさんの木々。庭のある豊かな暮らしを愉しんでいただけます。
- 8. 2020年05月14日
-
  外構工事庭の植栽をおこなっています。


- 9. 2020年04月30日
-
外部工事深い庇の下に設けた物干しスペースの施工が完了しました。少々の雨も安心です。
- 10. 2020年04月27日
-
左官工事漆喰の下塗り作業を行っています。
- 11. 2020年04月24日
-
外部工事雨戸の板張り施工を行いました。木の温かみのある外観です。
- 12. 2020年04月17日
-
内部造作工事キッチンの造作収納棚が取り付けられました。
- 13. 2020年04月13日
-
内部工事ボード張り作業がすすんでいます。まもなく内壁の左官工事がはじまります。
- 14. 2020年04月07日
-
内土間平屋部分の内土間の施工が完了しています。
- 15. 2020年04月07日
-
玄関玄関ポーチの左官工事が完了しています。母屋と向かい合う位置にある玄関で、ちょうどよい距離で繋がることが出来ます。
- 16. 2020年03月24日
-
内部造作工事内部の大工造作工事がすすんでいます。
- 17. 2020年03月20日
-
建具工事開口部の木製建具の取り付けをおこなっています。縦格子が落ち着いた印象の外観になります。
- 18. 2020年02月19日
-
内部造作工事階段の施工をおこなっています。お施主様にも安心して2階の様子をご覧いただけるようになります。
- 19. 2020年02月11日
-
足場の解体足場が解体され、お家の全体の様子がよくわかるようになりました。
- 20. 2020年02月11日
-
足場の解体外壁工事が完了し、足場か解体されました。
- 21. 2020年02月08日
-
内部工事1階の天井板張りの施工をしていただいています。無垢の木の香りが心地よい暮らしになります。
- 22. 2020年02月08日
-
内部工事2階の天井板張りが完了しました。吹き抜けが開放的な空間です。
- 23. 2020年01月30日
-

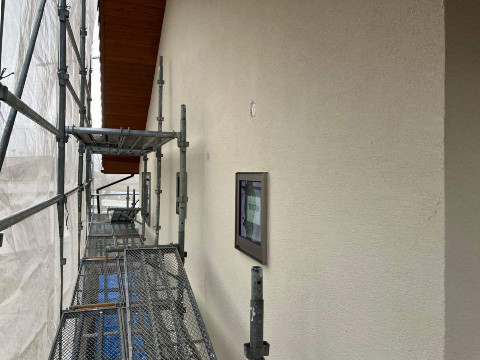

外壁工事外壁の塗装工事が完了しています。間もなく足場の解体です。
- 24. 2020年01月21日
-
外壁工事外壁のモルタル塗装工事がすすんでいます。テール仕上げで落ち着いた風合いの外観になります。
- 25. 2020年01月14日
-
外壁工事外壁の下塗り作業が完了しました。つづいてモルタルの塗装へとすすみます。
- 26. 2019年12月27日
-
外壁工事ラス貼り作業がすすんでいます。
- 27. 2019年12月20日
-
壁エアパス検査社内エアパス検査員によって、壁エアパス検査を実施しました。
 外からも中からもしっかりと検査をし、丁寧に納められていることを確認しました。
- 28. 2019年11月29日
-
屋根工事屋根の瓦葺きの施工が完了しています。
- 29. 2019年11月21日
-
屋根工事屋根の瓦葺きがすすんでいます。平板瓦を使用し、すっきりとした印象の外観となります。
- 30. 2019年11月20日
-
屋根工事屋根の瓦葺き工事がはじまりました。
- 31. 2019年11月01日
-
  煙突施工煙突施工が完了しました。冬には家族で薪ストーブを囲む暮らしが待ち遠しいですね。
- 32. 2019年10月30日
-
上棟後の全景上棟後の全景です。薪ストーブや一階寝室、充実した収納などお施主様のこだわりの詰まったお住まい。完成が楽しみです!
- 33. 2019年10月30日
-
屋根エアパス検査屋根のエアパス通気層の気密や断熱がしっかり施工されているか、エアパス検査員による検査をおこないました。
 無事に合格、次の工程に進みます。
- 34. 2019年10月28日
-
上棟一日目完了無事に上棟一日目が完了しました。
- 35. 2019年10月28日
-
上棟がすすんでいます上棟がすすみ、ゆったりとしたお住まいのカタチがだんだんわかるようになってきました。
- 36. 2019年10月28日
-
上棟がすすんでいます上棟が順調にすすんでいます。
- 37. 2019年10月28日
-
上棟がはじまりました秋晴れのもと、上棟がはじまりました。
- 38. 2019年10月21日
-
土台据え間もなくの上棟に向け、土台据えの作業中です。
- 39. 2019年10月17日
-
基礎工事コンクリート打設が完了しました。
- 40. 2019年10月10日
-
基礎工事型枠が取り付けられ、コンクリート打設の作業にすすみます。
- 41. 2019年10月03日
-
基礎配筋検査配筋もきれいに組みあがり、配筋検査もしっかりと完了しました。
 このあとコンクリートの打設にすすみます。
- 42. 2019年09月06日
-
基礎工事土地の改良工事がはじまりました。
- 43. 2019年09月02日
-
地鎮祭本日、滞りなく地鎮祭を執り行うことができました。
- 44. 2019年04月03日
-
  建築地現在お住まいの母屋。その向かいが建築地です。
