縁側に囲まれた田舎建ちを、暮らしやすく大規模リノベーション~長浜市 I様邸

リノベーション

地域別|長浜市

建築中レポート

1. 2025年12月26日

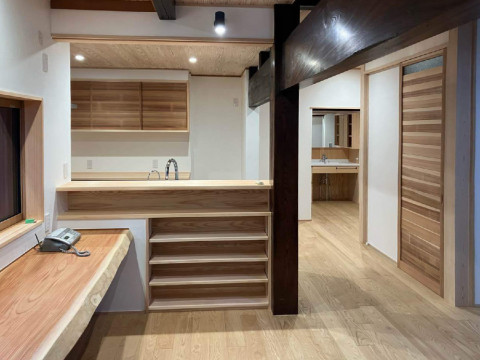

完成

完成

二期にわたる改修工事が完成しました。いよいよお引き渡しです。

2. 2025年12月23日

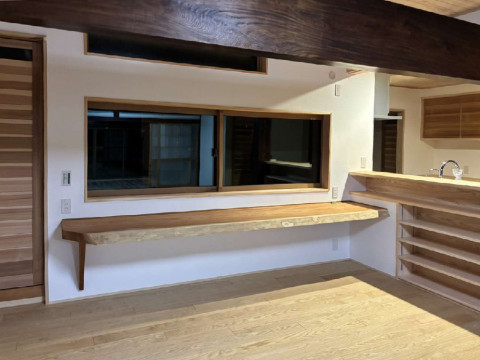

クリーニング

クリーニング

内部工事が完了し、養生の撤去とクリーニングを行いました。

3. 2025年12月06日

左官工事

左官工事

内部左官工事がはじまっています。漆喰の下塗りが終わり、上塗りへとすすんでいます。

4. 2025年11月27日

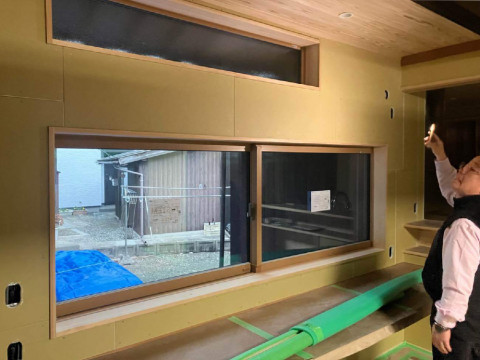

大工完了検査

大工完了検査

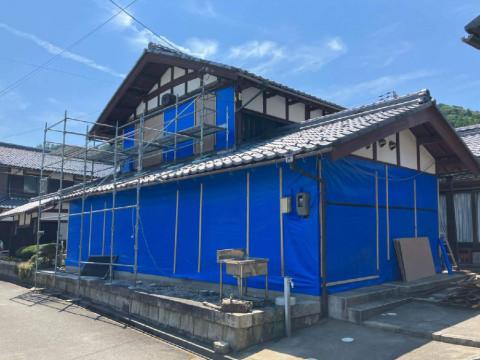

石膏ボード張りが終わり、大工完了検査を行いました。石膏ボードの張り方は適切か、留め付けているビスの浮きや打ち込みすぎがないかなどを確認します。

5. 2025年11月22日

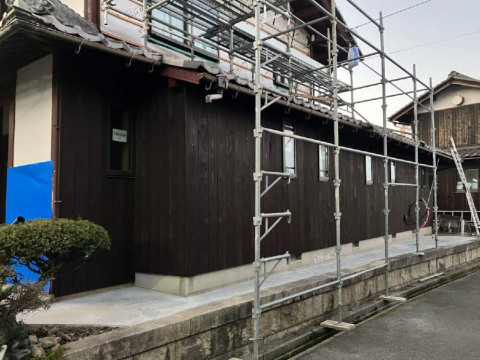

外壁工事

外壁工事

外壁の焼き板張りがすすんでいます。

6. 2025年11月14日
大工下地検査

大工下地検査

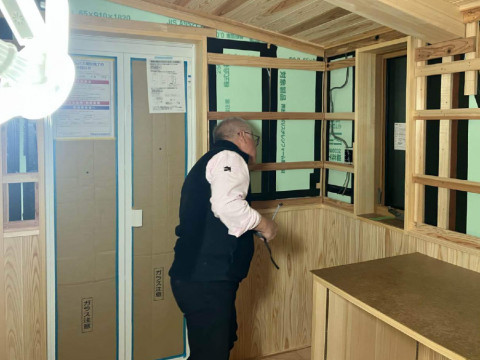

壁下地の施工が完了し、大工下地検査を行いました。

7. 2025年10月28日

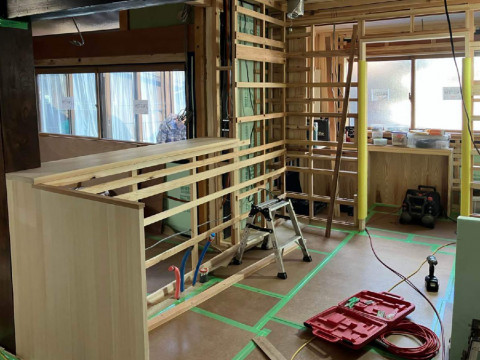

内部工事

内部工事

建具枠などの開口枠の取り付け、壁下地の施工、と内部工事がすすんでいます。

8. 2025年10月22日

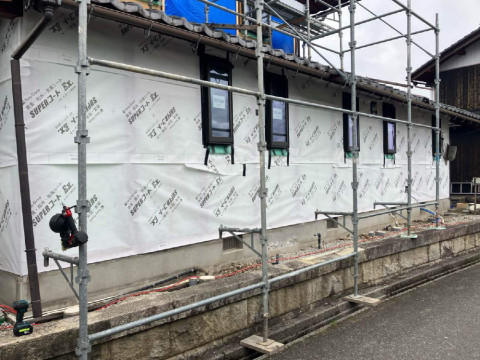

外壁工事

外壁工事

外部では1階の透湿防水シート張りが完了しています。

9. 2025年10月07日

内部工事

内部工事

天井の羽目板張りを行っています。

10. 2025年10月01日
内部工事

内部工事

天井下地の施工がすすんでいます。

11. 2025年09月12日
外壁工事

外壁工事

サッシの取り付けを行っています。

12. 2025年09月11日

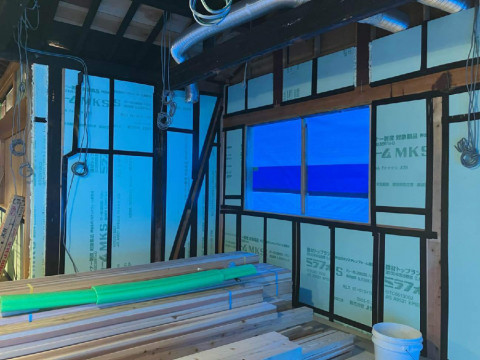

断熱工事

断熱工事

壁の断熱工事を行っています。ボード状断熱材をはめ込み、気密性を上げるため継ぎ目の部分には気密テープを貼ります。

13. 2025年08月21日
内部工事

内部工事

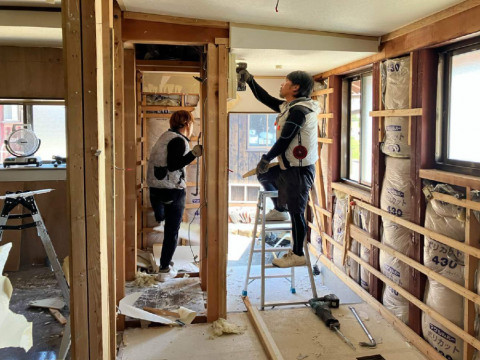

二期工事の大工工事がはじまりました。床の仕上がり高さに合わせて土台・大引と床下地を施工していきます。

14. 2025年08月11日
給排水設備工事

給排水設備工事

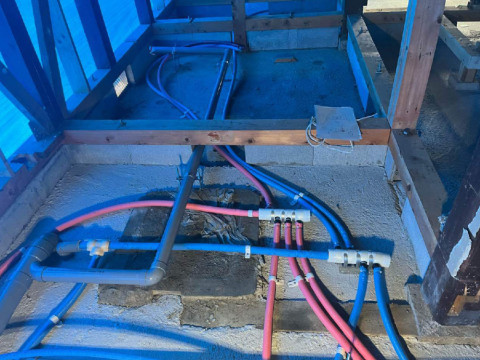

給水管・排水管などの仕込み配管をおこないました。

15. 2025年08月07日
基礎工事

基礎工事

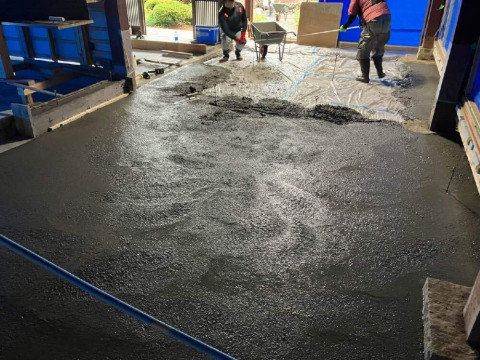

生コンクリートの打設をおこなっています。生コンクリートをネコ(一輪車)で運搬して打設していきます。

16. 2025年08月02日
基礎工事

基礎工事

基礎工事がはじまりました。地面の上に防湿シートを敷き、防湿コンクリートを打設する準備がすすんでいます。

17. 2025年07月30日
解体

解体の完了

ブルーシートで養生をし、解体作業が完了しました。

18. 2025年07月28日
解体

解体

解体作業が進んでいます。外壁も解体し、スケルトン状態になってきました。

19. 2025年07月22日
解体

解体

2期工事の解体作業がはじまりました。内装部分から解体をすすめていきます。

20. 2025年07月16日
養生

解体前の養生

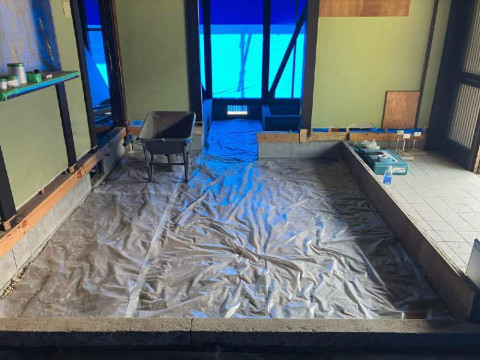

2期工事がはじまる前に残す部分の養生を行いました。

21. 2025年07月04日
完成

1期工事の完成

1期工事が完成しました。引っ越しをおこなわれた後、2期工事へとすすみます。

22. 2025年07月02日
クリーニング

クリーニング

内部工事が完了し、クリーニングをおこないました。

23. 2025年06月25日
内部工事

内部工事

内部左官工事が完了し、洗面化粧台など住宅設備の取り付けをおこなっています。和室の壁は聚楽を塗り直して仕上げました。

24. 2025年06月10日
内部工事

内部工事

石膏ボード張りが終わり、内部左官工事がはじまりました。ビス穴や石膏ボードのジョイント部分を埋めて平坦にする下処理がすすんでいます。

25. 2025年06月04日
内部工事

内部工事

石膏ボード張りがすすんでいます。

26. 2025年05月21日
内部工事

内部工事

壁下地の施工がすすんでいます。

27. 2025年05月09日
内部工事

内部工事

フロアの施工中です。ヒノキのフロア材を一枚一枚丁寧に施工していきます。

28. 2025年05月07日
内部工事

内部工事

天井の羽目板張りが完了しました。

29. 2025年04月26日
内部工事

内部工事

天井下地の施工がすすんでいます。ユニットバスの設置が完了しました。

30. 2025年04月21日
断熱工事

断熱工事

壁と天井にボード状断熱材を施工し、断熱工事をおこないました。

31. 2025年04月14日
内部工事

内部工事

捨て床(根太の上に合板を張った状態のこと)の施工が完了しています。

32. 2025年04月07日
内部工事

内部工事

木工事がはじまりました。土台を施工し、根太を流して床下地を施工していきます。

33. 2025年03月21日
給排水設備工事

給排水設備工事

給水・給湯管の布設など、仕込み配管をおこないました。

34. 2025年03月17日
基礎工事

基礎工事

防湿コンクリートの打設が完了しました。

35. 2025年03月11日
基礎工事

基礎工事

基礎工事がはじまりました。地面に防湿シートを敷き、防湿コンクリート打設の準備をおこないます。

36. 2025年02月28日
給排水設備工事

給排水設備工事

解体工事が完了し、新しい排水管の埋設配管をおこなっています。

37. 2025年02月21日
解体

解体

解体工事がはじまりました。和室の床下地の解体からすすめていき、洗面台などを撤去していきます。

38. 2025年02月18日
養生

養生

改修工事は1期工事と2期工事に分けておこないます。2期工事部分との境界に養生をおこないました。

39. 2025年02月04日
お祓い

解体前のお祓い

解体前のお祓いをおこないました。

40. 2025年01月31日
before

before

外観
