野洲市 N様邸
新築
地域別|すべて
建築中レポート
- 1. 2023年05月13日
-
地鎮祭
本日、滞りなく地鎮祭を執り行いました。ご家族おそろいになって、土地を守る神様に工事の安全を祈願します。
- 2. 2023年06月09日
-
改良工事
土地の改良工事がはじまります。
- 3. 2023年06月09日
-
改良工事
高強度のコンクリートの中にPC鋼の撚り線を入れたH型PCパイルを使った地盤改良をおこないます。
- 4. 2023年06月09日
-
改良工事
パイルを圧入するため、必要な深さまで掘削します。
- 5. 2023年06月09日
-
改良工事
掘削した孔に、油圧でパイルを圧入していきます。
- 6. 2023年06月09日
-
改良工事
高強度コンクリート杭を支持基盤まで圧入することで、確実に家を支えます。
- 7. 2023年06月09日
-
改良工事
パイル全ての施工深度を確認していきます。オートレベルで確実に貫入量を測定することができます。
- 8. 2023年06月09日
-
改良工事
打設が完了しました。パイルが地盤から出ているのは、パイルが支持層まで届いている証です。
- 9. 2023年06月10日
-
改良工事
基礎の形状に合わせて杭頭を切断処理していきます。
- 10. 2023年06月10日
-
改良工事
整地をして改良工事完了です。このあと基礎工事へとすすみます。
- 11. 2023年06月16日
-
基礎工事
基礎工事がはじまりました。掘削・砕石敷均し・防湿シート張りと作業がすすんでいます。次の作業で使用する配筋が現場に搬入されています。
- 12. 2023年06月20日
-
基礎配筋検査
配筋と型枠が組み上がり、基礎配筋検査をおこないました。
- 13. 2023年07月04日
-
基礎工事
基礎スラブの生コンクリート打設、立ち上がり部の型枠組み、立ち上がり部の生コンクリート打設と工事がすすみ、基礎工事も終わりに近づいてきました。
- 14. 2023年07月06日
-
基礎工事
基礎の型枠をはずしました。基礎工事の完了です。
- 15. 2023年07月07日
-
給排水設備工事
埋設配管の施工をおこなっています。勾配を確認しながら配管を敷設していきます。
- 16. 2023年07月12日
-
土台据え
土台据えがはじまりました。基礎の上に基礎パッキンを並べ、国産ヒノキの土台を据えていきます。
- 17. 2023年07月12日
-
土台据え
土台を据えて大引を流し終わると床断熱工事をおこないます。床断熱材を施工したところは気密テープを貼り、しっかりと気密処理をおこないました。
- 18. 2023年07月18日
-

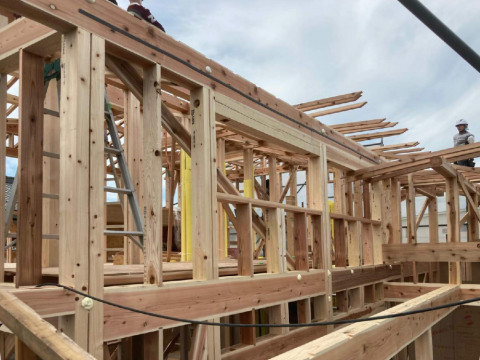

上棟がはじまりました
快晴の下、いよいよ上棟がはじまりました。作業が順調にすすんでいます。
- 19. 2023年07月18日
-
上棟がすすんでいます
大屋根の屋根下地が完成し、防水シートを張っていきます。
- 20. 2023年07月18日
-
上棟一日目完了
上棟一日目の作業が完了しました。
- 21. 2023年07月19日
-
上棟二日目完了
上棟作業二日目は下屋の作業と耐力面材張りをおこないました。二日間の上棟作業も無事完了。職人の皆さん、安全な作業をありがとうございました!
- 22. 2023年07月24日
-

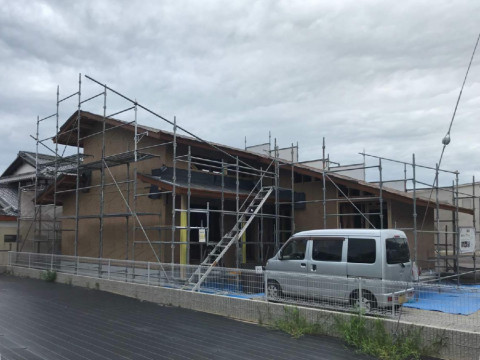

外壁工事
気密性を高めるため、耐力面材の継ぎ目部分に気密テープ貼りをおこないました。
- 23. 2023年07月31日
-
屋根工事
屋根工事がはじまりました。瓦桟を施工し、瓦揚げがすすんでいます。これから平板瓦を一枚一枚葺いていきます。
- 24. 2023年08月01日
-
内部工事
発泡ウレタンの吹き付けが完了し、天井下地の施工をおこなっています。
- 25. 2023年08月15日
-
外壁工事
外壁に透湿防水シートを張り、外壁下地の施工がすすんでいます。
- 26. 2023年09月01日
-
外壁下地検査
水切りや外壁下地の施工が完了し、外壁下地検査をおこないました。この後外壁左官工事へとすすみます。
- 27. 2023年09月01日
-
内部工事
内部では天井羽目板張りがすすんでいます。
- 28. 2023年09月14日
-
外壁工事
外壁のラス張りが完了しました。この後外壁左官工事へとすすみます。
- 29. 2023年09月21日
-
外壁工事
外壁左官工事がはじまりました。一度目のモルタル下塗りが完了しています。
- 30. 2023年10月04日
-
外壁工事
外壁の仕上げ塗りが完了し、換気扇フードなどの器具付けをおこないました。間もなく足場解体です。
- 31. 2023年10月04日
-
内部工事
内部では階段の取り付けが完了しています。壁下地の施工がはじまっています。
- 32. 2023年10月21日
-
内部工事
壁下地と造り付け家具の施工がすすんでいます。
- 33. 2023年10月21日
-
足場の解体
外壁工事が完了し、足場の解体をおこないました。
- 34. 2023年11月02日
-

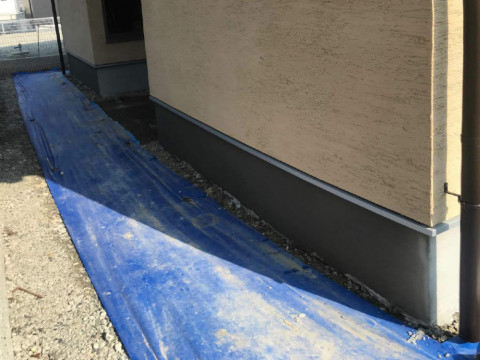

外壁工事
基礎巾木のモルタル塗りをおこないました。刷毛引きで仕上げています。
- 35. 2023年11月04日
-
内部工事
内部では壁下地の施工が完了しました。この後石膏ボード張りへとすすみます。
- 36. 2023年11月10日
-
内部工事
石膏ボード張りがはじまりました。
- 37. 2023年11月18日
-
クロス工事
パテ処理をおこないました。石膏ボードの継ぎ目やビス穴をパテで埋め、しっかり平滑にします。
- 38. 2023年11月18日
-
内部大工工事完了
石膏ボード張り、造作のまとめが終わり、内部大工工事が完了しました。
- 39. 2023年11月22日
-
クロス工事
クロス貼りが完了しました。クロスには環境と人にやさしいエコクロスを使用しています。
- 40. 2023年11月27日
-
外壁工事
玄関の洗い出しが完了しました。
- 41. 2023年11月27日
-
左官工事
内部左官工事がはじまりました。下処理として養生・パテ処理がすすんでいます。
- 42. 2023年11月30日
-
左官工事
漆喰下塗り・上塗りと作業がすすんでいます。
- 43. 2023年11月30日
-
左官工事
薪ストーブ廻りのタイル貼りをおこなっています。モルタルに櫛目をつけて一枚一枚丁寧にタイルを貼っていきます。
- 44. 2023年12月09日
-
左官工事
漆喰仕上げ塗りが完了しました。照明器具などの器具付けもすすんでいます。いよいよ完成間近になってきました。
- 45. 2023年12月14日
-
給排水設備工事
洗面化粧台の取り付けをおこないました。
- 46. 2023年12月18日
-
クリーニング
内部工事が完了し、養生の撤収をおこないました。続いてクリーニングをおこない、隅々まで丁寧に清掃します。
- 47. 2024年01月19日
-
完成
畳の取り付け、プリーツスクリーンの取り付けが完了しました。いよいよお引き渡しです。
- 48. 2024年01月20日
-
祝!お引き渡し
本日、無事にお引き渡しさせていただきました。無垢の木のお家でのお暮らしをどうぞお愉しみください!末永いお付き合いをどうぞよろしくお願いいたします!
